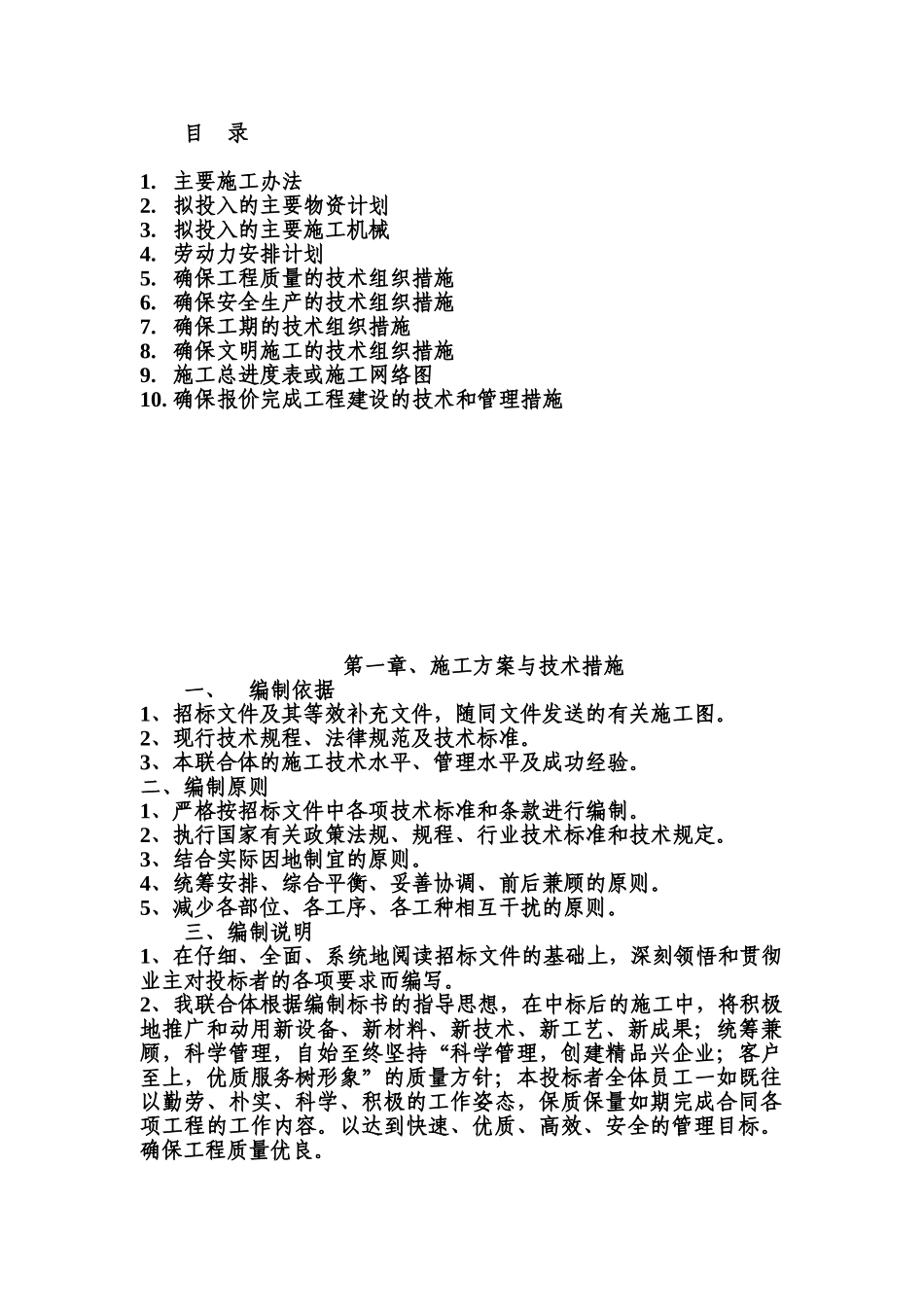

武警训练设施施工项目组织设计目 录1. 主要施工办法2. 拟投入的主要物资计划3. 拟投入的主要施工机械4. 劳动力安排计划5. 确保工程质量的技术组织措施6. 确保安全生产的技术组织措施7. 确保工期的技术组织措施8. 确保文明施工的技术组织措施 9. 施工总进度表或施工网络图10. 确保报价完成工程建设的技术和管理措施第一章、施工方案与技术措施一、 编制依据1、招标文件及其等效补充文件,随同文件发送的有关施工图。2、现行技术规程、法律规范及技术标准。3、本联合体的施工技术水平、管理水平及成功经验。二、编制原则1、严格按招标文件中各项技术标准和条款进行编制。2、执行国家有关政策法规、规程、行业技术标准和技术规定。3、结合实际因地制宜的原则。4、统筹安排、综合平衡、妥善协调、前后兼顾的原则。5、减少各部位、各工序、各工种相互干扰的原则。三、编制说明1、在仔细、全面、系统地阅读招标文件的基础上,深刻领悟和贯彻业主对投标者的各项要求而编写。2、我联合体根据编制标书的指导思想,在中标后的施工中,将积极地推广和动用新设备、新材料、新技术、新工艺、新成果;统筹兼顾,科学管理,自始至终坚持“科学管理,创建精品兴企业;客户至上,优质服务树形象”的质量方针;本投标者全体员工一如既往以勤劳、朴实、科学、积极的工作姿态,保质保量如期完成合同各项工程的工作内容。以达到快速、优质、高效、安全的管理目标。确保工程质量优良。 第二部分 工程概况 工程简介工程名称: 武警鹤壁支队机动大队训练设施工程规模:工程量清单及施工图纸包括的全部内容建设地点:鹤壁市淇滨区钜桥镇浚大线北侧聂下务村东建设单位:计划工期:30 日历天 工程质量:合格工程第三部分 施工部署 工程总目标 质量目标工程质量全面达到国家标准,确保工程优良。 工期目标全面完成招标文件规定的全部工程项目,总工期 30 天(日历天)。 文明施工管理目标达到市级“文明施工场地”水平,按“ISO9002 质量体系”模式进行管理,按“工程项目法”组织文明施工。 拟投入本工程质量管理的主要人员、组织机构本联合体工程项目部实行项目经理负责制,以项目经理为主,组成项目经理部,负责该工程的指挥与管理,执行各项国家法律规范、规程、标准以及本工程项目组织设计,保质、保量完成施工承包合同任务。项目经理部设项目经理、技术负责人、施工员、质控、计量,各工作人员一律持证上岗。 施工管理人员职责分工1、项目经...
