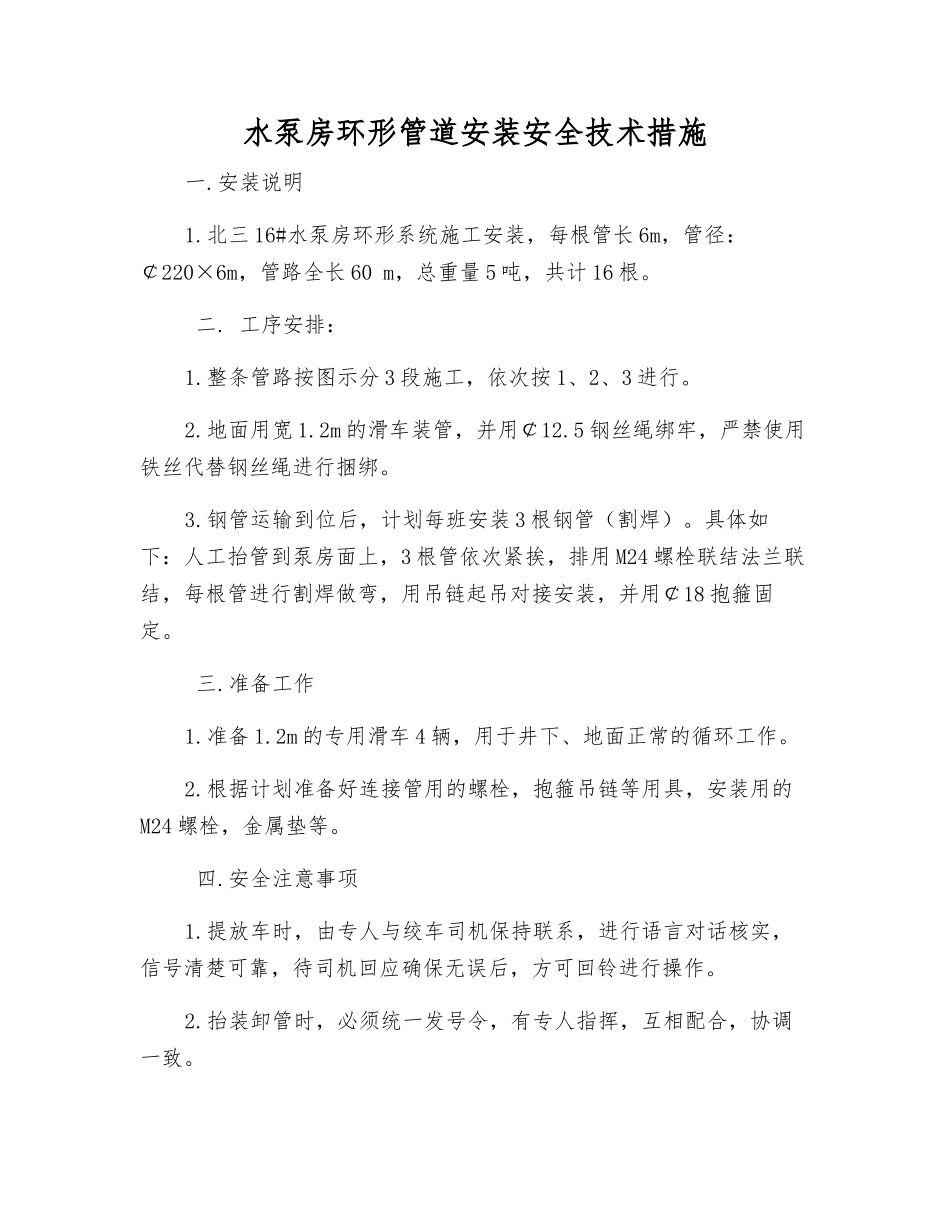

水泵房环形管道安装安全技术措施一
北三 16#水泵房环形系统施工安装,每根管长 6m,管径:¢220×6m,管路全长 60 m,总重量 5 吨,共计 16 根
工序安排:1
整条管路按图示分 3 段施工,依次按 1、2、3 进行
地面用宽 1
2m 的滑车装管,并用¢12
5 钢丝绳绑牢,严禁使用铁丝代替钢丝绳进行捆绑
钢管运输到位后,计划每班安装 3 根钢管(割焊)
具体如下:人工抬管到泵房面上,3 根管依次紧挨,排用 M24 螺栓联结法兰联结,每根管进行割焊做弯,用吊链起吊对接安装,并用¢18 抱箍固定
2m 的专用滑车 4 辆,用于井下、地面正常的循环工作
根据计划准备好连接管用的螺栓,抱箍吊链等用具,安装用的M24 螺栓,金属垫等
安全注意事项1
提放车时,由专人与绞车司机保持联系,进行语言对话核实,信号清楚可靠,待司机回应确保无误后,方可回铃进行操作
抬装卸管时,必须统一发号令,有专人指挥,互相配合,协调一致

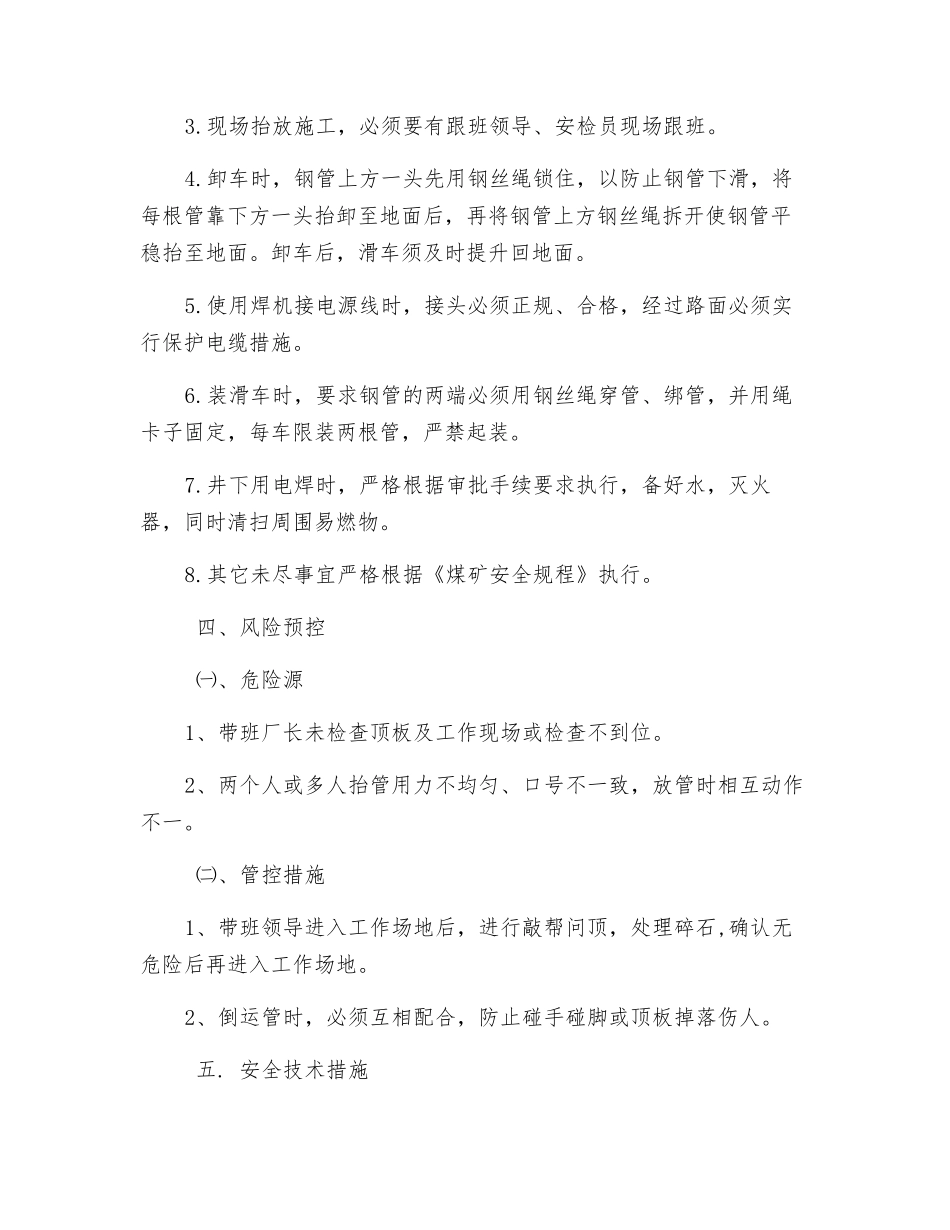

现场抬放施工,必须要有跟班领导、安检员现场跟班
卸车时,钢管上方一头先用钢丝绳锁住,以防止钢管下滑,将每根管靠下方一头抬卸至地面后,再将钢管上方钢丝绳拆开使钢管平稳抬至地面
卸车后,滑车须及时提升回地面
使用焊机接电源线时,接头必须正规、合格,经过路面必须实行保护电缆措施
装滑车时,要求钢管的两端必须用钢丝绳穿管、绑管,并用绳卡子固定,每车限装两根管,严禁起装
井下用电焊时,严格根据审批手续要求执行,备好水,灭火器,同时清扫周围易燃物
其它未尽事宜严格根据《煤矿安全规程》执行
四、风险预控 ㈠、危险源1、带班厂长未检查顶板及工作现场或检查不到位
2、两个人或多人抬管用力不均匀、口号不一致,放管时相互动作不一

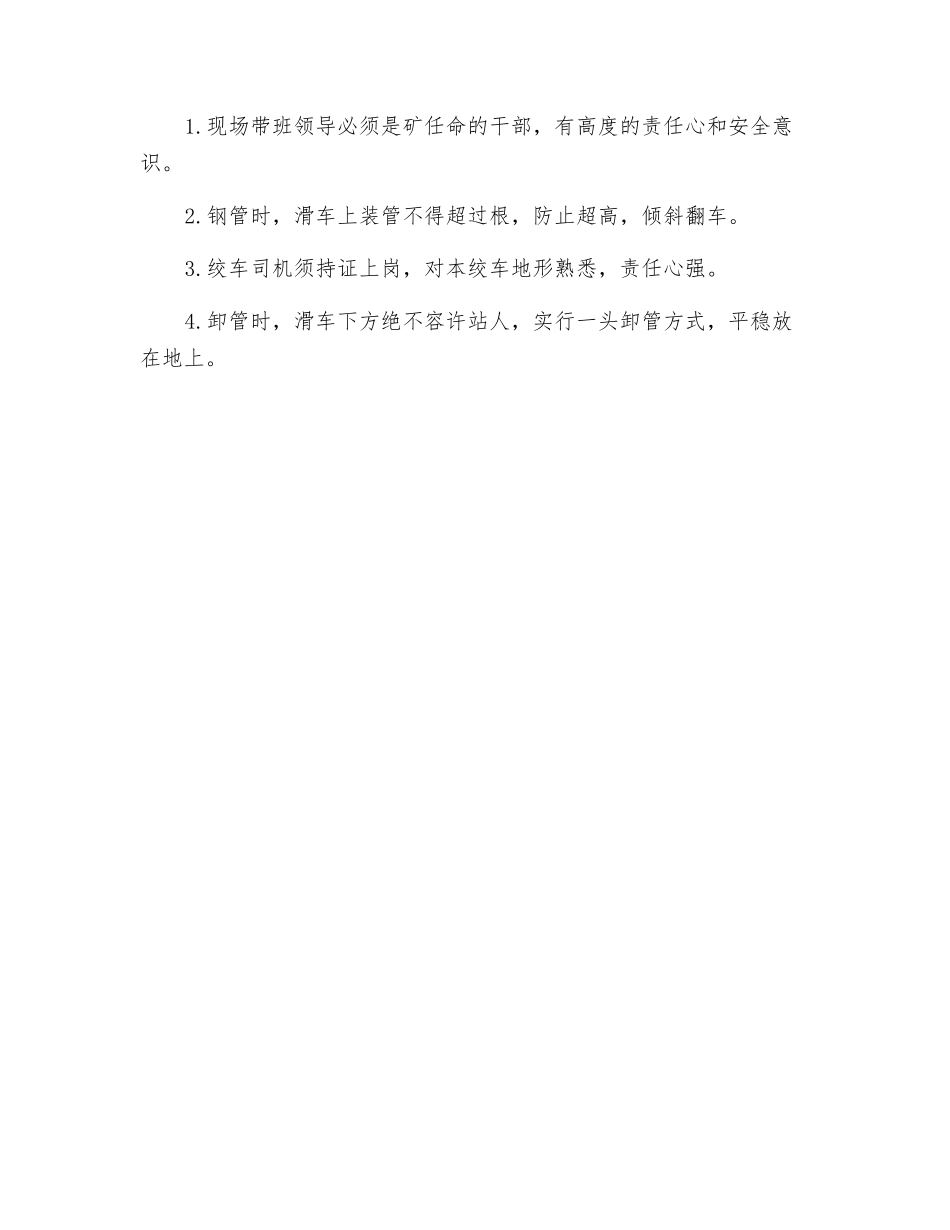

㈡、管控措施1、带班领导进入工作场地后,进行敲帮问顶,
