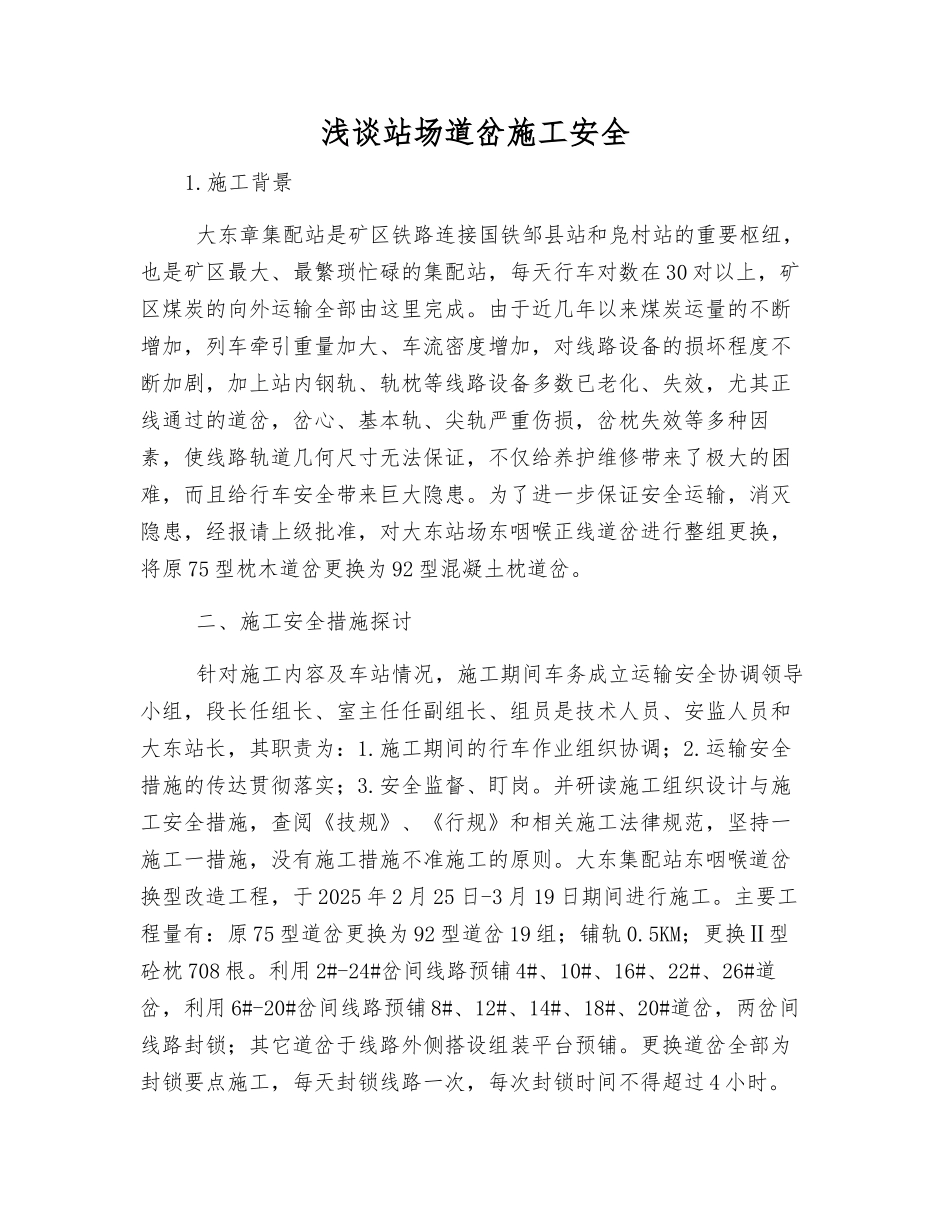

浅谈站场道岔施工安全1
施工背景 大东章集配站是矿区铁路连接国铁邹县站和凫村站的重要枢纽,也是矿区最大、最繁琐忙碌的集配站,每天行车对数在 30 对以上,矿区煤炭的向外运输全部由这里完成
由于近几年以来煤炭运量的不断增加,列车牵引重量加大、车流密度增加,对线路设备的损坏程度不断加剧,加上站内钢轨、轨枕等线路设备多数已老化、失效,尤其正线通过的道岔,岔心、基本轨、尖轨严重伤损,岔枕失效等多种因素,使线路轨道几何尺寸无法保证,不仅给养护维修带来了极大的困难,而且给行车安全带来巨大隐患
为了进一步保证安全运输,消灭隐患,经报请上级批准,对大东站场东咽喉正线道岔进行整组更换,将原 75 型枕木道岔更换为 92 型混凝土枕道岔
二、施工安全措施探讨 针对施工内容及车站情况,施工期间车务成立运输安全协调领导小组,段长任组长、室主任任副组长、组员是技术人员、安监人员和大东站长,其职责为:1
施工期间的行车作业组织协调;2
运输安全措施的传达贯彻落实;3
安全监督、盯岗
并研读施工组织设计与施工安全措施,查阅《技规》、《行规》和相关施工法律规范,坚持一施工一措施,没有施工措施不准施工的原则
大东集配站东咽喉道岔换型改造工程,于 2025 年 2 月 25 日-3 月 19 日期间进行施工
主要工程量有:原 75 型道岔更换为 92 型道岔 19 组;铺轨 0
5KM;更换Ⅱ型砼枕 708 根
利用 2#-24#岔间线路预铺 4#、10#、16#、22#、26#道岔,利用 6#-20#岔间线路预铺 8#、12#、14#、18#、20#道岔,两岔间线路封锁;其它道岔于线路外侧搭设组装平台预铺
更换道岔全部为封锁要点施工,每天封锁线路一次,每次封锁时间不得超过 4 小时
换枕施工利用列车间隔时间进行
本次施工工期长、现场人员、器具多,影响范围大;并且车站作业量大,车流密集,在不中断运输生产的情
