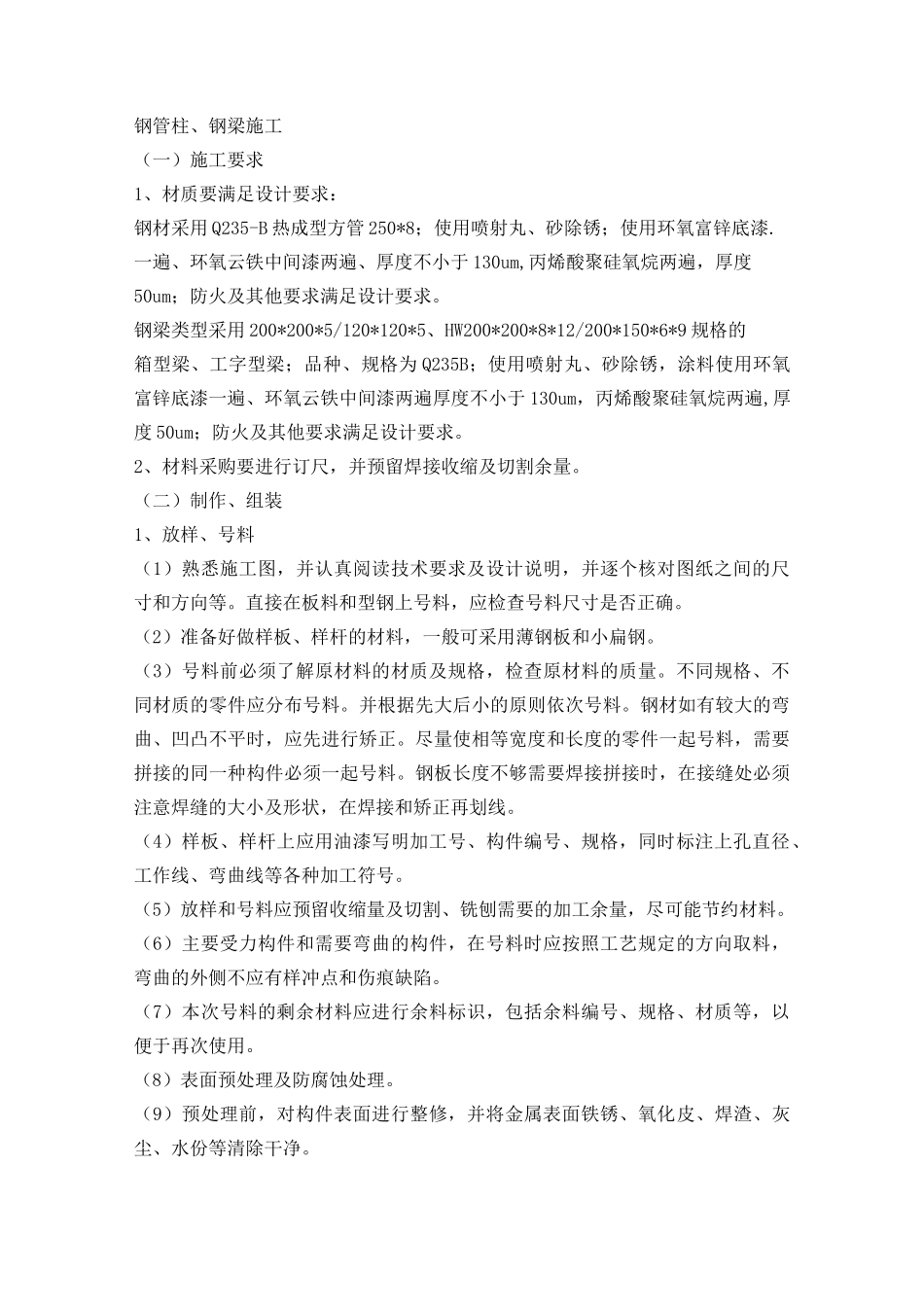

钢管柱、钢梁施工(一)施工要求1、材质要满足设计要求:钢材采用 Q235-B 热成型方管 250*8;使用喷射丸、砂除锈;使用环氧富锌底漆
一遍、环氧云铁中间漆两遍、厚度不小于 130um,丙烯酸聚硅氧烷两遍,厚度50um;防火及其他要求满足设计要求
钢梁类型采用 200*200*5/120*120*5、HW200*200*8*12/200*150*6*9 规格的箱型梁、工字型梁;品种、规格为 Q235B;使用喷射丸、砂除锈,涂料使用环氧富锌底漆一遍、环氧云铁中间漆两遍厚度不小于 130um,丙烯酸聚硅氧烷两遍,厚度 50um;防火及其他要求满足设计要求
2、材料采购要进行订尺,并预留焊接收缩及切割余量
(二)制作、组装1、放样、号料(1)熟悉施工图,并认真阅读技术要求及设计说明,并逐个核对图纸之间的尺寸和方向等
直接在板料和型钢上号料,应检查号料尺寸是否正确
(2)准备好做样板、样杆的材料,一般可采用薄钢板和小扁钢
(3)号料前必须了解原材料的材质及规格,检查原材料的质量
不同规格、不同材质的零件应分布号料
并根据先大后小的原则依次号料
钢材如有较大的弯曲、凹凸不平时,应先进行矫正
尽量使相等宽度和长度的零件一起号料,需要拼接的同一种构件必须一起号料
钢板长度不够需要焊接拼接时,在接缝处必须注意焊缝的大小及形状,在焊接和矫正再划线
(4)样板、样杆上应用油漆写明加工号、构件编号、规格,同时标注上孔直径、工作线、弯曲线等各种加工符号
(5)放样和号料应预留收缩量及切割、铣刨需要的加工余量,尽可能节约材料
(6)主要受力构件和需要弯曲的构件,在号料时应按照工艺规定的方向取料,弯曲的外侧不应有样冲点和伤痕缺陷
(7)本次号料的剩余材料应进行余料标识,包括余料编号、规格、材质等,以便于再次使用
(8)表面预处理及防腐蚀处理

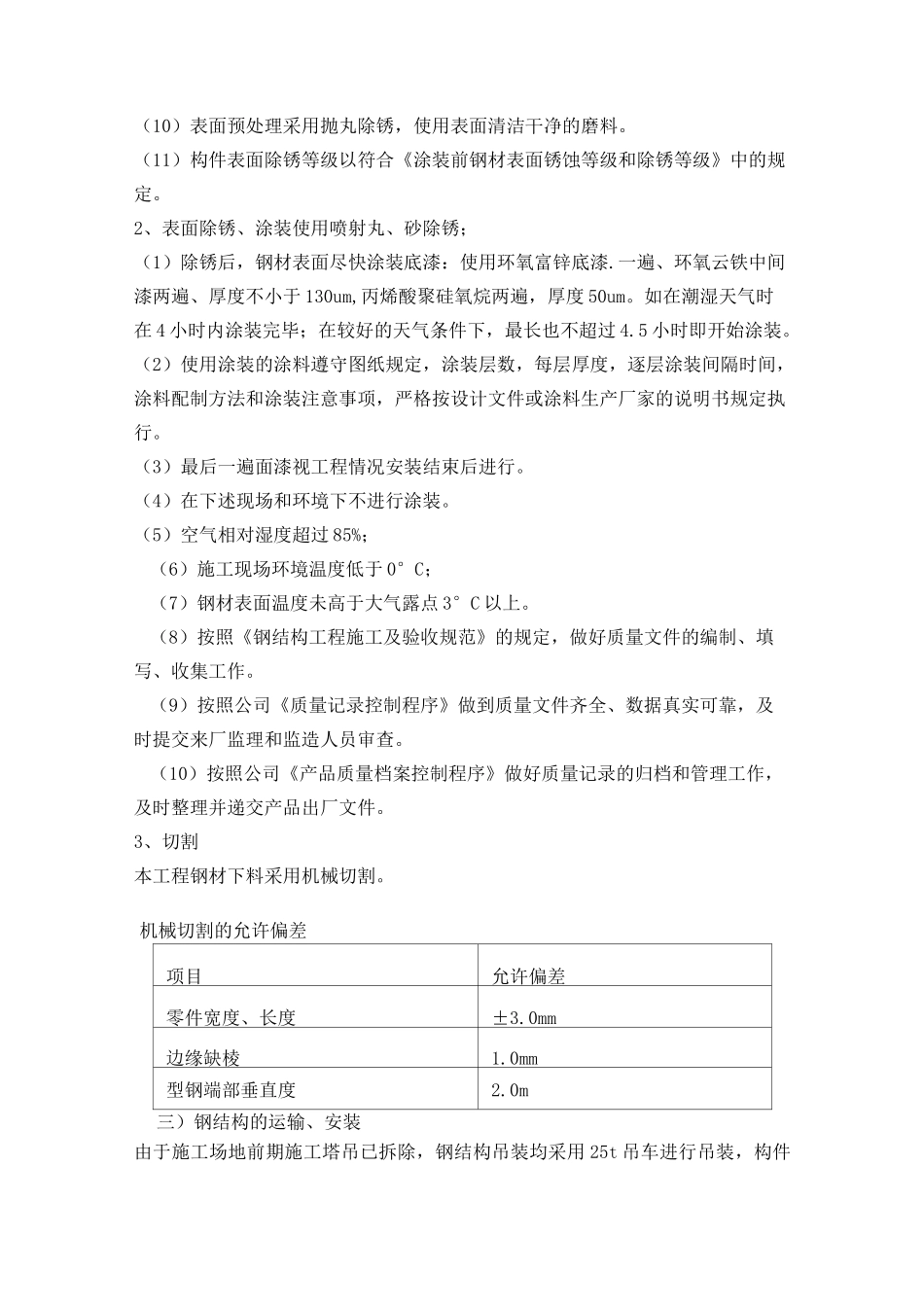

(9)预处理前,对构件表面进行整修,并将金属表面铁锈、氧
