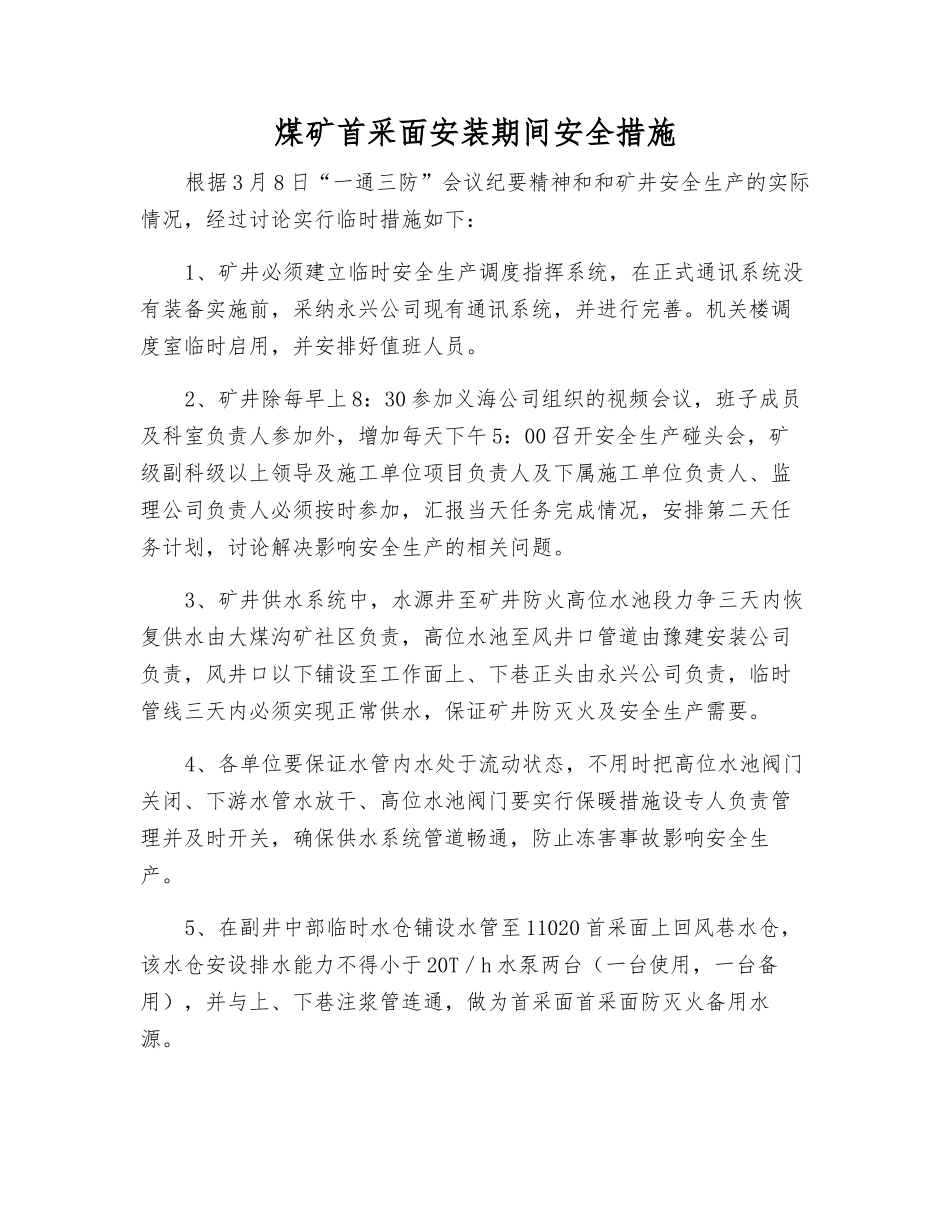

煤矿首采面安装期间安全措施根据 3 月 8 日“一通三防”会议纪要精神和和矿井安全生产的实际情况,经过讨论实行临时措施如下:1、矿井必须建立临时安全生产调度指挥系统,在正式通讯系统没有装备实施前,采纳永兴公司现有通讯系统,并进行完善
机关楼调度室临时启用,并安排好值班人员
2、矿井除每早上 8:30 参加义海公司组织的视频会议,班子成员及科室负责人参加外,增加每天下午 5:00 召开安全生产碰头会,矿级副科级以上领导及施工单位项目负责人及下属施工单位负责人、监理公司负责人必须按时参加,汇报当天任务完成情况,安排第二天任务计划,讨论解决影响安全生产的相关问题
3、矿井供水系统中,水源井至矿井防火高位水池段力争三天内恢复供水由大煤沟矿社区负责,高位水池至风井口管道由豫建安装公司负责,风井口以下铺设至工作面上、下巷正头由永兴公司负责,临时管线三天内必须实现正常供水,保证矿井防灭火及安全生产需要
4、各单位要保证水管内水处于流动状态,不用时把高位水池阀门关闭、下游水管水放干、高位水池阀门要实行保暖措施设专人负责管理并及时开关,确保供水系统管道畅通,防止冻害事故影响安全生产

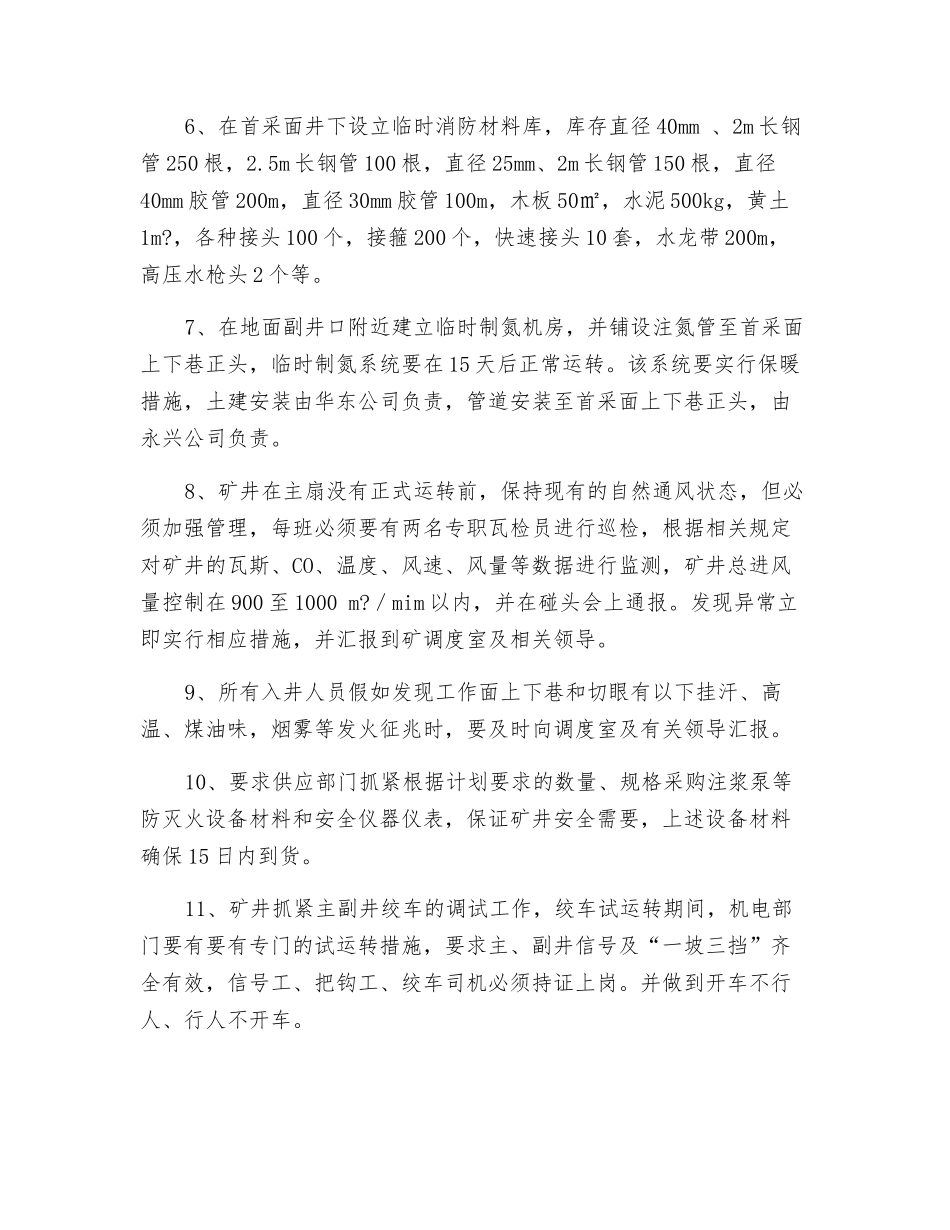

5、在副井中部临时水仓铺设水管至 11020 首采面上回风巷水仓,该水仓安设排水能力不得小于 20T/h 水泵两台(一台使用,一台备用),并与上、下巷注浆管连通,做为首采面首采面防灭火备用水源
6、在首采面井下设立临时消防材料库,库存直径 40mm 、2m 长钢管 250 根,2
5m 长钢管 100 根,直径 25mm、2m 长钢管 150 根,直径40mm 胶管 200m,直径 30mm 胶管 100m,木板 50㎡,水泥 500kg,黄土1m
,各种接头 100 个,接箍 200 个,快速接头 10 套,水龙带 200m,高压水枪头 2 个等
7、在地面副井口附近建立临时制氮机房,并铺设注氮管至首采面上下巷
