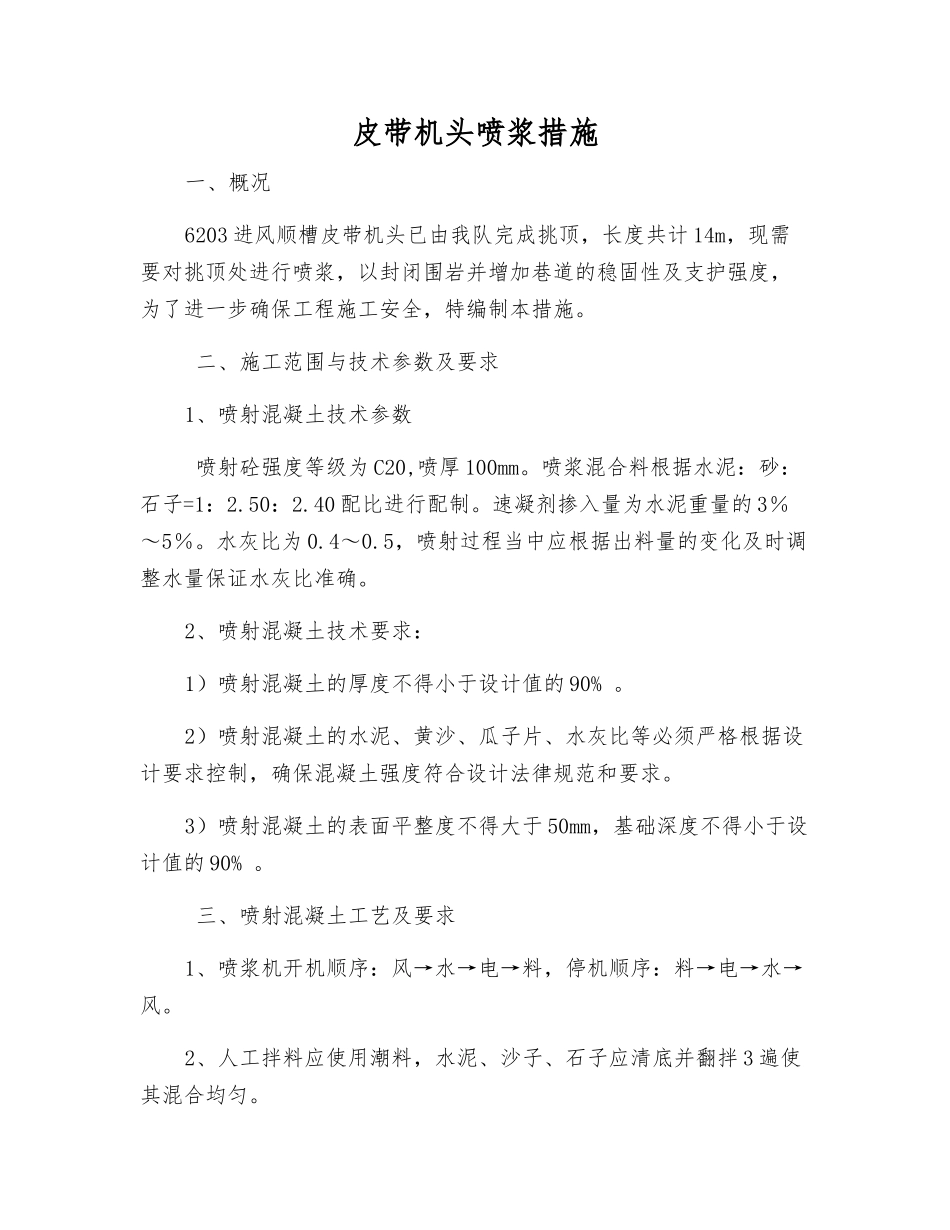

皮带机头喷浆措施一、概况6203 进风顺槽皮带机头已由我队完成挑顶,长度共计 14m,现需要对挑顶处进行喷浆,以封闭围岩并增加巷道的稳固性及支护强度,为了进一步确保工程施工安全,特编制本措施
二、施工范围与技术参数及要求1、喷射混凝土技术参数 喷射砼强度等级为 C20,喷厚 100mm
喷浆混合料根据水泥:砂:石子=1:2
40 配比进行配制
速凝剂掺入量为水泥重量的 3%~5%
水灰比为 0
5,喷射过程当中应根据出料量的变化及时调整水量保证水灰比准确
2、喷射混凝土技术要求:1)喷射混凝土的厚度不得小于设计值的 90%
2)喷射混凝土的水泥、黄沙、瓜子片、水灰比等必须严格根据设计要求控制,确保混凝土强度符合设计法律规范和要求
3)喷射混凝土的表面平整度不得大于 50mm,基础深度不得小于设计值的 90%

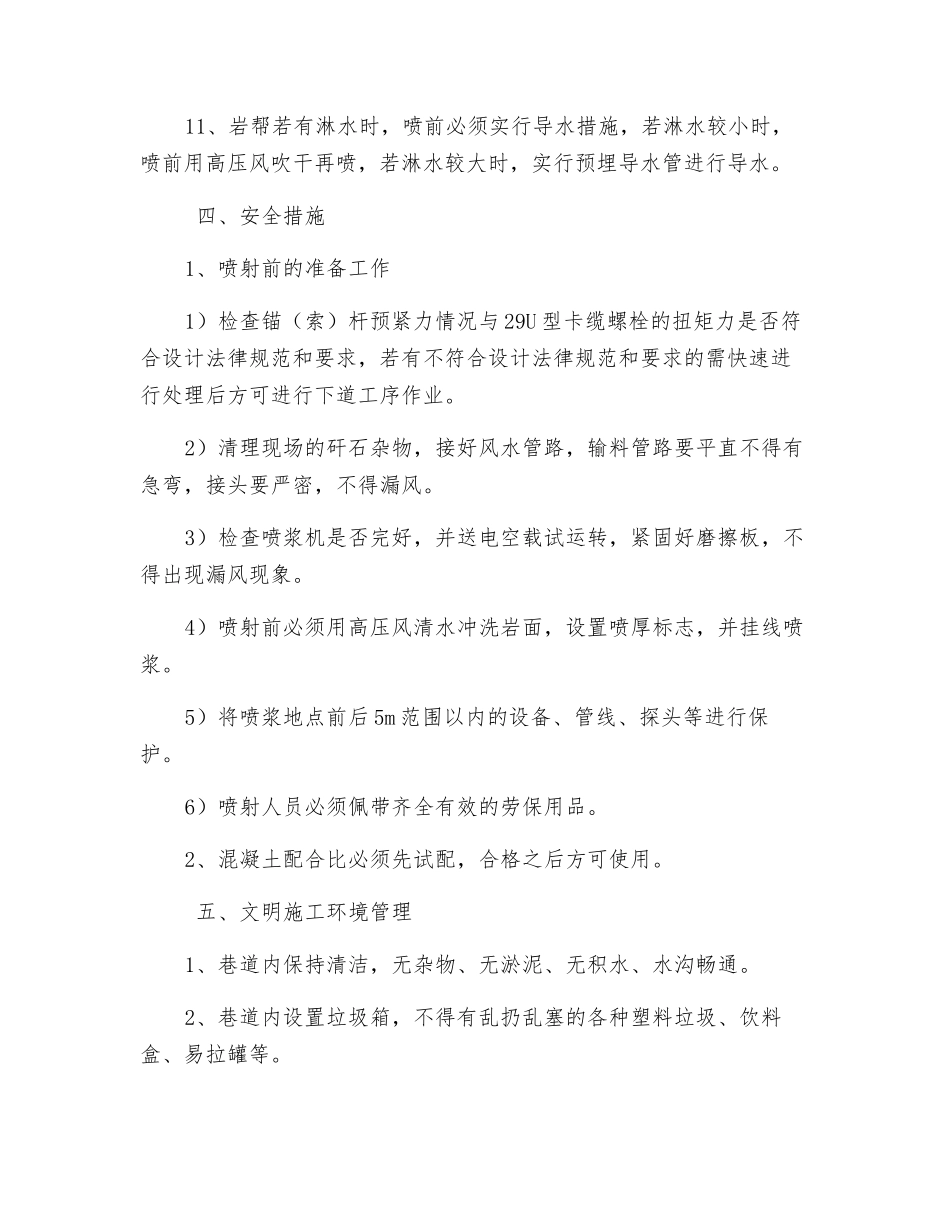

三、喷射混凝土工艺及要求1、喷浆机开机顺序:风→水→电→料,停机顺序:料→电→水→风
2、人工拌料应使用潮料,水泥、沙子、石子应清底并翻拌 3 遍使其混合均匀
3、加料必须做到连续均匀,料满而不溢,同时将速凝剂均匀加入料斗,以便喷射手能准确掌握水灰比
4、喷射顺序为先墙后拱,自下而上进行,喷头与受喷面的间距控制在 0
2m 之间,喷射手应使喷嘴尽量垂直于受喷面,喷墙时以10°~15°下俯为宜,喷顶时与受喷面夹角不小于 65°
5、采纳螺旋状喷浆,喷浆头按一圈压半圈的螺旋形轨迹移动,螺旋直径不大于 250mm
喷射中要及时调好风水比,保证喷射出的混凝土无干斑、无流淌、粘着力强、回弹率小
分层喷射时,应在喷射前用高压风清水冲洗受喷面,使其结合成一个整体
6、喷浆时,一人喷浆一人负责照明,观察喷浆是否均匀平整,成形是否规整
7、当班喷射结束后,必须卸开喷头,清理水环和喷浆机内外部所有灰浆和材料
8、喷浆后要定时定人洒水养护,喷混凝土后,4 小
