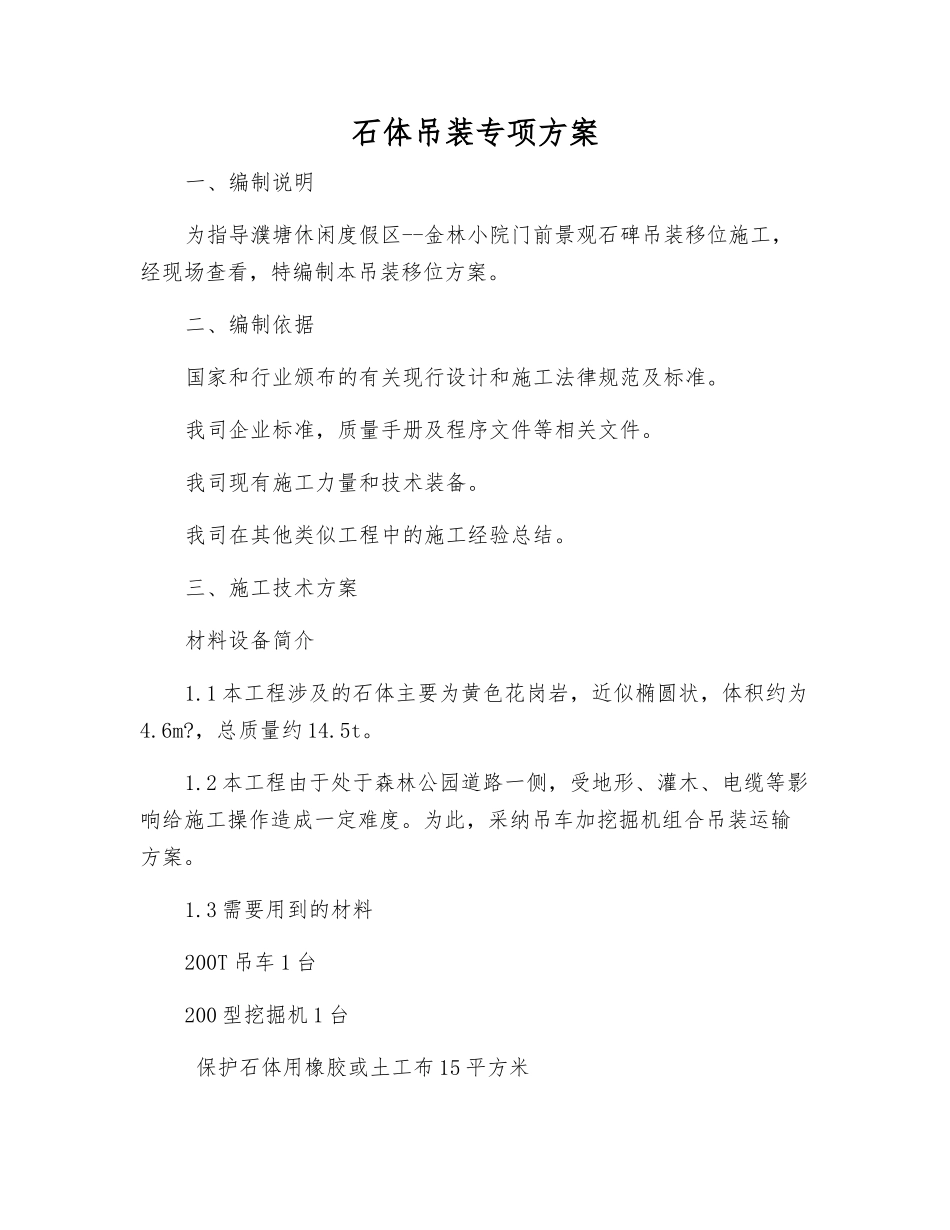

石体吊装专项方案一、编制说明为指导濮塘休闲度假区--金林小院门前景观石碑吊装移位施工,经现场查看,特编制本吊装移位方案
二、编制依据国家和行业颁布的有关现行设计和施工法律规范及标准
我司企业标准,质量手册及程序文件等相关文件
我司现有施工力量和技术装备
我司在其他类似工程中的施工经验总结
三、施工技术方案材料设备简介1
1 本工程涉及的石体主要为黄色花岗岩,近似椭圆状,体积约为4
,总质量约 14
2 本工程由于处于森林公园道路一侧,受地形、灌木、电缆等影响给施工操作造成一定难度
为此,采纳吊车加挖掘机组合吊装运输方案

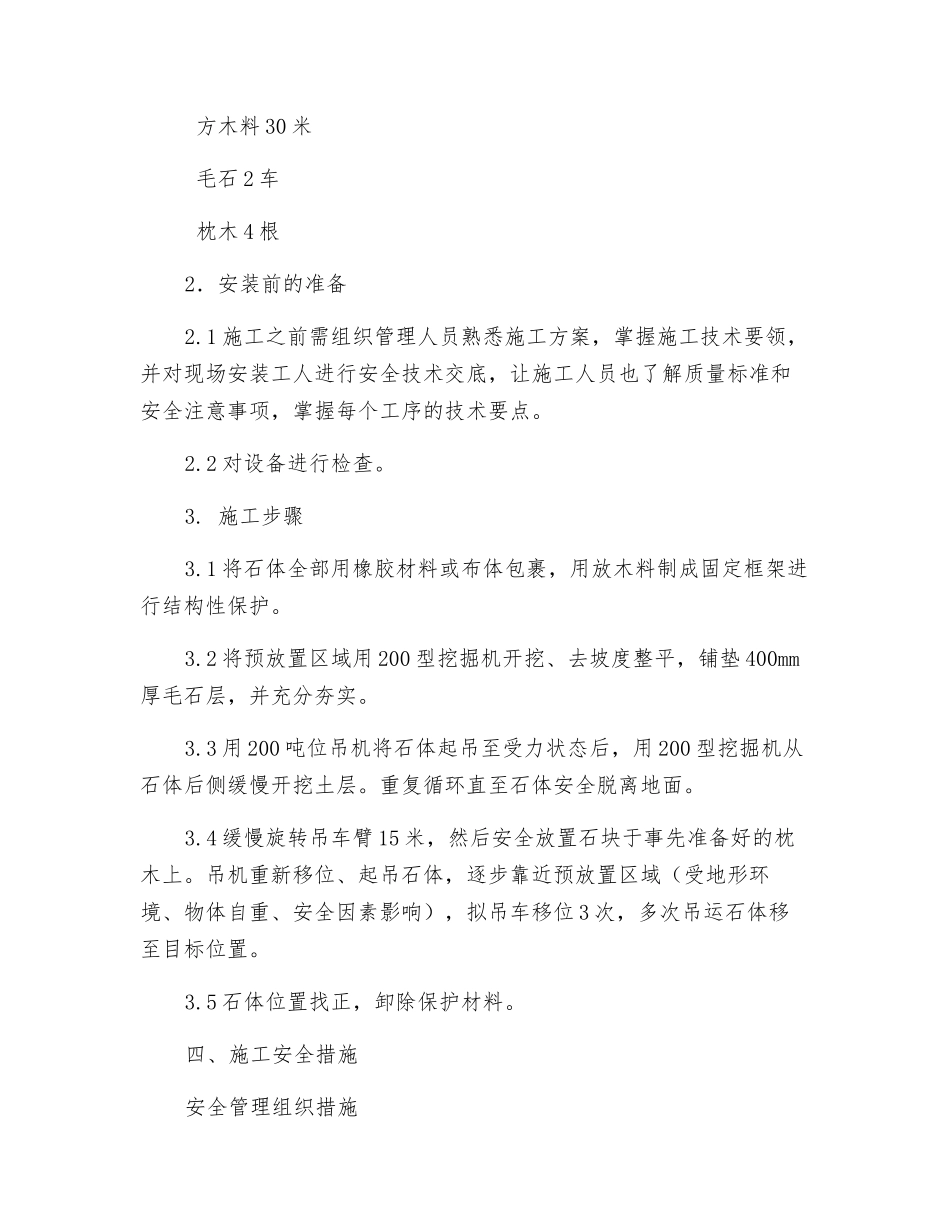

3 需要用到的材料200T 吊车 1 台200 型挖掘机 1 台 保护石体用橡胶或土工布 15 平方米 方木料 30 米 毛石 2 车 枕木 4 根2.安装前的准备2
1 施工之前需组织管理人员熟悉施工方案,掌握施工技术要领,并对现场安装工人进行安全技术交底,让施工人员也了解质量标准和安全注意事项,掌握每个工序的技术要点
2 对设备进行检查
1 将石体全部用橡胶材料或布体包裹,用放木料制成固定框架进行结构性保护
2 将预放置区域用 200 型挖掘机开挖、去坡度整平,铺垫 400mm厚毛石层,并充分夯实
3 用 200 吨位吊机将石体起吊至受力状态后,用 200 型挖掘机从石体后侧缓慢开挖土层
重复循环直至石体安全脱离地面
4 缓慢旋转吊车臂 15 米,然后安全放置石块于事先准备好的枕木上
吊机重新移位、起吊石体,逐步靠近预放置区域(受地形环境、物体自重、安全因素影响),拟吊车移位 3 次,多次吊运石体移至目标位置
5 石体位置找正,卸除保护材料
四、施工安全措施安全管理组织措施1
1 施工之前召开 1 次项目安全技术交底大会,由施工经理主持,项目专职安全员,项目管理人员,班组长,现场负责人和参加专业起
