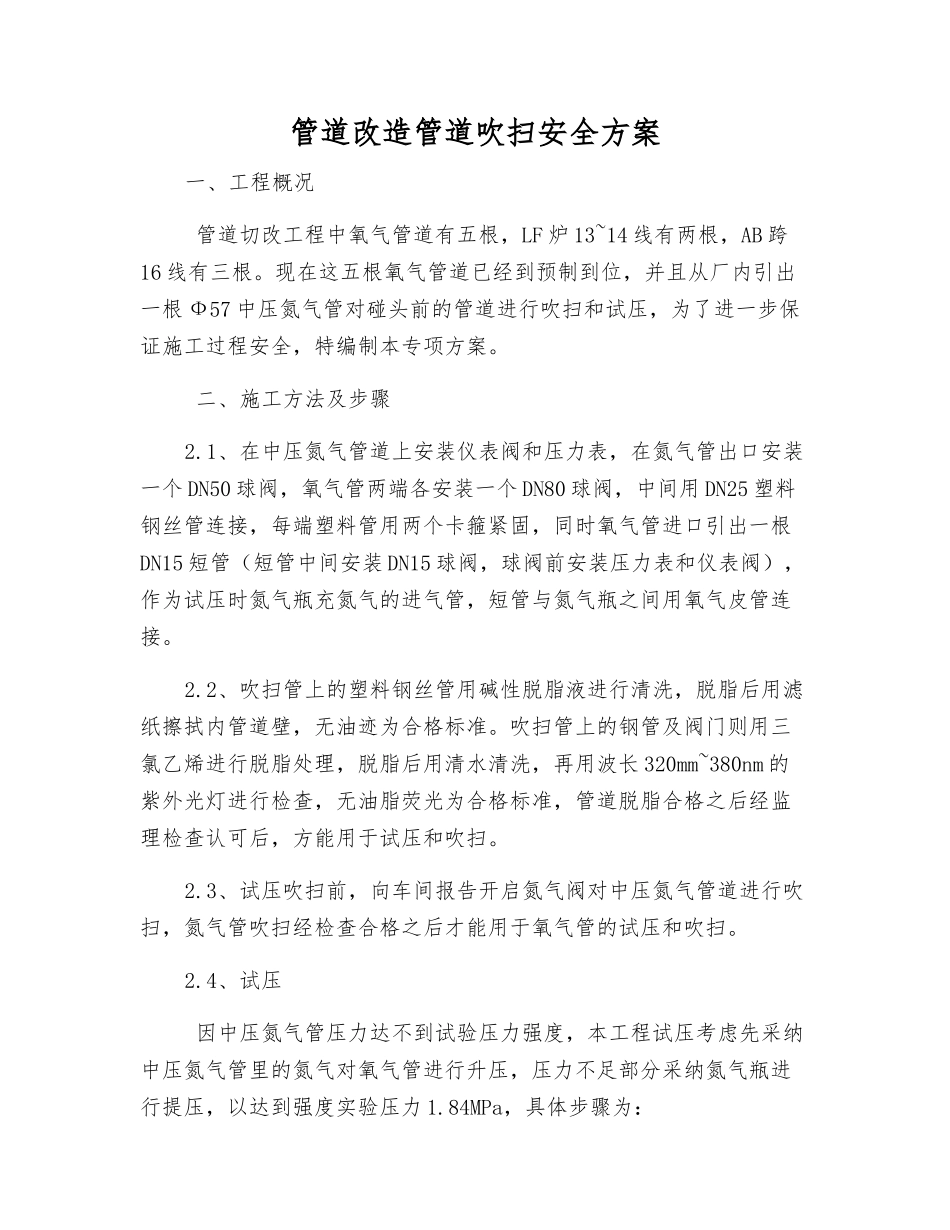

管道改造管道吹扫安全方案一、工程概况 管道切改工程中氧气管道有五根,LF 炉 13~14 线有两根,AB 跨16 线有三根。现在这五根氧气管道已经到预制到位,并且从厂内引出一根 Ф57 中压氮气管对碰头前的管道进行吹扫和试压,为了进一步保证施工过程安全,特编制本专项方案。 二、施工方法及步骤2.1、在中压氮气管道上安装仪表阀和压力表,在氮气管出口安装一个 DN50 球阀,氧气管两端各安装一个 DN80 球阀,中间用 DN25 塑料钢丝管连接,每端塑料管用两个卡箍紧固,同时氧气管进口引出一根DN15 短管(短管中间安装 DN15 球阀,球阀前安装压力表和仪表阀),作为试压时氮气瓶充氮气的进气管,短管与氮气瓶之间用氧气皮管连接。2.2、吹扫管上的塑料钢丝管用碱性脱脂液进行清洗,脱脂后用滤纸擦拭内管道壁,无油迹为合格标准。吹扫管上的钢管及阀门则用三氯乙烯进行脱脂处理,脱脂后用清水清洗,再用波长 320mm~380nm 的紫外光灯进行检查,无油脂荧光为合格标准,管道脱脂合格之后经监理检查认可后,方能用于试压和吹扫。2.3、试压吹扫前,向车间报告开启氮气阀对中压氮气管道进行吹扫,氮气管吹扫经检查合格之后才能用于氧气管的试压和吹扫。2.4、试压 因中压氮气管压力达不到试验压力强度,本工程试压考虑先采纳中压氮气管里的氮气对氧气管进行升压,压力不足部分采纳氮气瓶进行提压,以达到强度实验压力 1.84MPa,具体步骤为:2.4.1、关闭 DN80 氧气管出口球阀,缓慢开启 DN50 氮气管出口球阀和 DN80 氧气管进口球阀,待管内压力达到 0.6MPa,关闭球阀。2.4.2、用氧气皮管接通氮气瓶和氧气管,拧紧减压表上顶针缓慢释放氮气瓶上的氮气,升压到试验压力 50%时,停止升压进行检查,管道没有异常后继续升压,根据试验压力的 10%逐级升到试验压力1.84MPa 后,停止升压。2.4.3、待达到试验压力后,稳压 10min,再将试验压力降至设计压力,停压 30min,以压力不降、无渗漏为合格标准。2.5、吹扫2.5.1、试压合格之后,进行吹扫,吹扫出口接消防软管,将吹扫氮气排至无人区排放,氮气流速不宜小于 20m/S。2.5.2、先开启 DN50 球阀,再开启 DN80 球阀进行吹扫,氮气吹扫过程当中,当目测排气无烟尘时,应在排气口设置贴白布或涂白漆的木制靶板检验,5min 内靶板上无铁锈、尘土、水分及其他杂物,再持续 10min 为合格标准。2.5.3、在吹扫过程当中,同时安排人员对氧气管道进行敲打,增强吹扫效果。2.5.4、吹扫完成后...
