路缘石安全技术交底交底内容:一、技术措施1
施工放样:在基层铺筑并养生完后,进行路缘石安装前的施工放样,由测量组对路基边线进行准确放样,直线段每 20m 设一组控制桩,曲线段每10m 设一组控制桩,用木桩与石灰线标明轮廓;每 200m 增设一个临时水准点供施工控制标高使用,报监理工程师核查
清理下承层:放样结束后,对基层表面进行清理,清除表面的碎石、砂、土等杂物,使表面洁净洁净,并在路缘石、安装之前对其洒水润湿
运输:采纳小型运输车辆将路缘石运至施工之前场
安装:1)安装前,应当熟悉设计图纸要求,并熟悉各种路缘石的安装位置及安装要求
2)砂浆使用强制式拌和机现场拌和,砂浆水泥采纳强度等级为PC32
5 复合硅酸盐水泥,,砂子采纳费县下河砂场,拌和用水采纳饮用水,砂浆随拌随用,保持适宜稠度,在拌和 3-5h 使用完毕后,运输过程或存贮过程当中发生离析、泌水砂浆,砌筑前重新拌和,已凝聚的砂浆不得使用

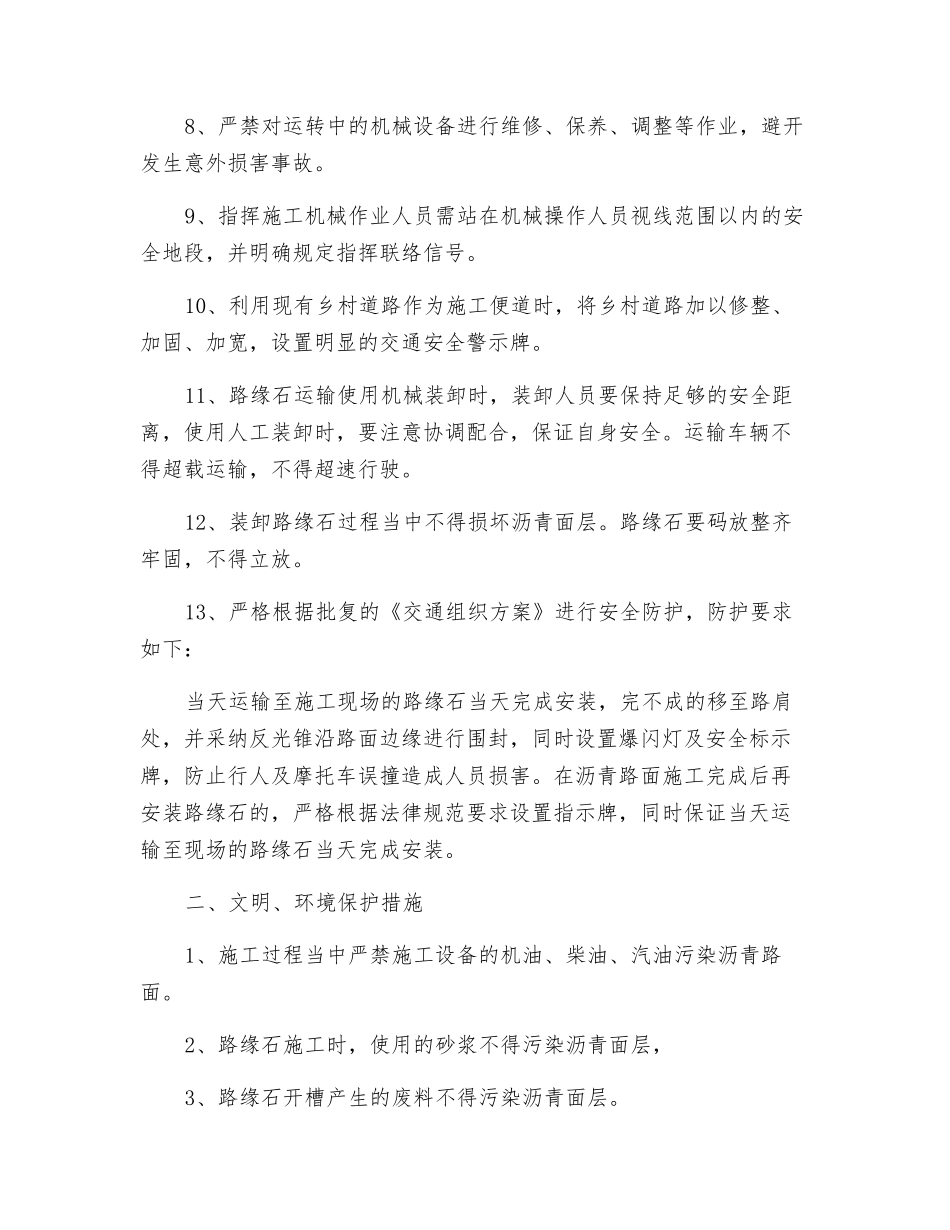

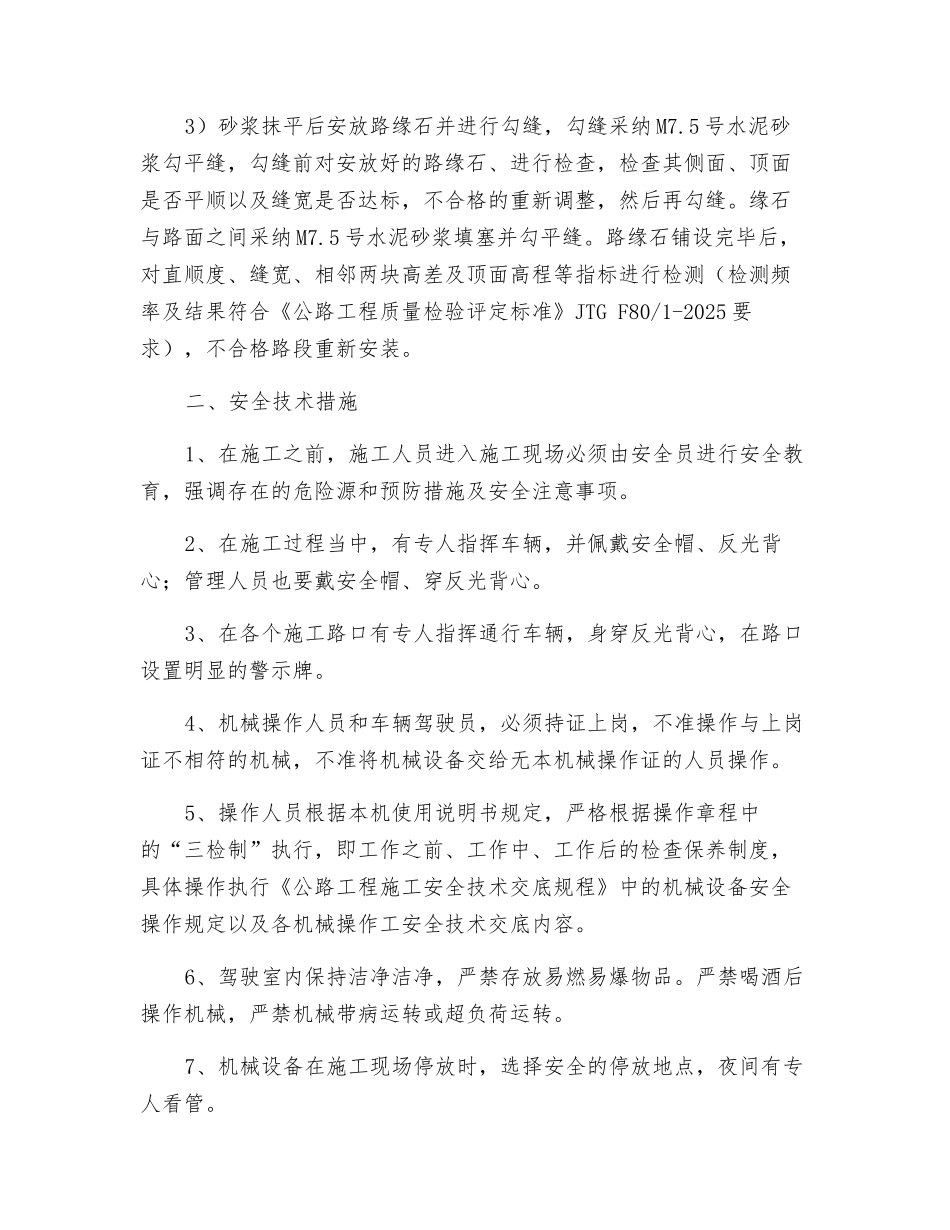

3)砂浆抹平后安放路缘石并进行勾缝,勾缝采纳 M7
5 号水泥砂浆勾平缝,勾缝前对安放好的路缘石、进行检查,检查其侧面、顶面是否平顺以及缝宽是否达标,不合格的重新调整,然后再勾缝
缘石与路面之间采纳 M7
5 号水泥砂浆填塞并勾平缝
路缘石铺设完毕后,对直顺度、缝宽、相邻两块高差及顶面高程等指标进行检测(检测频率及结果符合《公路工程质量检验评定标准》JTG F80/1-2025 要求),不合格路段重新安装
二、安全技术措施1、在施工之前,施工人员进入施工现场必须由安全员进行安全教育,强调存在的危险源和预防措施及安全注意事项
2、在施工过程当中,有专人指挥车辆,并佩戴安全帽、反光背心;管理人员也要戴安全帽、穿反光背心
3、在各个施工路口有专人指挥通行车辆,身穿反光背心,在路口设置明显的警示牌
4、机械操作人员和车辆驾驶员,必须持证上岗,不准操作与上岗证不相符的机械
