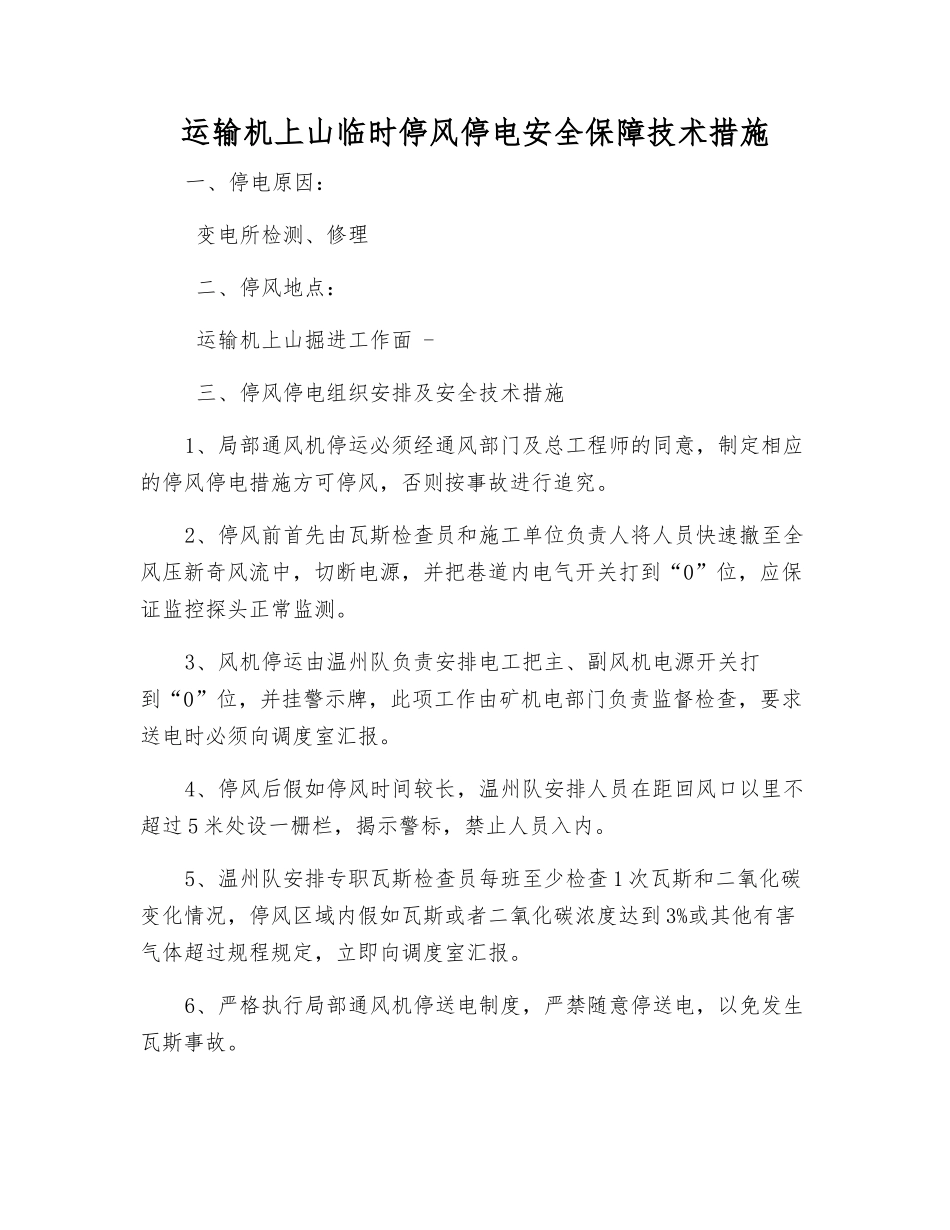

运输机上山临时停风停电安全保障技术措施一、停电原因: 变电所检测、修理 二、停风地点: 运输机上山掘进工作面 - 三、停风停电组织安排及安全技术措施1、局部通风机停运必须经通风部门及总工程师的同意,制定相应的停风停电措施方可停风,否则按事故进行追究
2、停风前首先由瓦斯检查员和施工单位负责人将人员快速撤至全风压新奇风流中,切断电源,并把巷道内电气开关打到“0”位,应保证监控探头正常监测
3、风机停运由温州队负责安排电工把主、副风机电源开关打到“0”位,并挂警示牌,此项工作由矿机电部门负责监督检查,要求送电时必须向调度室汇报
4、停风后假如停风时间较长,温州队安排人员在距回风口以里不超过 5 米处设一栅栏,揭示警标,禁止人员入内
5、温州队安排专职瓦斯检查员每班至少检查 1 次瓦斯和二氧化碳变化情况,停风区域内假如瓦斯或者二氧化碳浓度达到 3%或其他有害气体超过规程规定,立即向调度室汇报
6、严格执行局部通风机停送电制度,严禁随意停送电,以免发生瓦斯事故

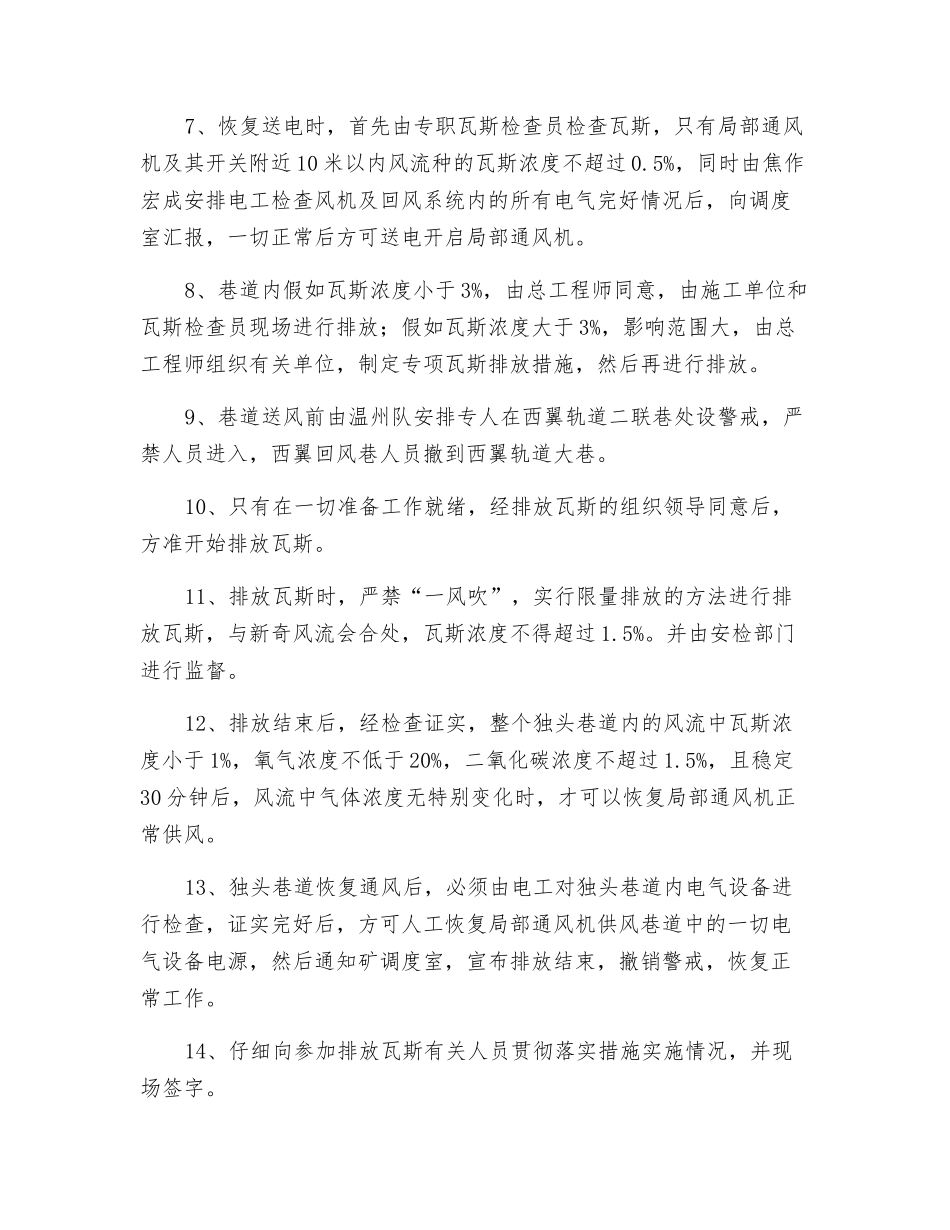

7、恢复送电时,首先由专职瓦斯检查员检查瓦斯,只有局部通风机及其开关附近 10 米以内风流种的瓦斯浓度不超过 0
5%,同时由焦作宏成安排电工检查风机及回风系统内的所有电气完好情况后,向调度室汇报,一切正常后方可送电开启局部通风机
8、巷道内假如瓦斯浓度小于 3%,由总工程师同意,由施工单位和瓦斯检查员现场进行排放;假如瓦斯浓度大于 3%,影响范围大,由总工程师组织有关单位,制定专项瓦斯排放措施,然后再进行排放
9、巷道送风前由温州队安排专人在西翼轨道二联巷处设警戒,严禁人员进入,西翼回风巷人员撤到西翼轨道大巷
10、只有在一切准备工作就绪,经排放瓦斯的组织领导同意后,方准开始排放瓦斯
11、排放瓦斯时,严禁“一风吹”,实行限量排放的方法进行排放瓦斯,与新奇风流会合处,瓦斯浓度不得超过 1
并由安检部门进行监督
