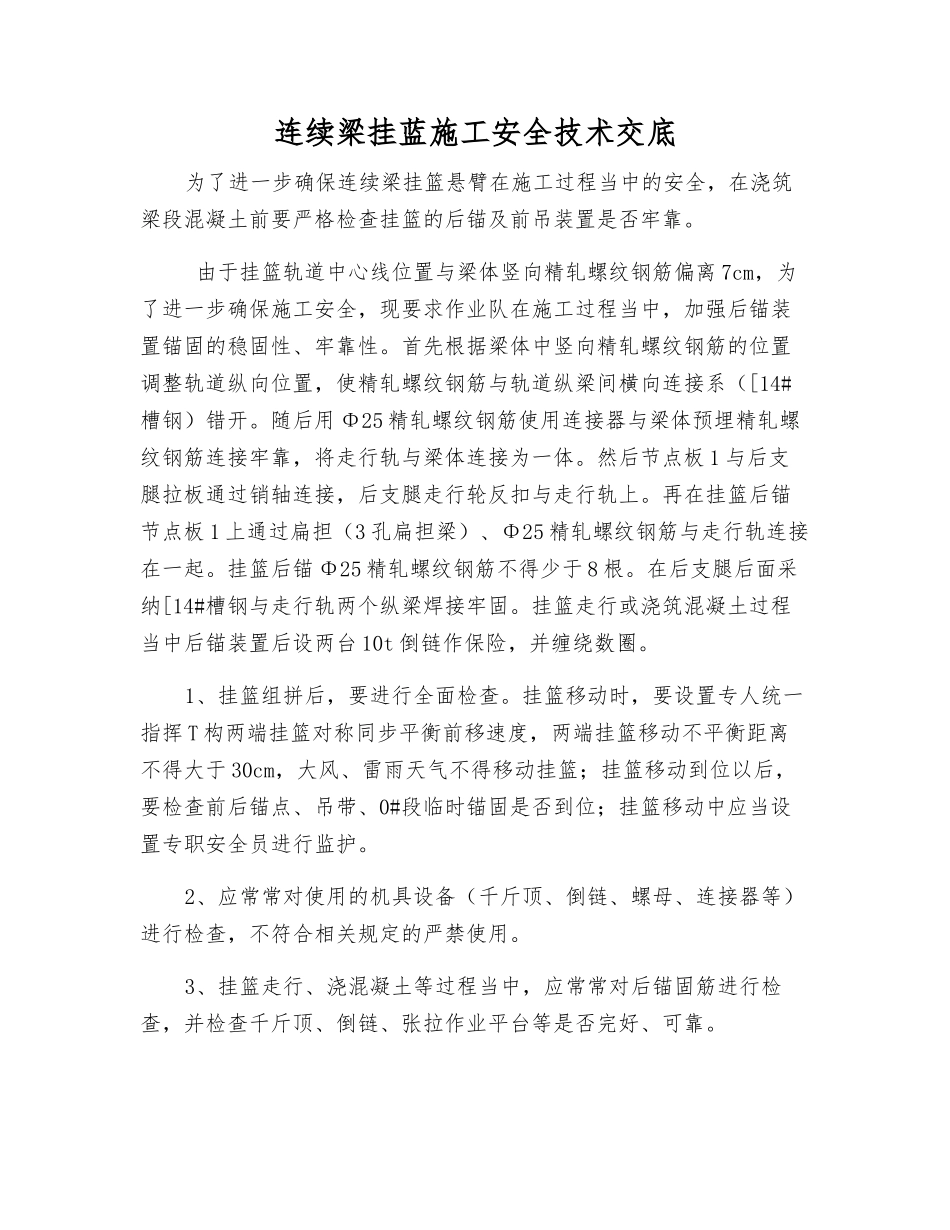

连续梁挂蓝施工安全技术交底为了进一步确保连续梁挂篮悬臂在施工过程当中的安全,在浇筑梁段混凝土前要严格检查挂篮的后锚及前吊装置是否牢靠
由于挂篮轨道中心线位置与梁体竖向精轧螺纹钢筋偏离 7cm,为了进一步确保施工安全,现要求作业队在施工过程当中,加强后锚装置锚固的稳固性、牢靠性
首先根据梁体中竖向精轧螺纹钢筋的位置调整轨道纵向位置,使精轧螺纹钢筋与轨道纵梁间横向连接系([14#槽钢)错开

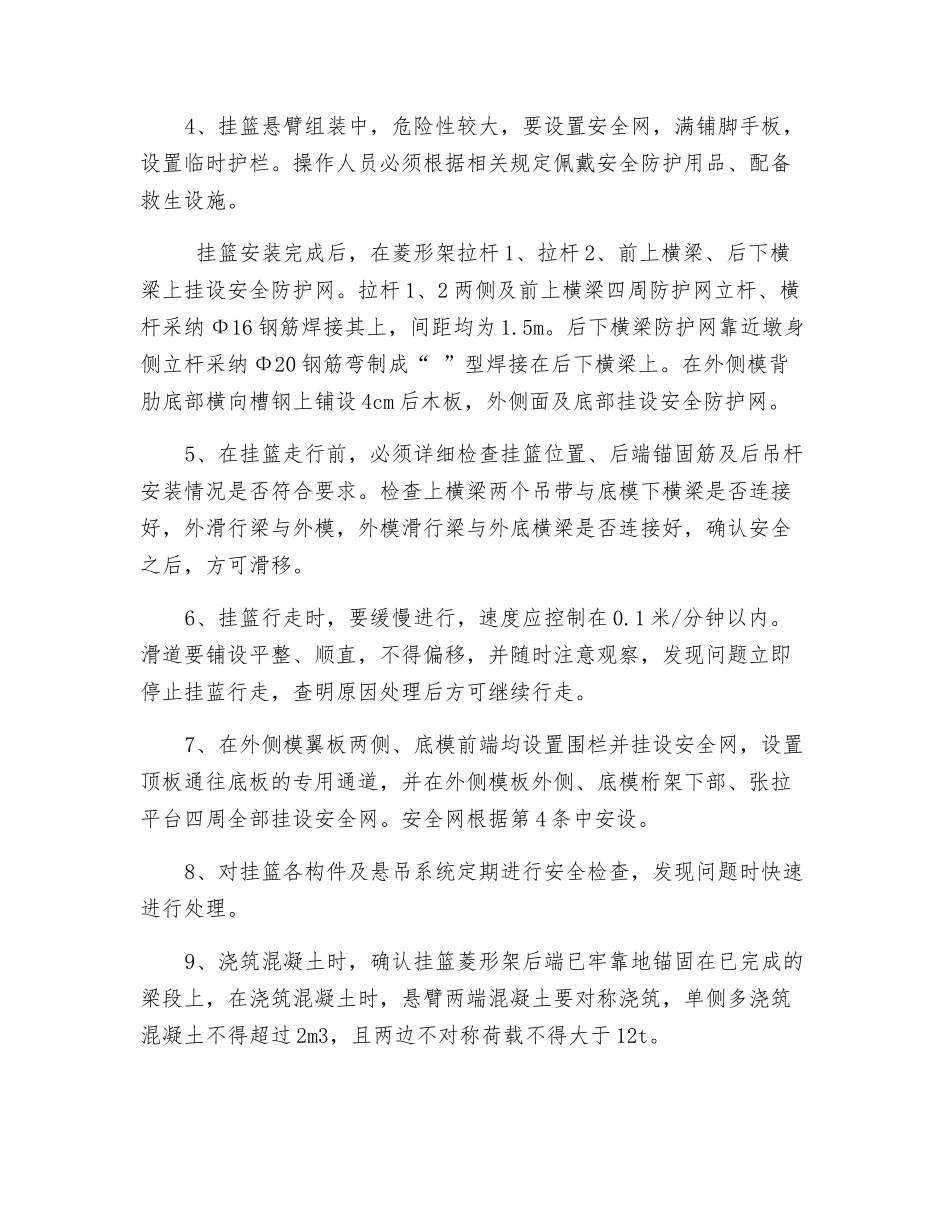

随后用 Φ25 精轧螺纹钢筋使用连接器与梁体预埋精轧螺纹钢筋连接牢靠,将走行轨与梁体连接为一体
然后节点板 1 与后支腿拉板通过销轴连接,后支腿走行轮反扣与走行轨上
再在挂篮后锚节点板 1 上通过扁担(3 孔扁担梁)、Φ25 精轧螺纹钢筋与走行轨连接在一起
挂篮后锚 Φ25 精轧螺纹钢筋不得少于 8 根
在后支腿后面采纳[14#槽钢与走行轨两个纵梁焊接牢固
挂篮走行或浇筑混凝土过程当中后锚装置后设两台 10t 倒链作保险,并缠绕数圈

1、挂篮组拼后,要进行全面检查
挂篮移动时,要设置专人统一指挥 T 构两端挂篮对称同步平衡前移速度,两端挂篮移动不平衡距离不得大于 30cm,大风、雷雨天气不得移动挂篮;挂篮移动到位以后,要检查前后锚点、吊带、0#段临时锚固是否到位;挂篮移动中应当设置专职安全员进行监护
2、应常常对使用的机具设备(千斤顶、倒链、螺母、连接器等)进行检查,不符合相关规定的严禁使用
3、挂篮走行、浇混凝土等过程当中,应常常对后锚固筋进行检查,并检查千斤顶、倒链、张拉作业平台等是否完好、可靠
4、挂篮悬臂组装中,危险性较大,要设置安全网,满铺脚手板,设置临时护栏
操作人员必须根据相关规定佩戴安全防护用品、配备救生设施
挂篮安装完成后,在菱形架拉杆 1、拉杆 2、前上横梁、后下横梁上挂设安全防护网
拉杆 1、2 两侧及前上横梁四周防护网立杆、横杆采纳 Φ16 钢筋焊接其上,间距均为
