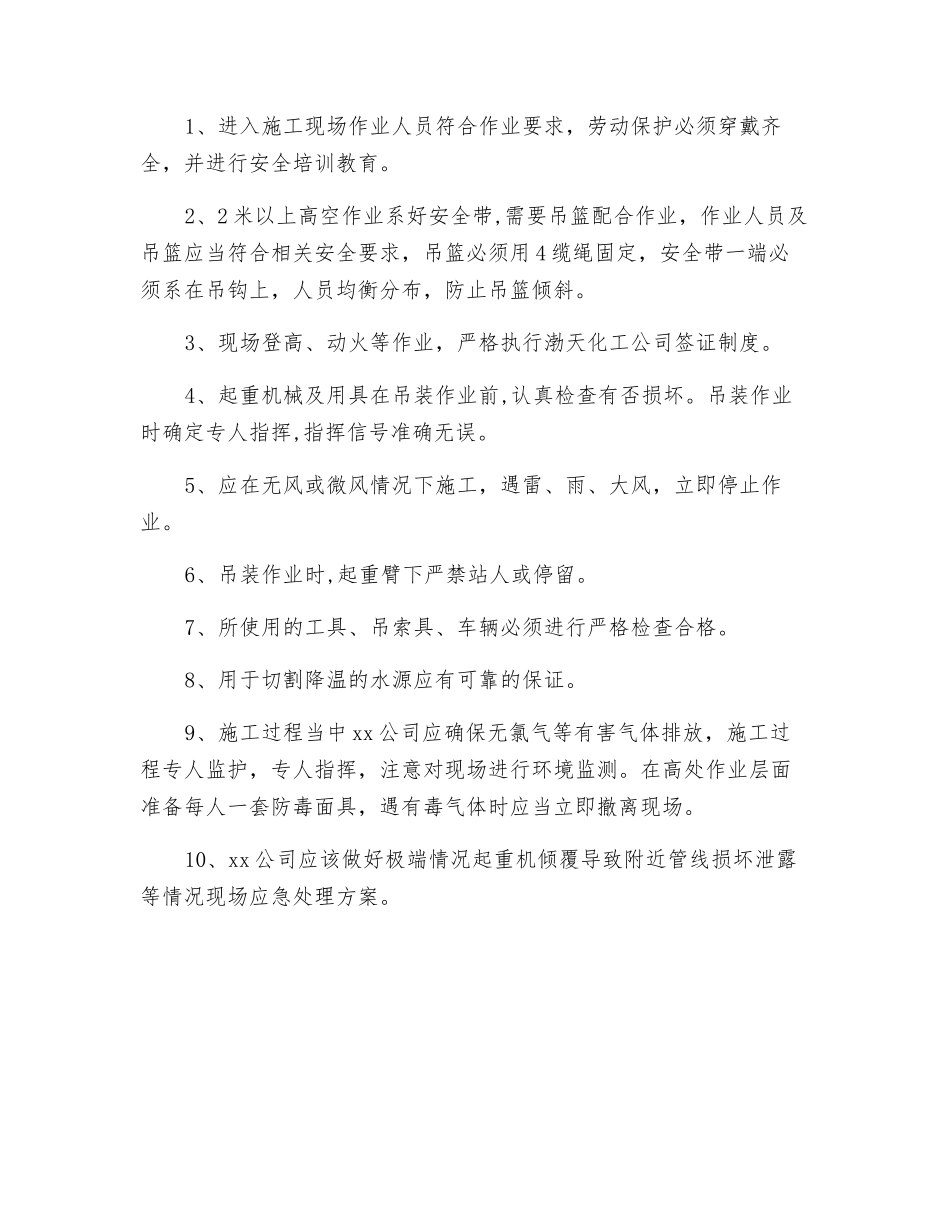

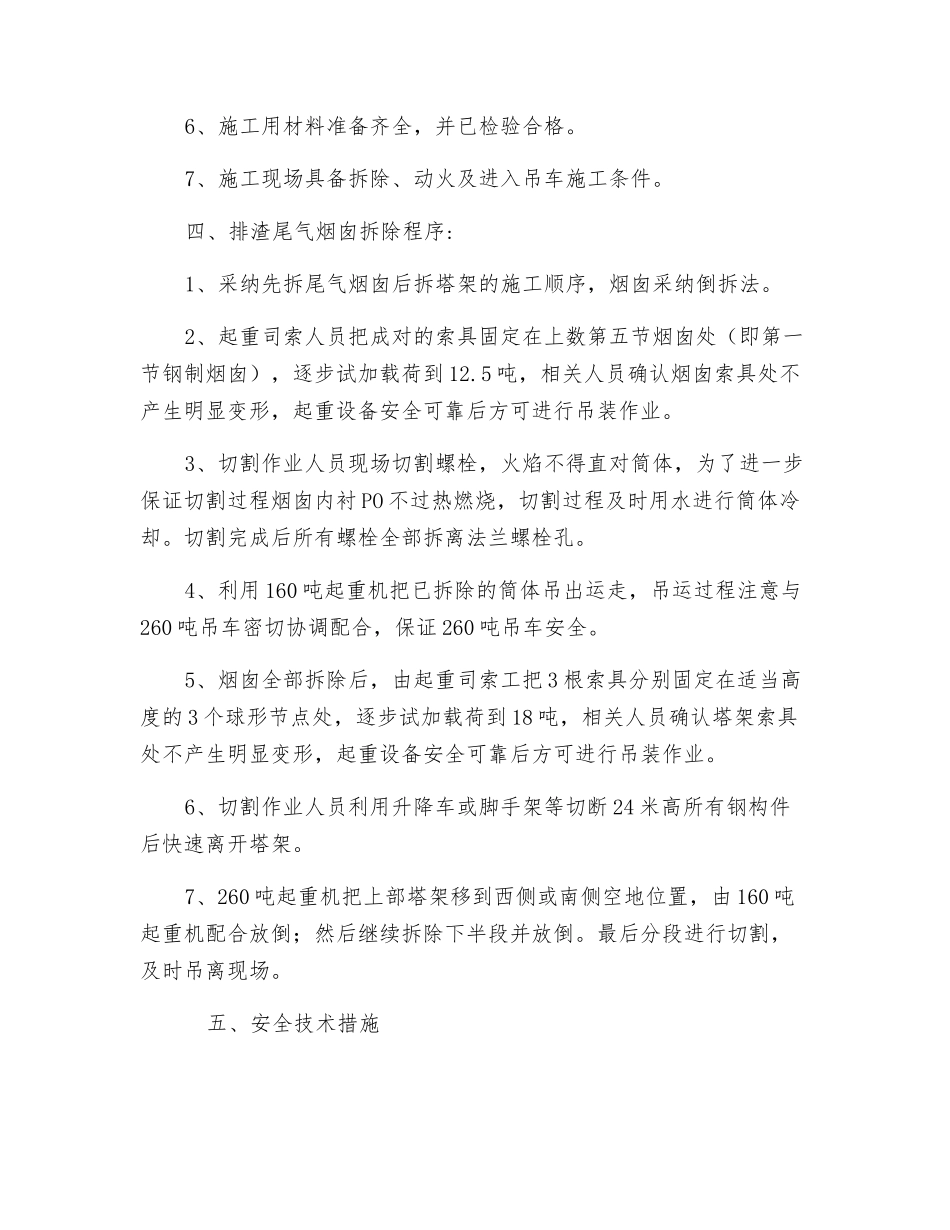

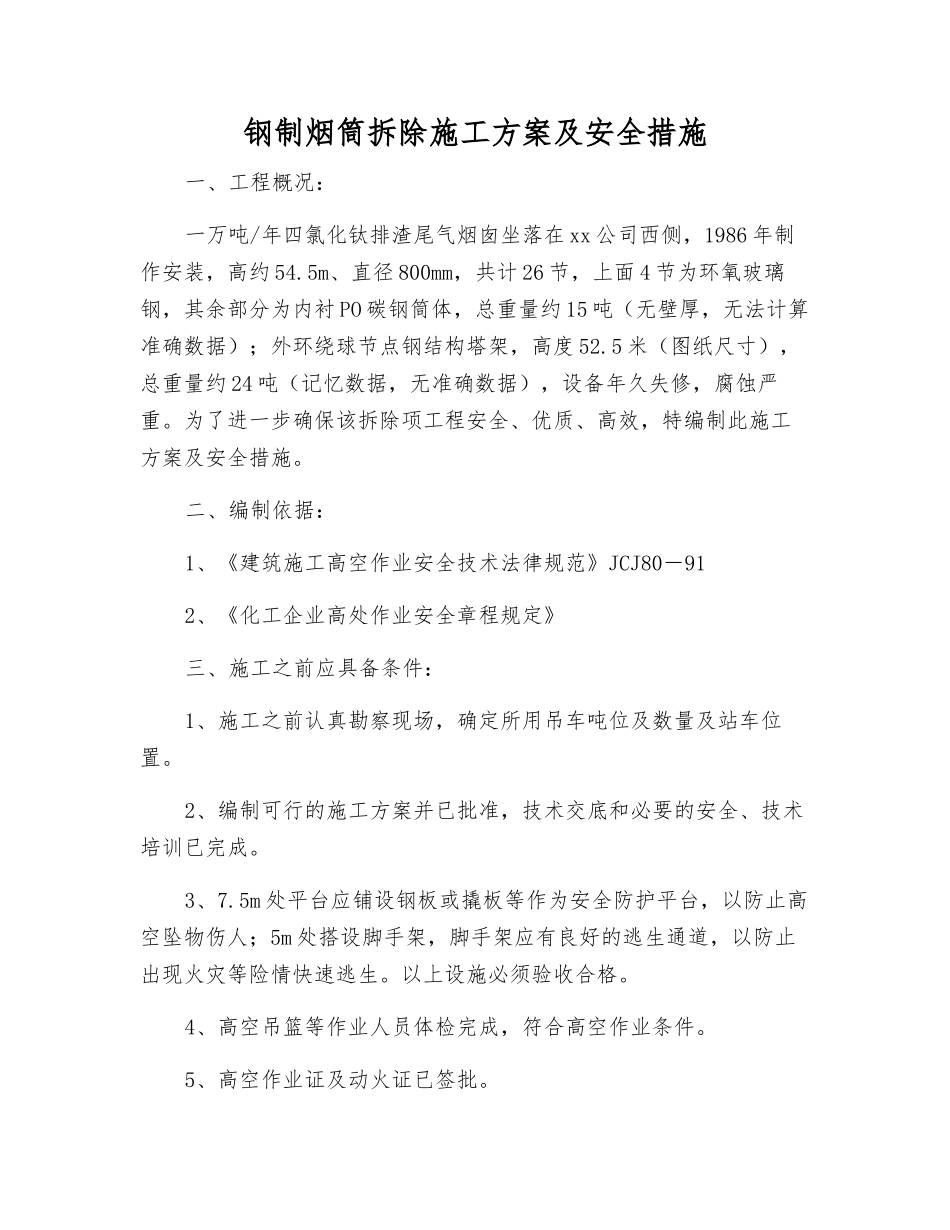

钢制烟筒拆除施工方案及安全措施一、工程概况:一万吨/年四氯化钛排渣尾气烟囱坐落在 xx 公司西侧,1986 年制作安装,高约 54.5m、直径 800mm,共计 26 节,上面 4 节为环氧玻璃钢,其余部分为内衬 PO 碳钢筒体,总重量约 15 吨(无壁厚,无法计算准确数据);外环绕球节点钢结构塔架,高度 52.5 米(图纸尺寸),总重量约 24 吨(记忆数据,无准确数据),设备年久失修,腐蚀严重。为了进一步确保该拆除项工程安全、优质、高效,特编制此施工方案及安全措施。二、编制依据:1、《建筑施工高空作业安全技术法律规范》JCJ80-912、《化工企业高处作业安全章程规定》三、施工之前应具备条件:1、施工之前认真勘察现场,确定所用吊车吨位及数量及站车位置。2、编制可行的施工方案并已批准,技术交底和必要的安全、技术培训已完成。3、7.5m 处平台应铺设钢板或撬板等作为安全防护平台,以防止高空坠物伤人;5m 处搭设脚手架,脚手架应有良好的逃生通道,以防止出现火灾等险情快速逃生。以上设施必须验收合格。4、高空吊篮等作业人员体检完成,符合高空作业条件。5、高空作业证及动火证已签批。6、施工用材料准备齐全,并已检验合格。7、施工现场具备拆除、动火及进入吊车施工条件。四、排渣尾气烟囱拆除程序:1、采纳先拆尾气烟囱后拆塔架的施工顺序,烟囱采纳倒拆法。2、起重司索人员把成对的索具固定在上数第五节烟囱处(即第一节钢制烟囱),逐步试加载荷到 12.5 吨,相关人员确认烟囱索具处不产生明显变形,起重设备安全可靠后方可进行吊装作业。3、切割作业人员现场切割螺栓,火焰不得直对筒体,为了进一步保证切割过程烟囱内衬 PO 不过热燃烧,切割过程及时用水进行筒体冷却。切割完成后所有螺栓全部拆离法兰螺栓孔。4、利用 160 吨起重机把已拆除的筒体吊出运走,吊运过程注意与260 吨吊车密切协调配合,保证 260 吨吊车安全。5、烟囱全部拆除后,由起重司索工把 3 根索具分别固定在适当高度的 3 个球形节点处,逐步试加载荷到 18 吨,相关人员确认塔架索具处不产生明显变形,起重设备安全可靠后方可进行吊装作业。6、切割作业人员利用升降车或脚手架等切断 24 米高所有钢构件后快速离开塔架。7、260 吨起重机把上部塔架移到西侧或南侧空地位置,由 160 吨起重机配合放倒;然后继续拆除下半段并放倒。最后分段进行切割,及时吊离现场。 五、安全技术措施1、进入施工现场作业人员符合作业要求,劳动保护...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

钢制烟筒拆除施工方案及安全措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
