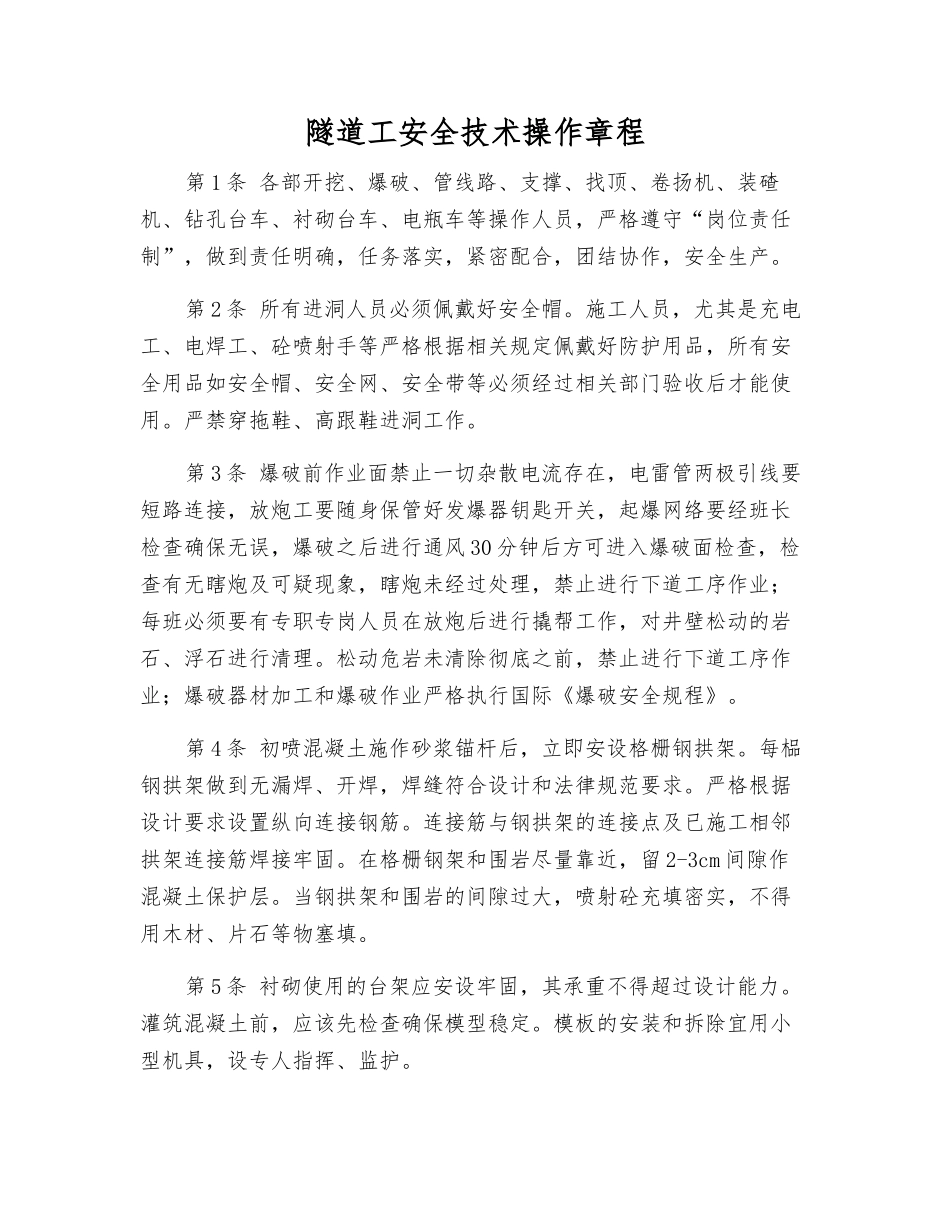

隧道工安全技术操作章程第 1 条 各部开挖、爆破、管线路、支撑、找顶、卷扬机、装碴机、钻孔台车、衬砌台车、电瓶车等操作人员,严格遵守“岗位责任制”,做到责任明确,任务落实,紧密配合,团结协作,安全生产。第 2 条 所有进洞人员必须佩戴好安全帽。施工人员,尤其是充电工、电焊工、砼喷射手等严格根据相关规定佩戴好防护用品,所有安全用品如安全帽、安全网、安全带等必须经过相关部门验收后才能使用。严禁穿拖鞋、高跟鞋进洞工作。第 3 条 爆破前作业面禁止一切杂散电流存在,电雷管两极引线要短路连接,放炮工要随身保管好发爆器钥匙开关,起爆网络要经班长检查确保无误,爆破之后进行通风 30 分钟后方可进入爆破面检查,检查有无瞎炮及可疑现象,瞎炮未经过处理,禁止进行下道工序作业;每班必须要有专职专岗人员在放炮后进行撬帮工作,对井壁松动的岩石、浮石进行清理。松动危岩未清除彻底之前,禁止进行下道工序作业;爆破器材加工和爆破作业严格执行国际《爆破安全规程》。第 4 条 初喷混凝土施作砂浆锚杆后,立即安设格栅钢拱架。每榀钢拱架做到无漏焊、开焊,焊缝符合设计和法律规范要求。严格根据设计要求设置纵向连接钢筋。连接筋与钢拱架的连接点及已施工相邻拱架连接筋焊接牢固。在格栅钢架和围岩尽量靠近,留 2-3cm 间隙作混凝土保护层。当钢拱架和围岩的间隙过大,喷射砼充填密实,不得用木材、片石等物塞填。第 5 条 衬砌使用的台架应安设牢固,其承重不得超过设计能力。灌筑混凝土前,应该先检查确保模型稳定。模板的安装和拆除宜用小型机具,设专人指挥、监护。第 6 条 洞内三管两线和厢架,必须根据相关规定架设。要挖好排水沟,及时清除障碍物,保持洞内清洁、整齐。第 7 条 岩溶段施工仔细进行超前地质预报和超前探水,严格根据注浆工艺施工,严格根据配合比计量,确保注浆质量。第 8 条 隧道断层带施工中加强地质预报,依据专职地质工程师监控指导施工,施工中依据炮眼钻进速度变化、炮孔出水异常现象等对前方地质情况作出推断,查明施工之前方有无溶洞及地下水情况,杜绝涌水突泥不良现象发生。第 9 条 硬岩岩爆段施工依据地应力测试,预测岩爆的等级,施工中降低一次爆破用药量,短进尺、多循环;实施光面爆破,开挖后对围岩进行喷雾和高水压冲洗。第 10 条 软岩塑性变形段施工采纳浅孔爆破,降低一次爆破用药量,短进尺、多循环。第 11 条 煤系地层段施工严禁火种、加强瓦斯...
