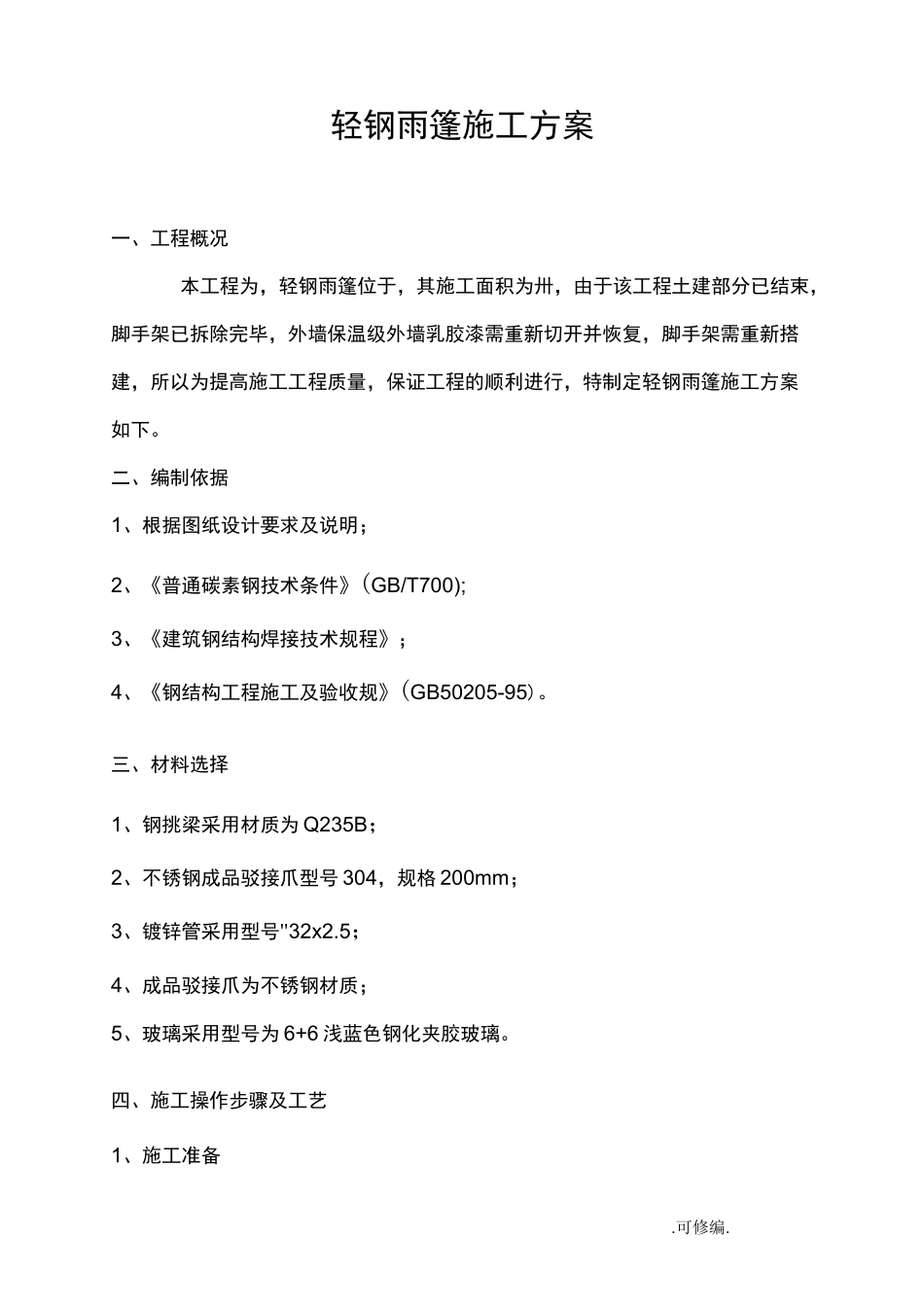

轻钢雨篷施工方案一、工程概况本工程为,轻钢雨篷位于,其施工面积为卅,由于该工程土建部分已结束,脚手架已拆除完毕,外墙保温级外墙乳胶漆需重新切开并恢复,脚手架需重新搭建,所以为提高施工工程质量,保证工程的顺利进行,特制定轻钢雨篷施工方案如下
二、编制依据1、根据图纸设计要求及说明;2、《普通碳素钢技术条件》(GB/T700);3、《建筑钢结构焊接技术规程》;4、《钢结构工程施工及验收规》(GB50205-95)
三、材料选择1、钢挑梁采用材质为 Q235B;2、不锈钢成品驳接爪型号 304,规格 200mm;3、镀锌管采用型号"32x2
5;4、成品驳接爪为不锈钢材质;5、玻璃采用型号为 6+6 浅蓝色钢化夹胶玻璃
四、施工操作步骤及工艺1、施工准备
A:熟悉图纸了解设计意图的质量要求及细部做法,认真查看图纸并全部领会,对照图纸与现场有不相同或不理解施工图纸,可向项目部和设计人员提出问题或意见,核对图纸无误后再进行施工
B:按施工指定场地整齐堆放各种材料,组织施工机械的架设,安装与调试
C:勘察施工现场并与监理、业主、土建方、项目部确定设计标高线,并对设计标高进行三方签字确认
校对三方确认标高线并引至各楼层做好标记
D:驳接爪、玻璃、钢型材定货加工:按照设计确定的钢型材、驳接爪、玻璃样品进行定货加工
必须注意加工的质量,它关系到现场的施工质量
2、质量关键步骤玻璃板块分格放线必须准确,钢型材焊接防锈处理符合设计及规要求
驳接爪、钢型材连接、焊接必须符合设计规
保证驳接爪、钢型材水平度、垂直度符合设计规
钢型材、驳接爪、玻璃板块进场时需核对数量、规格、编号,并对安装的每块板块进行安装前检查,避免玻璃板块的缺角、爆边对质量的影响

3、施工工序流程按工艺分为:现场测量放样放线―检查验线―检查预埋件或(安装锚栓)-安装后置预埋件―制作钢结构及连接件―检查验收埋件―安
