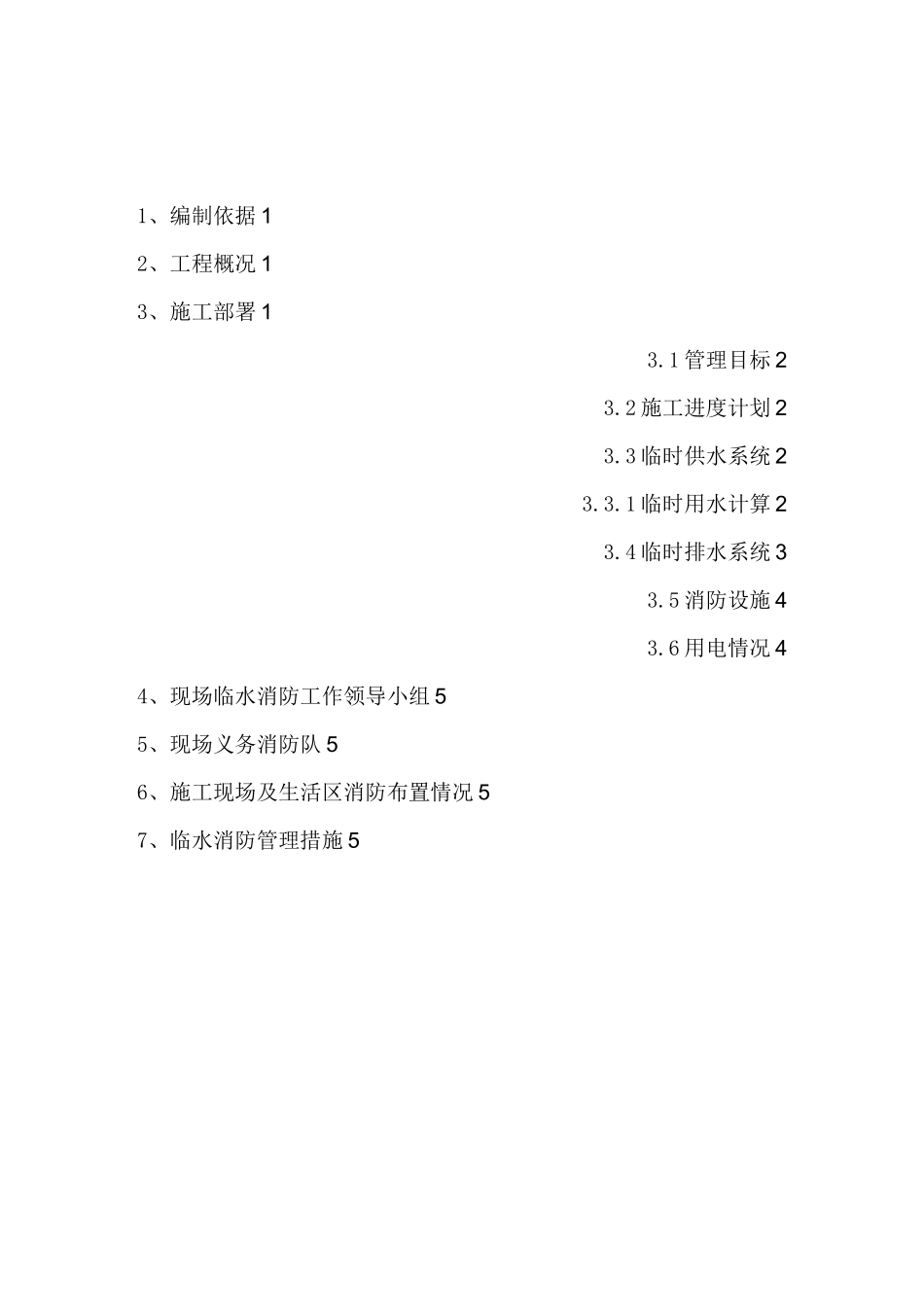

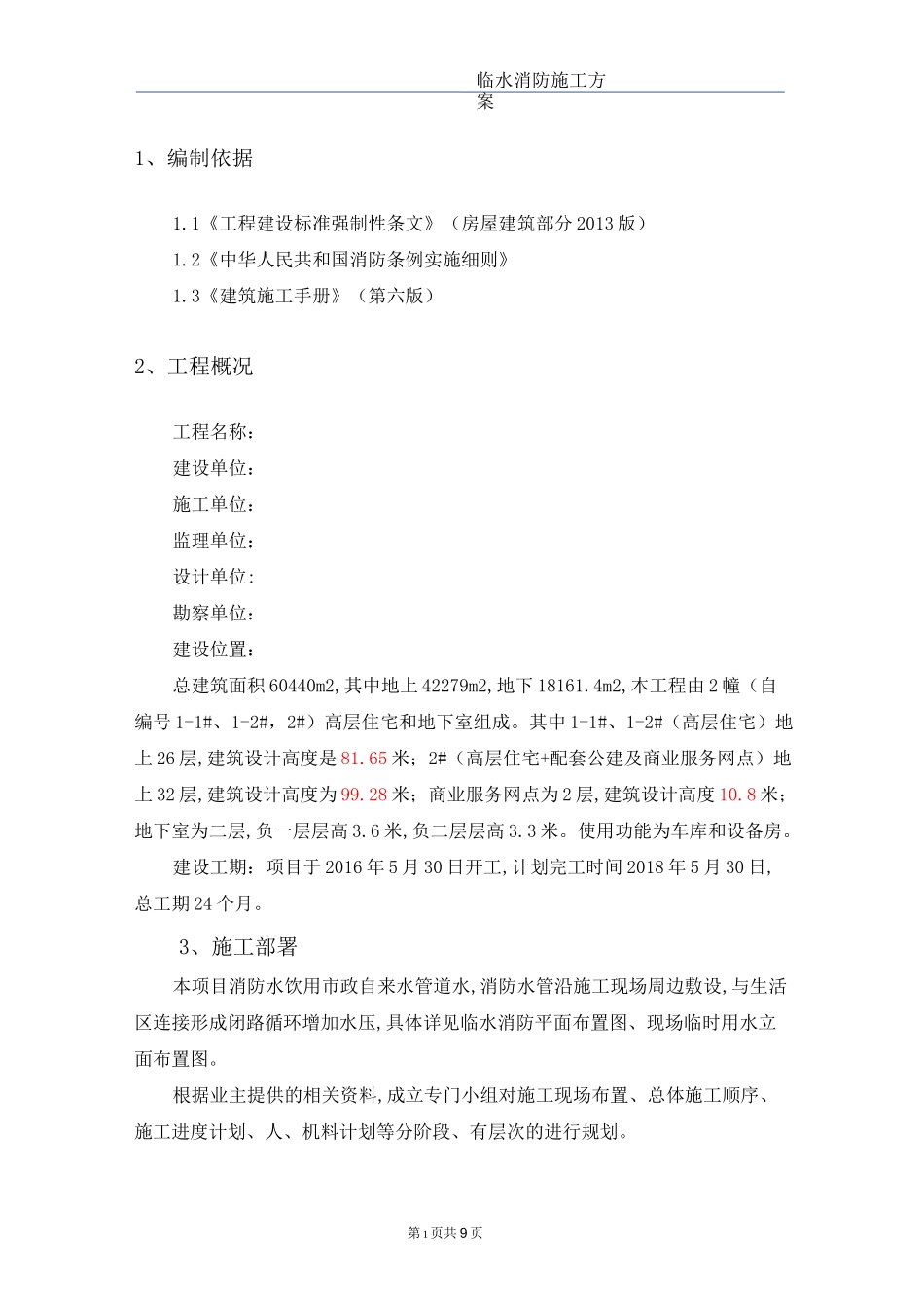

1、编制依据 12、工程概况 13、施工部署 13.1 管理目标 23.2 施工进度计划 23.3 临时供水系统 23.3.1 临时用水计算 23.4 临时排水系统 33.5 消防设施 43.6 用电情况 44、现场临水消防工作领导小组 55、现场义务消防队 56、施工现场及生活区消防布置情况 57、临水消防管理措施 5临水消防施工方案第 1 页共 9 页1、编制依据1.1《工程建设标准强制性条文》(房屋建筑部分 2013 版)1.2《中华人民共和国消防条例实施细则》1.3《建筑施工手册》(第六版)2、工程概况工程名称:建设单位:施工单位:监理单位:设计单位:勘察单位:建设位置:总建筑面积 60440m2,其中地上 42279m2,地下 18161.4m2,本工程由 2 幢(自编号 1-1#、1-2#,2#)高层住宅和地下室组成。其中 1-1#、1-2#(高层住宅)地上 26 层,建筑设计高度是 81.65 米;2#(高层住宅+配套公建及商业服务网点)地上 32 层,建筑设计高度为 99.28 米;商业服务网点为 2 层,建筑设计高度 10.8 米;地下室为二层,负一层层高 3.6 米,负二层层高 3.3 米。使用功能为车库和设备房。建设工期:项目于 2016 年 5 月 30 日开工,计划完工时间 2018 年 5 月 30 日,总工期 24 个月。3、施工部署本项目消防水饮用市政自来水管道水,消防水管沿施工现场周边敷设,与生活区连接形成闭路循环增加水压,具体详见临水消防平面布置图、现场临时用水立面布置图。根据业主提供的相关资料,成立专门小组对施工现场布置、总体施工顺序、施工进度计划、人、机料计划等分阶段、有层次的进行规划。临水消防施工方案第 2 页共 9 页3.1 管理目标3.1.1 质量目标本工程质量目标:整体工程合格。分项工程一次性验收合格率 100%。3.1.2 安全工作目标杜绝重大伤亡事故和重大设备事故,轻伤事故频率控制在 3%以内;杜绝火灾事故和重大刑事案件。3.2 施工进度计划见附图3.3 临时供水系统3.3.1 临时用水计算本工程施工临时用水量参照《建筑施工手册》中的计算方法计算。1)施工现场施工用水量计算7VQNk…1.5150X5x3x2x(250+350)q=kii-2=1.1xx11Tt8x36008x360090x1.51=165x20000=1.15L/S8x36002)施工机械用水量q=k 工QN-k3=1.1x4x300x1=0.06L/S212.28x36008x36003)生活区生活用水量p-N-K1200x40x2.25=―134==1.5L/S3t-8x36002.5x8x36004)消防用水量现场消防用水 q5=7L/S。5)求总用水量由于 q+q+q+q=1.15+0.06+1.5+1.68=4.39L/S
