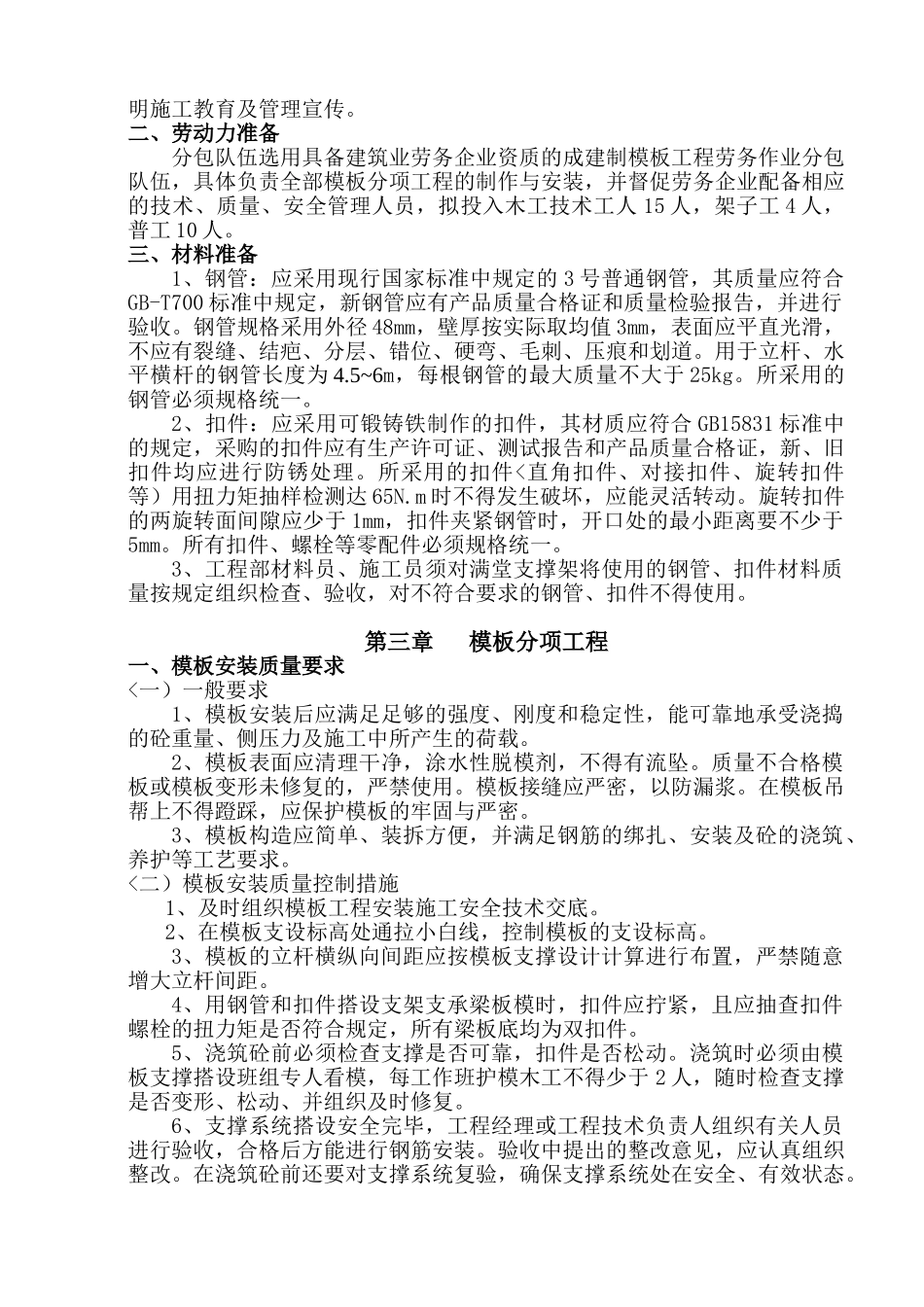

第一章工程简况及编制依据一、工程简况工程名称110kV要塞变原地增容改造工程地理位置先锋路和杨岸路交界口合同范围施工图中全部投资性质/合同质量目标优质结构合同性质/合同工期150天110kV要塞变电所工程高支模部分主要集中在110kVGIS室和主变室及主变散热室,其板顶标高分别为10.55M、14.95M、11.95M。柱断面尺寸为600*700,屋面梁最大断面尺寸为300*1000,板厚为120mm。该部位结构为高大模板施工,为此专门编制本施工方案。<具体尺寸、部位见后附图)b5E2RGbCAP二、编制依据序号名称编号1《建筑结构荷载规范》GB50009-20012《建筑结构荷载设计手册》GBJ17-883《建筑施工扣件钢管脚手架安全技术规范》JGJ130-20014《建筑施工安全检查标准》JGJ59-995《建筑工程施工质量验收统一标准》GB50300-20016《混凝土结构施工质量验收验收规范》GB50204-20027《混凝土泵送施工技术规程》JGJ/T10-958《工程建设标准强制性条文<房屋建筑部分)》2002年版9《现浇钢筋混凝土楼<屋面)板及砌体设计与施工技术规程》DBJ13-20-199910《新编实用材料手册》/11建筑施工模板安全技术规范JGJ162-200812《扣件式钢管模板高支撑设计和合用安全》/13建筑设计、结构设计施工图纸/三、编制目的为加强本工程工程危险性较高工程<超高超重模板工程支撑系统)安全专项施工方案的安全组织、技术及设计施工管理,坚持“安全第一、预防为主、综合治理”的方针,防止建筑施工安全事故发生,落实责任,确保人身和财产安全。p1EanqFDPw第二章施工准备一、技术准备1、技术部门做好图纸会审工作,并按设计回复意见对相关部位、人员做好交底,施工过程中发现疑问及时与设计做好沟通,及时处理。DXDiTa9E3d2、召开工程现场技术交底会议,主模板施工技术措施进行交底,并明确相应管理范围,使其施工前作好充分准备。RTCrpUDGiT3、对劳务作业队伍进行施工前的安全、质量技术交底和安全生产、文明施工教育及管理宣传。二、劳动力准备分包队伍选用具备建筑业劳务企业资质的成建制模板工程劳务作业分包队伍,具体负责全部模板分项工程的制作与安装,并督促劳务企业配备相应的技术、质量、安全管理人员,拟投入木工技术工人15人,架子工4人,普工10人。5PCzVD7HxA三、材料准备1、钢管:应采用现行国家标准中规定的3号普通钢管,其质量应符合GB-T700标准中规定,新钢管应有产品质量合格证和质量检验报告,并进行验收。钢管规格采用外径48mm,壁厚按实际取均值3mm,表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和划道。用于立杆、水平横杆的钢管长度为4.5~6m,每根钢管的最大质量不大于25kg。所采用的钢管必须规格统一。jLBHrnAILg2、扣件:应采用可锻铸铁制作的扣件,其材质应符合GB15831标准中的规定,采购的扣件应有生产许可证、测试报告和产品质量合格证,新、旧扣件均应进行防锈处理。所采用的扣件<直角扣件、对接扣件、旋转扣件等)用扭力矩抽样检测达65N.m时不得发生破坏,应能灵活转动。旋转扣件的两旋转面间隙应少于1mm,扣件夹紧钢管时,开口处的最小距离要不少于5mm。所有扣件、螺栓等零配件必须规格统一。xHAQX74J0X3、工程部材料员、施工员须对满堂支撑架将使用的钢管、扣件材料质量按规定组织检查、验收,对不符合要求的钢管、扣件不得使用。LDAYtRyKfE第三章模板分项工程一、模板安装质量要求<一)一般要求1、模板安装后应满足足够的强度、刚度和稳定性,能可靠地承受浇捣的砼重量、侧压力及施工中所产生的荷载。2、模板表面应清理干净,涂水性脱模剂,不得有流坠。质量不合格模板或模板变形未修复的,严禁使用。模板接缝应严密,以防漏浆。在模板吊帮上不得蹬踩,应保护模板的牢固与严密。Zzz6ZB2Ltk3、模板构造应简单、装拆方便,并满足钢筋的绑扎、安装及砼的浇筑、养护等工艺要求。<二)模板安装质量控制措施1、及时组织模板工程安装施工安全技术交底。2、在模板支设标高处通拉小白线,控制模板的支设标高。3、模板的立杆横纵向间距应按模板支撑设计计算进行布置,严禁随意增大立杆间距。4、用钢管和扣件搭设支架支承梁板模时,扣件应拧紧,且应抽查扣件螺栓的扭力矩是否符合规定,所有梁板...
