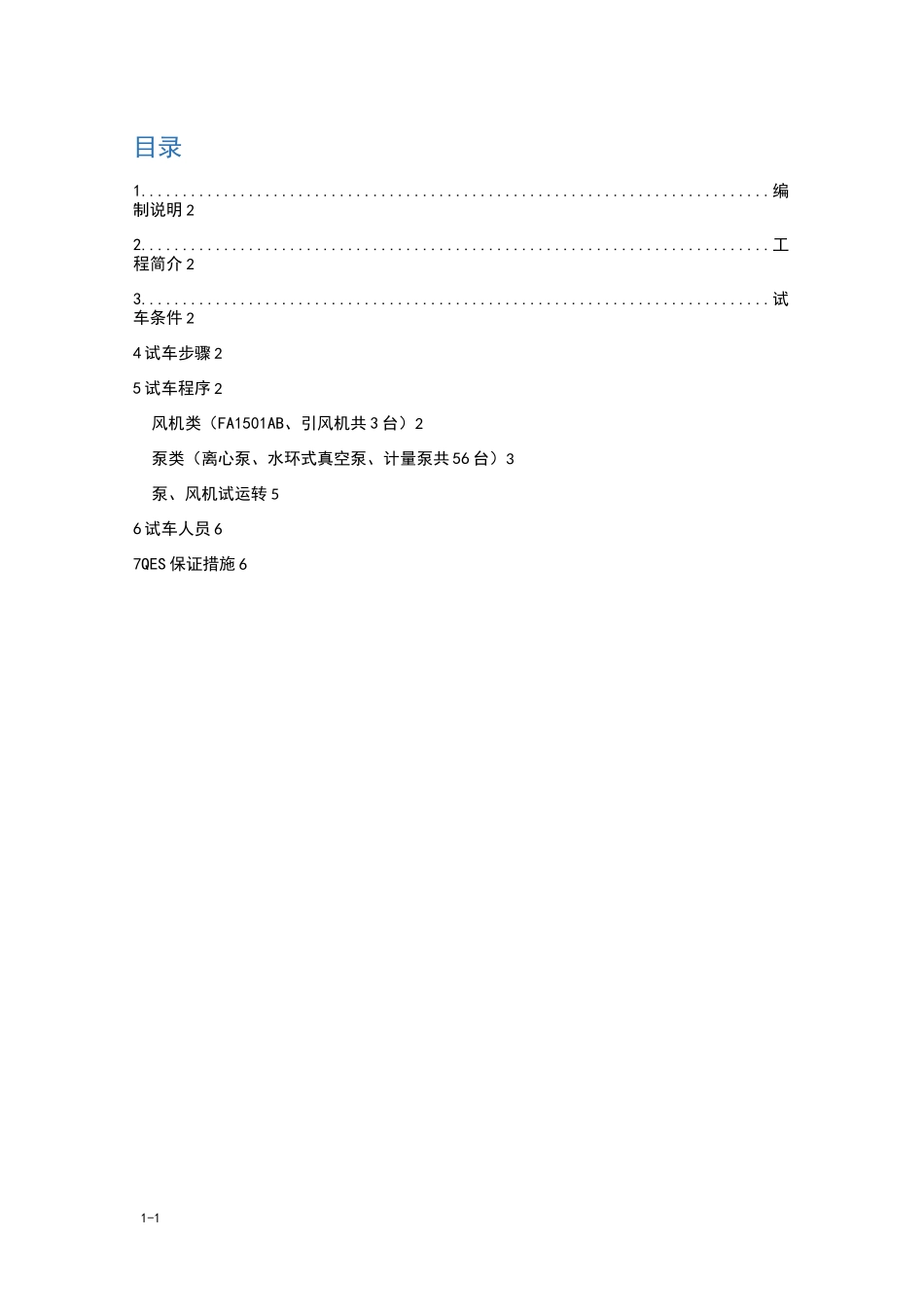

1-1目录1
编制说明 22
工程简介 23
试车条件 24 试车步骤 25 试车程序 2风机类(FA1501AB、引风机共 3 台)2泵类(离心泵、水环式真空泵、计量泵共 56 台)3泵、风机试运转 56 试车人员 67QES 保证措施 62-2-1
编制说明为指导盘锦浩业 240 万吨/年催化裂化装置内机器类设备试车,保证试车工作安全顺利进行,特编制本方案
本方案编制依据:1
1《压缩机、风机、泵安装工程施工及验收规范》(GB50275-2010)
《石油化工机械设备安装施工规范及验收通用规范》(SH3538-2005)
本方案如有与生产厂家的技术文件相冲突处,以技术文件为准
试车过程中将严格按生产厂家的技术文件和技术人员指导执行
工程简介本工程的机械类设备有风机、泵等
因其主要分为两类所以对两类设备分别进行试车说明
试车条件外围水系统、空气系统试车、试压成功,并能保证供应
各机械设备的全部安装工作结束,检查合格
二次灌浆及抹面结束,且达到设计强度
附属管道安装完毕、进口管道清理干净
电气、仪表调试合格
电容量及冷却水能保证机组运行需要
润滑油已加注完成
周围的操作现场整洁,各操作阀门标示清楚

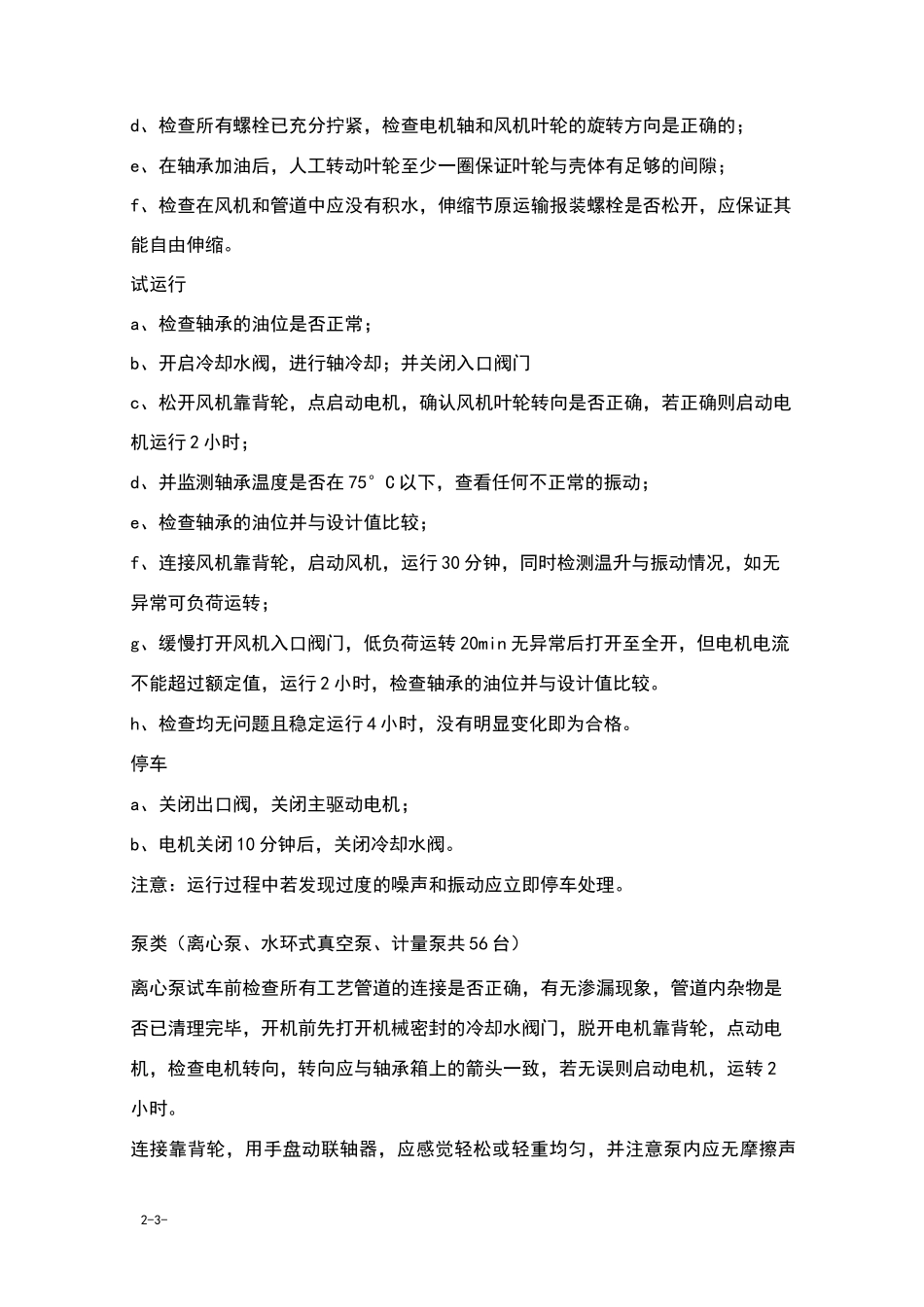

4 试车步骤试车准备 T 电机单试 T 设备无负荷试运转 T 设备负荷试运转 T 停车不同的设备其步骤可能有所不同,实
