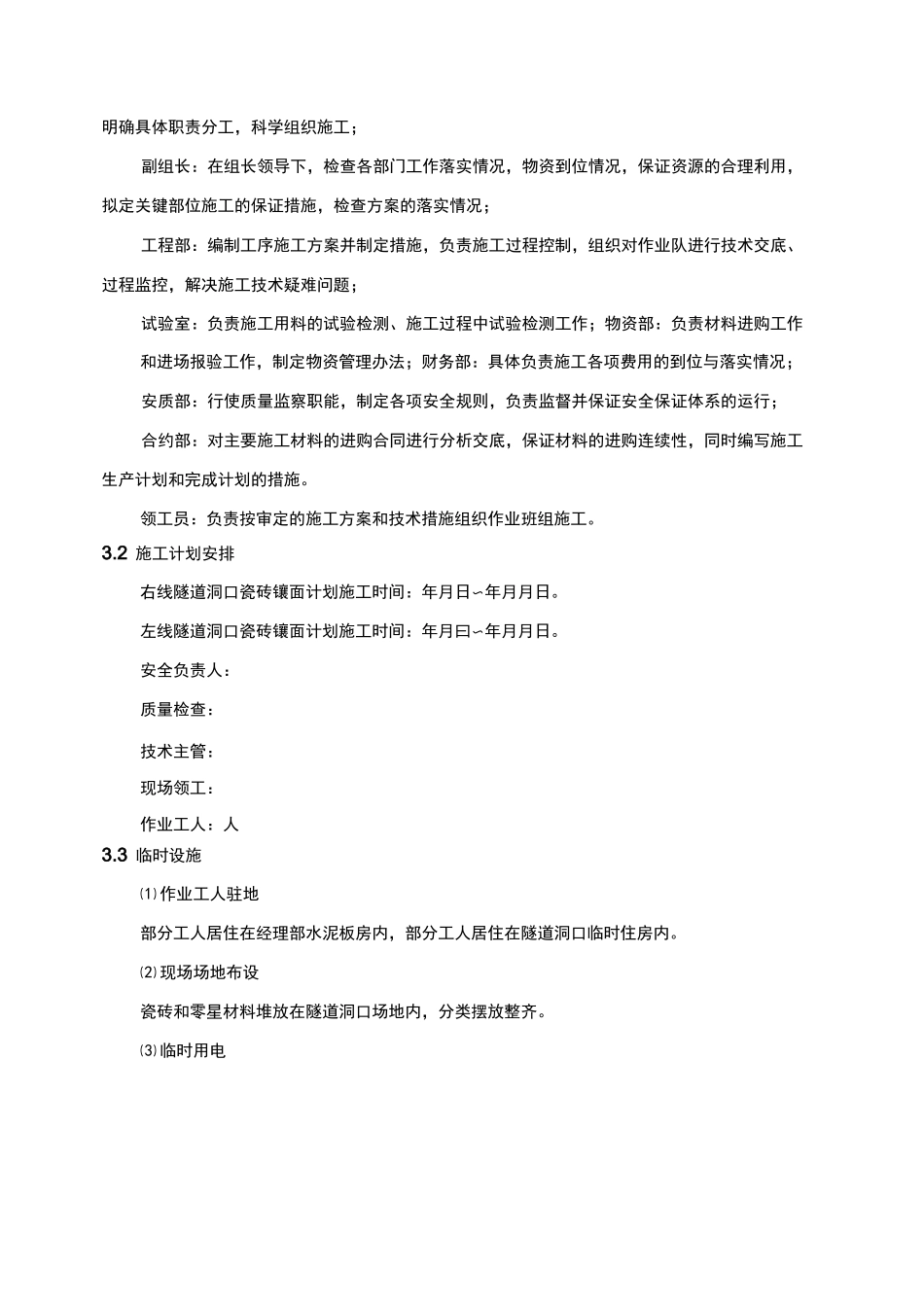

XX 高速公路第 XX 合同段隧道瓷砖装饰工程施工方案编制依据隧道工程设计图纸《施工现场临时用电安全技术规范》《建筑装饰工程施工及验收》工程概况高速公路第合同段隧道为左右线分离式断面,左右线隧道洞口长度范围均采用瓷砖镶面,瓷砖装饰高度为从电缆沟顶往上至垂直高度范围,瓷砖装饰面积平方米。隧道瓷砖镶面高度横断面示意图瓷砖宽,高,瓷砖镶在隧道面每侧各设层。瓷砖颜色除两道腰线外均为白色,第一道腰线顶部层瓷砖颜色为白色,腰线颜色为蓝色,腰线为两道,每道腰线为层。nnnnomm10mm隧道瓷砖镶面纵断面示意图3. 总体施工部署3.1 组织机构设臵为了保证隧道二次衬砌瓷砖镶面施工安全、优质、快速、有序实施,经理部成立了隧道瓷砖镶面施工管理小组,负责组织、安排、检查施工作业。该小组由项目经理任组长,项目副经理、书记、总工程师任副组长,经理部各部门主要负责人、现场领工员、质检员、瓷砖施工班组为组员。⑴ 成立现场施工管理领导小组,负责组织、安排、指导、检查施工作业。⑵ 现场调查,制定详细的施工措施,确保沟内畅通。⑶ 由工程部提前做好材料进购计划,为物资部门采购定货提供依据。⑷ 工程部和安质部监督落实施工主要措施。⑸ 组织施工人员进行岗前培训,提高施工人员的安全和质量意识。⑹ 明确分工组内分工:组长全面具体的组织隧道瓷砖镶面工程项目的施工,搞好机构设臵、人员配置、明确具体职责分工,科学组织施工;副组长:在组长领导下,检查各部门工作落实情况,物资到位情况,保证资源的合理利用,拟定关键部位施工的保证措施,检查方案的落实情况;工程部:编制工序施工方案并制定措施,负责施工过程控制,组织对作业队进行技术交底、过程监控,解决施工技术疑难问题;试验室:负责施工用料的试验检测、施工过程中试验检测工作;物资部:负责材料进购工作和进场报验工作,制定物资管理办法;财务部:具体负责施工各项费用的到位与落实情况;安质部:行使质量监察职能,制定各项安全规则,负责监督并保证安全保证体系的运行;合约部:对主要施工材料的进购合同进行分析交底,保证材料的进购连续性,同时编写施工生产计划和完成计划的措施。领工员:负责按审定的施工方案和技术措施组织作业班组施工。3.2 施工计划安排右线隧道洞口瓷砖镶面计划施工时间:年月日〜年月月日。左线隧道洞口瓷砖镶面计划施工时间:年月曰〜年月月日。安全负责人:质量检查:技术主管:现场领工:作业工人:人3.3 临时...
