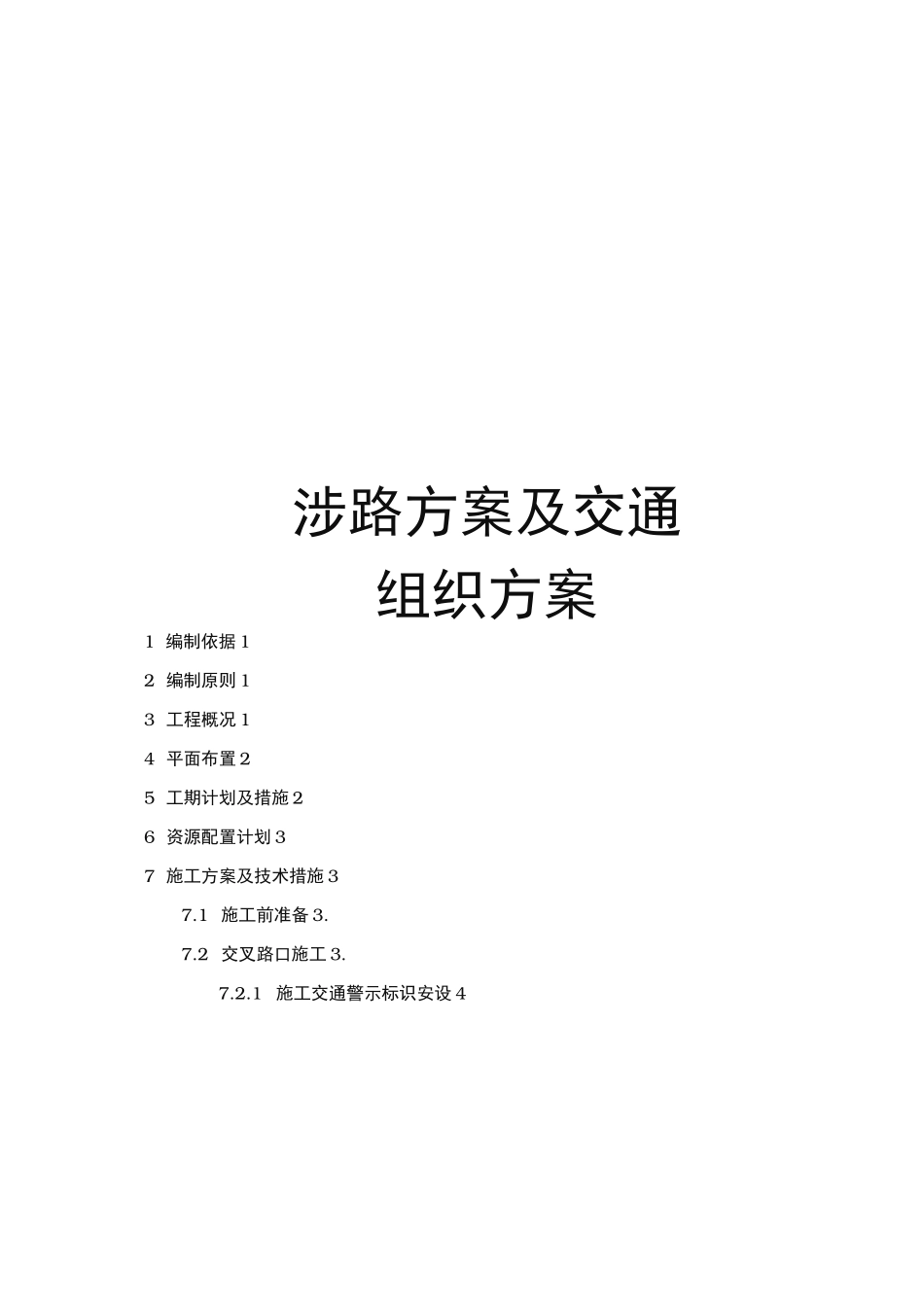

涉路方案及交通组织方案1 编制依据 12 编制原则 13 工程概况 14 平面布置 25 工期计划及措施 26 资源配置计划 37 施工方案及技术措施 37
1 施工前准备 3
2 交叉路口施工 3
1 施工交通警示标识安设 47
2 施工便道填筑 47
3 排水涵管埋设 47

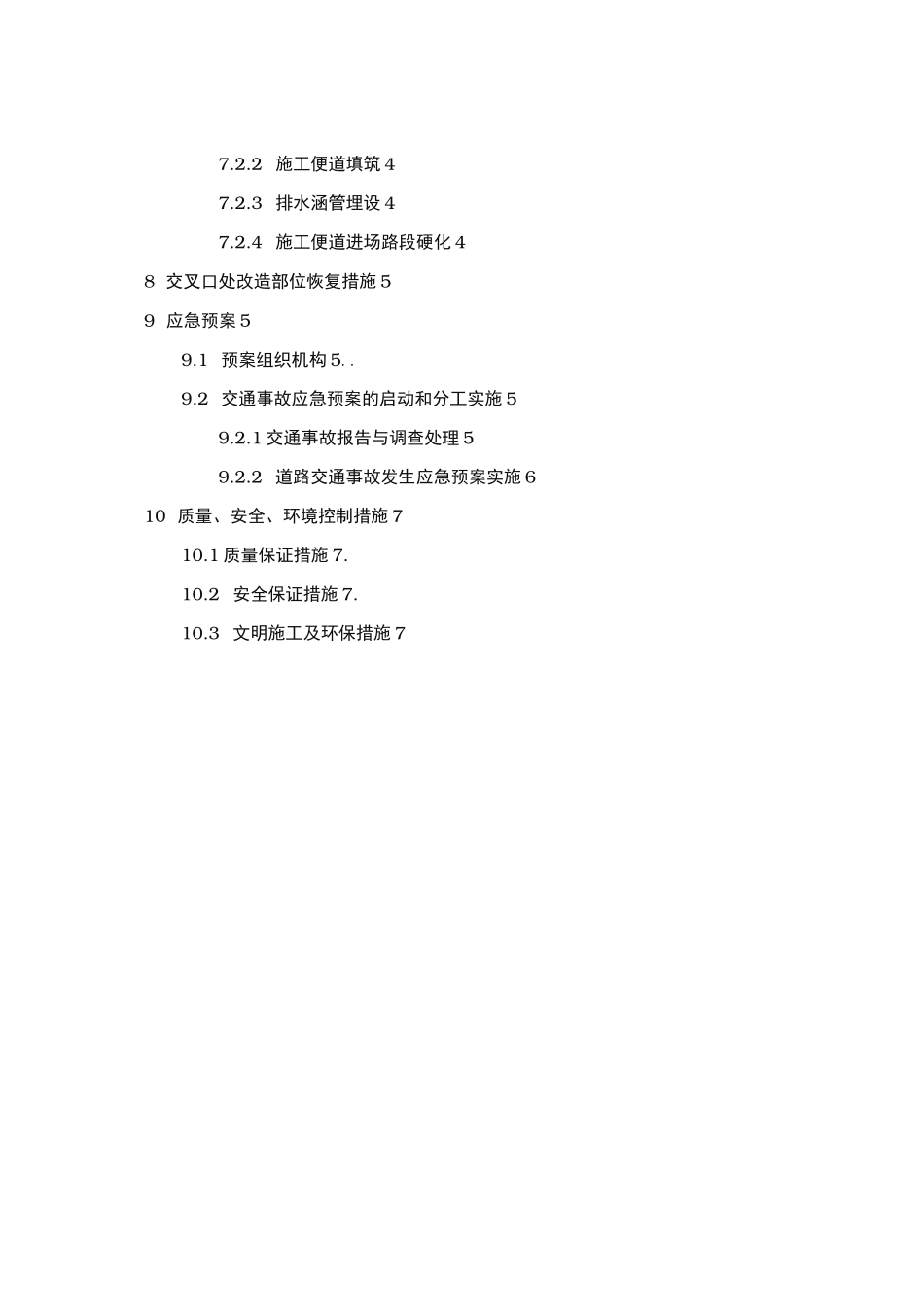

4 施工便道进场路段硬化 48 交叉口处改造部位恢复措施 59 应急预案 59
1 预案组织机构 5
2 交通事故应急预案的启动和分工实施 59
1 交通事故报告与调查处理 59
2 道路交通事故发生应急预案实施 610 质量、安全、环境控制措施 710
1 质量保证措施 7
2 安全保证措施 7
3 文明施工及环保措施 7涉路方案及交通组织方案1 编制依据(1)依据设计施工图纸、施工组织设计及设计相关文件;(2)施工现场勘查及调研资料;(3)国家及有关部委颁布的标准、规范、规程、政策及质量验收评定标准,主要包括:《道路作业交通安全标志》、《道路交通标志和标线》等;(4)与本工程相关的法律、法规及烟台市相关部门有关规定;2 编制原则(1)涉路工程交叉路口施工方案遵循地方交通主管部门相关规定,尽最大努力将交通影响程度降至最低,在确保道路通畅、通行安全的前提下,满足 XX 高速施工机械、材料运输需求;(2)通过实地充分调研、考察并咨询有关部门相关规定、要求后再进行施工方案编制
方案编制遵循“安全第一,预防为主”和坚持“经济适用”的原则,秉承科学性、安全性、实用性、可靠性;(3)充分考虑工程施工期间所涉及的交通运输需要,合理进行交叉路口布置;(4)工程所涉及的省道 S802 和省道 S2211 为当地重要交通枢纽,充分考虑施工期间不可预见的突发情况(如:交通事故、抗洪救灾运输等情况),制定完善的应急方案
3 工程概况xxxxx 项目施工任务主要为道路、桥梁
