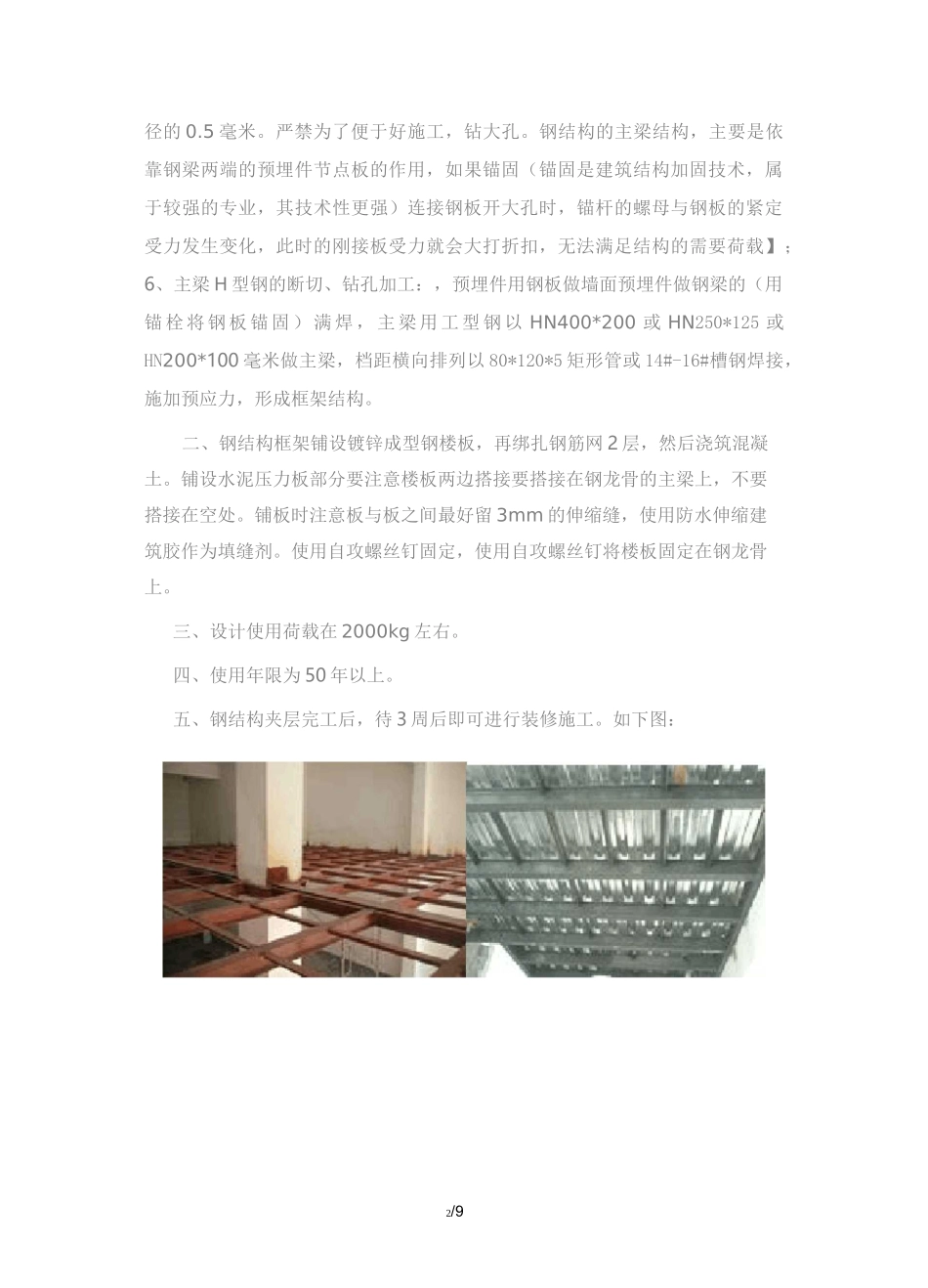

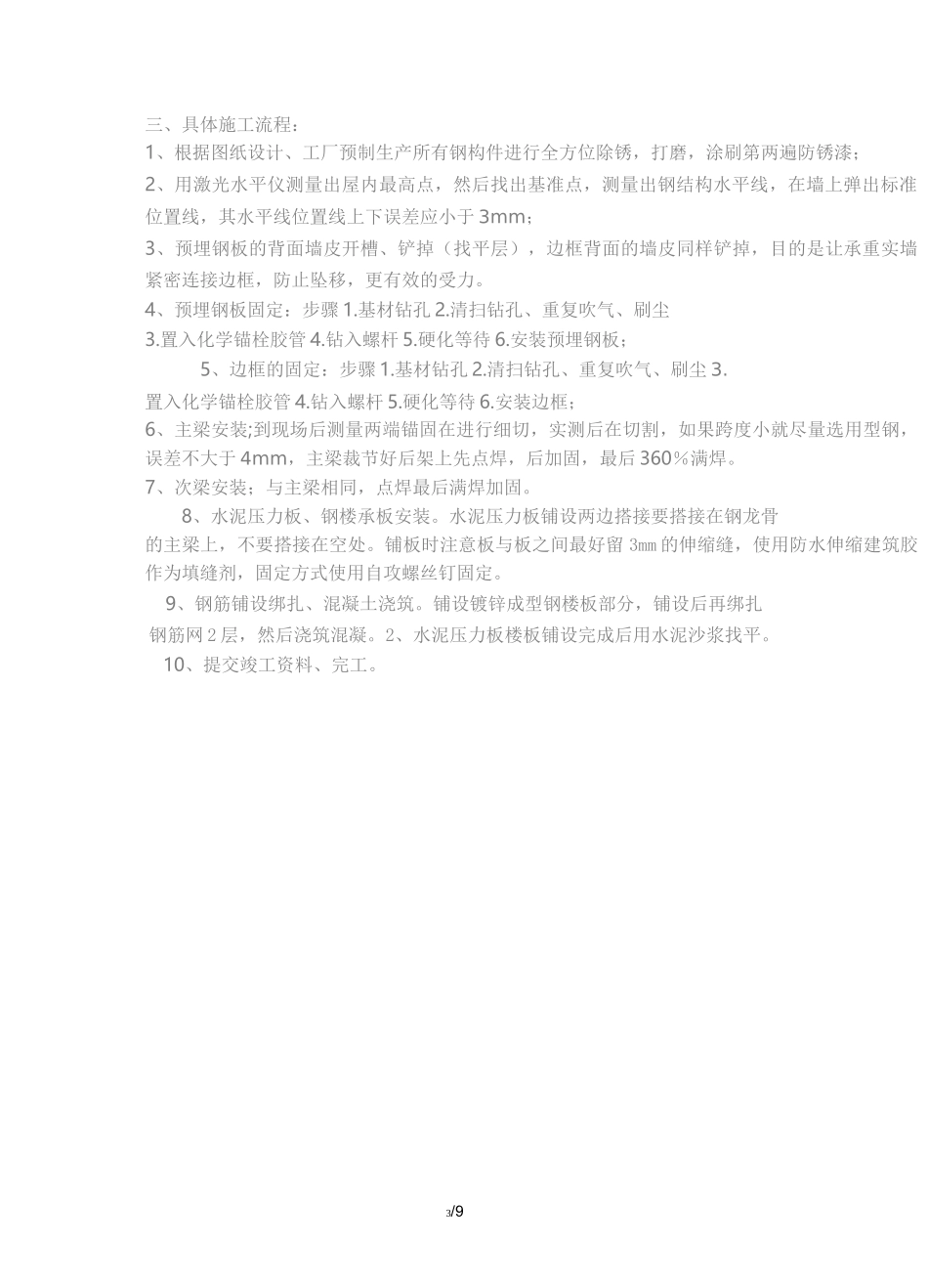

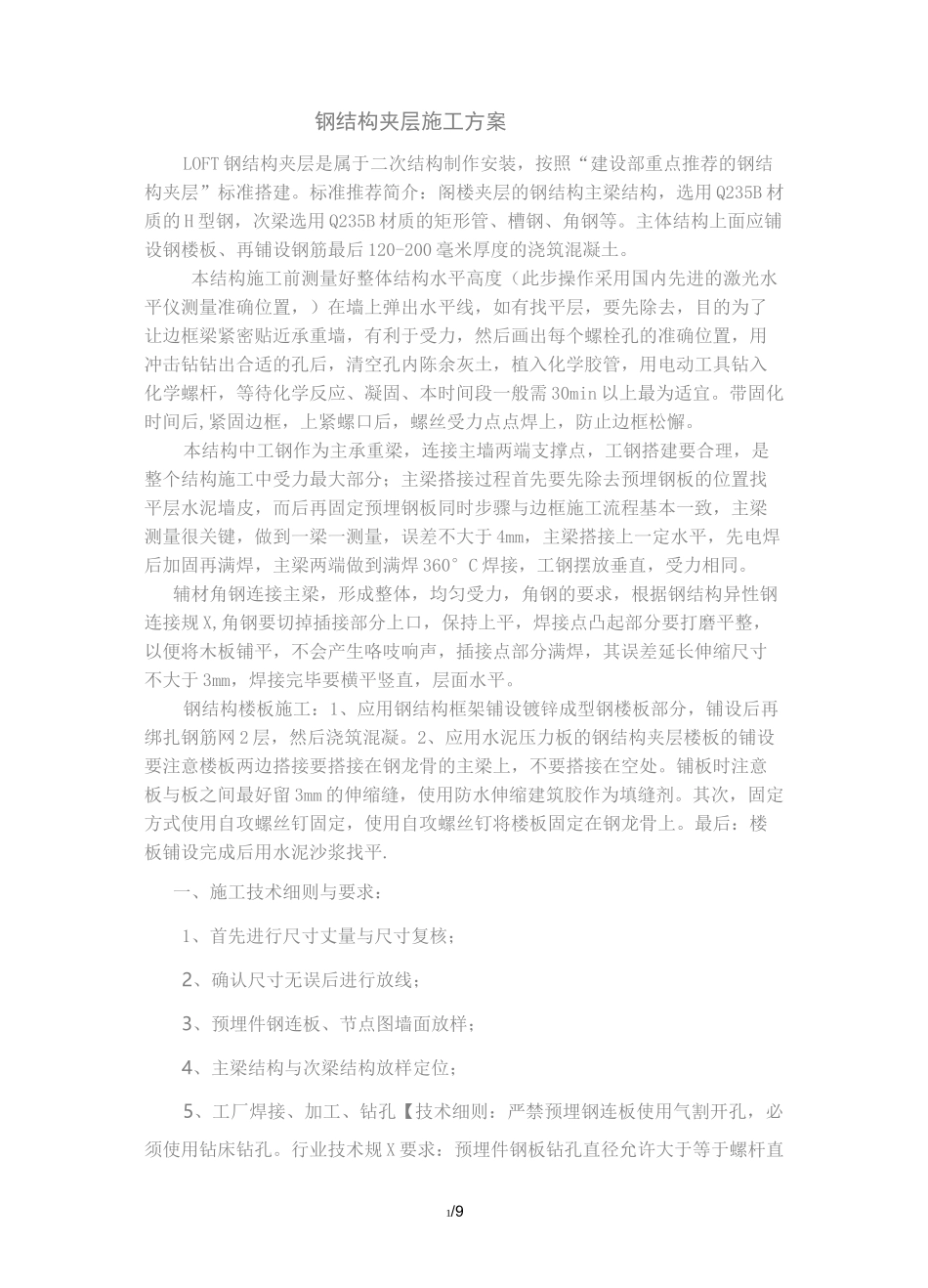

1/9钢结构夹层施工方案LOFT 钢结构夹层是属于二次结构制作安装,按照“建设部重点推荐的钢结构夹层”标准搭建。标准推荐简介:阁楼夹层的钢结构主梁结构,选用 Q235B 材质的 H 型钢,次梁选用 Q235B 材质的矩形管、槽钢、角钢等。主体结构上面应铺设钢楼板、再铺设钢筋最后 120-200 毫米厚度的浇筑混凝土。本结构施工前测量好整体结构水平高度(此步操作采用国内先进的激光水平仪测量准确位置,)在墙上弹出水平线,如有找平层,要先除去,目的为了让边框梁紧密贴近承重墙,有利于受力,然后画出每个螺栓孔的准确位置,用冲击钻钻出合适的孔后,清空孔内陈余灰土,植入化学胶管,用电动工具钻入化学螺杆,等待化学反应、凝固、本时间段一般需 30min 以上最为适宜。带固化时间后,紧固边框,上紧螺口后,螺丝受力点点焊上,防止边框松懈。本结构中工钢作为主承重梁,连接主墙两端支撑点,工钢搭建要合理,是整个结构施工中受力最大部分;主梁搭接过程首先要先除去预埋钢板的位置找平层水泥墙皮,而后再固定预埋钢板同时步骤与边框施工流程基本一致,主梁测量很关键,做到一梁一测量,误差不大于 4mm,主梁搭接上一定水平,先电焊后加固再满焊,主梁两端做到满焊 360°C 焊接,工钢摆放垂直,受力相同。辅材角钢连接主梁,形成整体,均匀受力,角钢的要求,根据钢结构异性钢连接规 X,角钢要切掉插接部分上口,保持上平,焊接点凸起部分要打磨平整,以便将木板铺平,不会产生咯吱响声,插接点部分满焊,其误差延长伸缩尺寸不大于 3mm,焊接完毕要横平竖直,层面水平。钢结构楼板施工:1、应用钢结构框架铺设镀锌成型钢楼板部分,铺设后再绑扎钢筋网 2 层,然后浇筑混凝。2、应用水泥压力板的钢结构夹层楼板的铺设要注意楼板两边搭接要搭接在钢龙骨的主梁上,不要搭接在空处。铺板时注意板与板之间最好留 3mm 的伸缩缝,使用防水伸缩建筑胶作为填缝剂。其次,固定方式使用自攻螺丝钉固定,使用自攻螺丝钉将楼板固定在钢龙骨上。最后:楼板铺设完成后用水泥沙浆找平.一、施工技术细则与要求:1、首先进行尺寸丈量与尺寸复核;2、确认尺寸无误后进行放线;3、预埋件钢连板、节点图墙面放样;4、主梁结构与次梁结构放样定位;5、工厂焊接、加工、钻孔【技术细则:严禁预埋钢连板使用气割开孔,必须使用钻床钻孔。行业技术规 X 要求:预埋件钢板钻孔直径允许大于等于螺杆直2/9径的 0.5 毫米。严禁为了便于好施工,钻大孔。钢结构的...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

钢结构夹层施工流程

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
