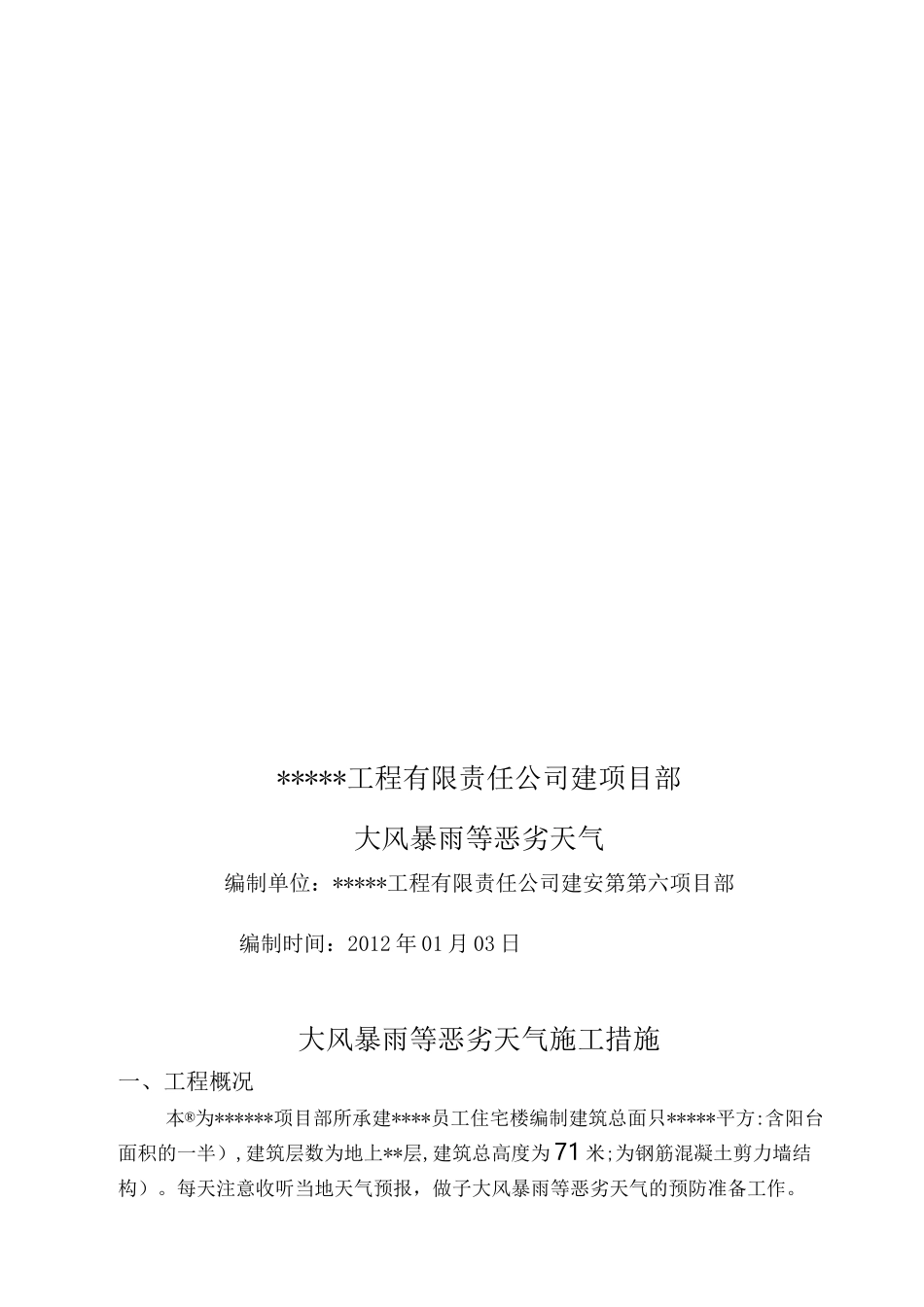

*****工程有限责任公司建项目部大风暴雨等恶劣天气编制单位:*****工程有限责任公司建安第第六项目部编制时间:2012 年 01 月 03 日大风暴雨等恶劣天气施工措施一、工程概况本®为******项目部所承建****员工住宅楼编制建筑总面只*****平方:含阳台面积的一半),建筑层数为地上**层,建筑总高度为 71 米;为钢筋混凝土剪力墙结构)

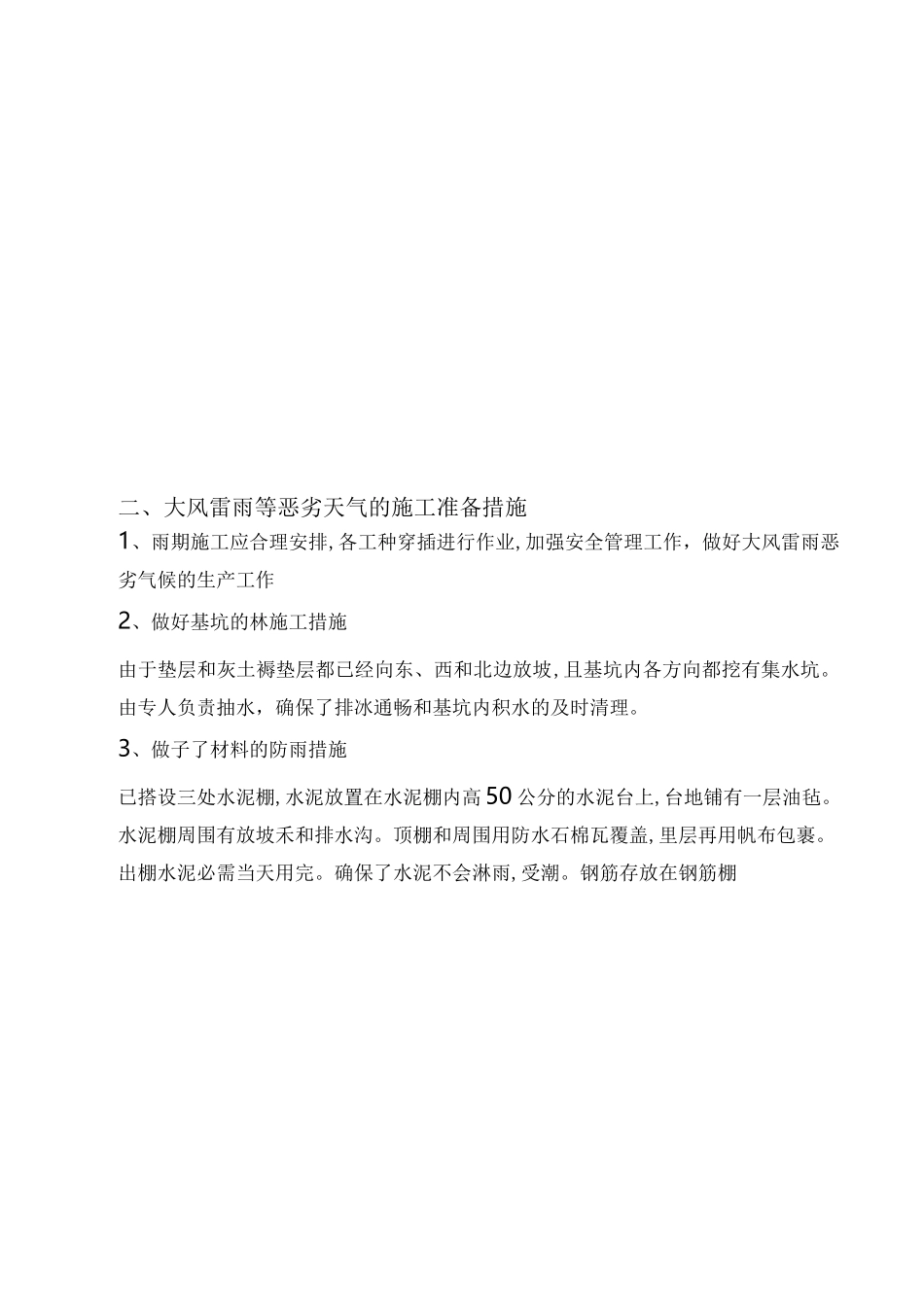

每天注意收听当地天气预报,做子大风暴雨等恶劣天气的预防准备工作
二、大风雷雨等恶劣天气的施工准备措施1、雨期施工应合理安排,各工种穿插进行作业,加强安全管理工作,做好大风雷雨恶劣气候的生产工作2、做好基坑的林施工措施由于垫层和灰土褥垫层都已经向东、西和北边放坡,且基坑内各方向都挖有集水坑
由专人负责抽水,确保了排冰通畅和基坑内积水的及时清理
3、做子了材料的防雨措施已搭设三处水泥棚,水泥放置在水泥棚内高 50 公分的水泥台上,台地铺有一层油毡
水泥棚周围有放坡禾和排水沟
顶棚和周围用防水石棉瓦覆盖,里层再用帆布包裹
出棚水泥必需当天用完
确保了水泥不会淋雨,受潮
钢筋存放在钢筋棚中,并用帆布包裹

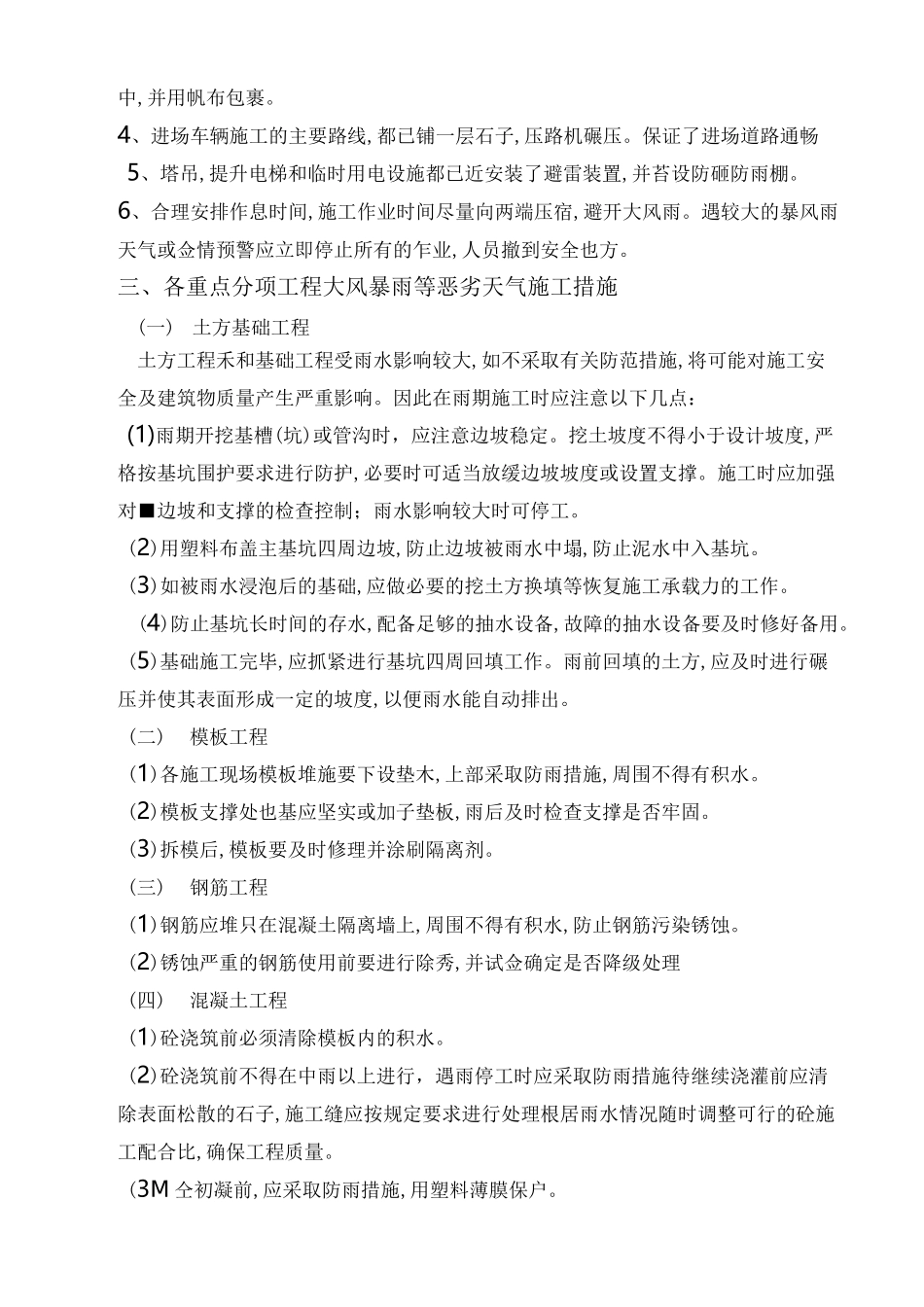

4、进场车辆施工的主要路线,都已铺一层石子,压路机碾压
保证了进场道路通畅5、塔吊,提升电梯和临时用电设施都已近安装了避雷装置,并苔设防砸防雨棚
6、合理安排作息时间,施工作业时间尽量向两端压宿,避开大风雨
遇较大的暴风雨天气或佥情预警应立即停止所有的乍业,人员撤到安全也方
三、各重点分项工程大风暴雨等恶劣天气施工措施(一)土方基础工程土方工程禾和基础工程受雨水影响较大,如不采取有关防范措施,将可能对施工安全及建筑物质量产生严重影响
因此在雨期施工时应注意以下几点:(1)雨期开挖基槽(坑)或管沟时,应注意边坡稳定
挖土坡度不得小于设计坡度,严格按基坑围护要求进行防护,必要时可适当放缓边坡坡度或设置支撑
施工时应加强对■边坡和支撑的检查
