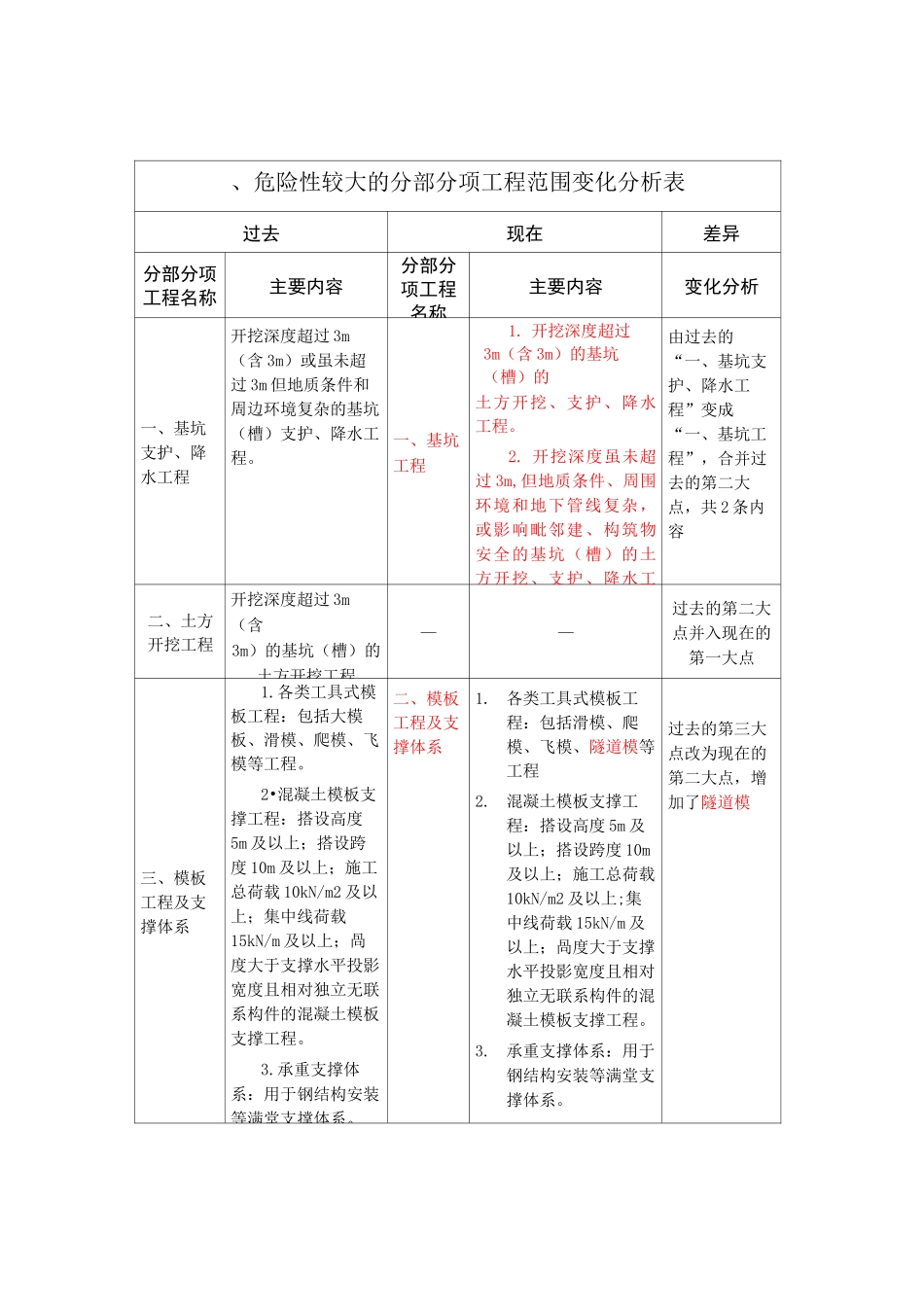

、危险性较大的分部分项工程范围变化分析表过去现在差异分部分项工程名称主要内容分部分项工程名称主要内容变化分析一、基坑支护、降水工程开挖深度超过 3m(含 3m)或虽未超过 3m 但地质条件和周边环境复杂的基坑(槽)支护、降水工程
一、基坑工程1
开挖深度超过3m(含 3m)的基坑(槽)的土方开挖、支护、降水工程
开挖深度虽未超过 3m,但地质条件、周围环境和地下管线复杂,或影响毗邻建、构筑物安全的基坑(槽)的土方开挖、支护、降水工由过去的“一、基坑支护、降水工程”变成“一、基坑工程”,合并过去的第二大点,共 2 条内容二、土方开挖工程开挖深度超过 3m(含3m)的基坑(槽)的土方开挖工程——过去的第二大点并入现在的第一大点三、模板工程及支撑体系1
各类工具式模板工程:包括大模板、滑模、爬模、飞模等工程
2•混凝土模板支撑工程:搭设高度5m 及以上;搭设跨度 10m 及以上;施工总荷载 10kN/m2 及以上;集中线荷载15kN/m 及以上;咼度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程
承重支撑体系:用于钢结构安装等满堂支撑体系
二、模板工程及支撑体系1
各类工具式模板工程:包括滑模、爬模、飞模、隧道模等工程2
混凝土模板支撑工程:搭设高度 5m 及以上;搭设跨度 10m及以上;施工总荷载10kN/m2 及以上;集中线荷载 15kN/m 及以上;咼度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程
承重支撑体系:用于钢结构安装等满堂支撑体系
过去的第三大点改为现在的第二大点,增加了隧道模四、起重吊装及安装拆卸工程1
采用非常规起重设备、方法,且单件起吊重量在 10KN及以上的起重吊装工程
2•采用起重机械进行安装的工程
3•起重机械设备自身的安装、拆卸
三、起重吊装及安装拆卸工程1
采用非常规起重设备、方法,且单件起吊重量在
