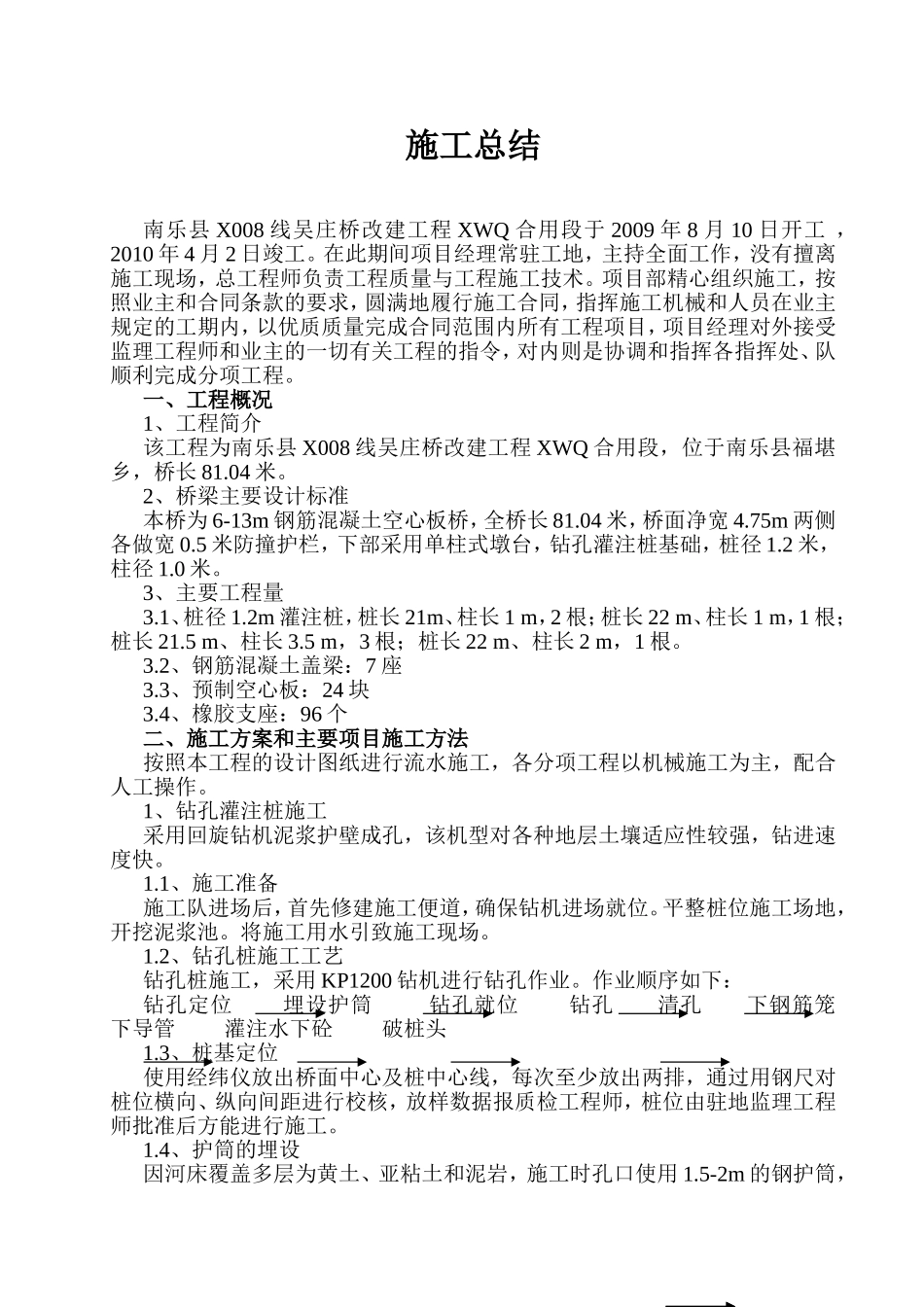

施工总结南乐县X008线吴庄桥改建工程XWQ合用段于2009年8月10日开工,2010年4月2日竣工
在此期间项目经理常驻工地,主持全面工作,没有擅离施工现场,总工程师负责工程质量与工程施工技术
项目部精心组织施工,按照业主和合同条款的要求,圆满地履行施工合同,指挥施工机械和人员在业主规定的工期内,以优质质量完成合同范围内所有工程项目,项目经理对外接受监理工程师和业主的一切有关工程的指令,对内则是协调和指挥各指挥处、队顺利完成分项工程
一、工程概况1、工程简介该工程为南乐县X008线吴庄桥改建工程XWQ合用段,位于南乐县福堪乡,桥长81
2、桥梁主要设计标准本桥为6-13m钢筋混凝土空心板桥,全桥长81
04米,桥面净宽4
75m两侧各做宽0
5米防撞护栏,下部采用单柱式墩台,钻孔灌注桩基础,桩径1
2米,柱径1
3、主要工程量3
2m灌注桩,桩长21m、柱长1m,2根;桩长22m、柱长1m,1根;桩长21
5m、柱长3
5m,3根;桩长22m、柱长2m,1根
2、钢筋混凝土盖梁:7座3
3、预制空心板:24块3
4、橡胶支座:96个二、施工方案和主要项目施工方法按照本工程的设计图纸进行流水施工,各分项工程以机械施工为主,配合人工操作
1、钻孔灌注桩施工采用回旋钻机泥浆护壁成孔,该机型对各种地层土壤适应性较强,钻进速度快
1、施工准备施工队进场后,首先修建施工便道,确保钻机进场就位
平整桩位施工场地,开挖泥浆池
将施工用水引致施工现场
2、钻孔桩施工工艺钻孔桩施工,采用KP1200钻机进行钻孔作业
作业顺序如下:钻孔定位埋设护筒钻孔就位钻孔清孔下钢筋笼下导管灌注水下砼破桩头1
3、桩基定位使用经纬仪放出桥面中心及桩中心线,每次至少放出两排,通过用钢尺对桩位横向、纵向间距进行校核,放样数据报质检工程师,桩位由驻地监理工程师批准后方能进行施
