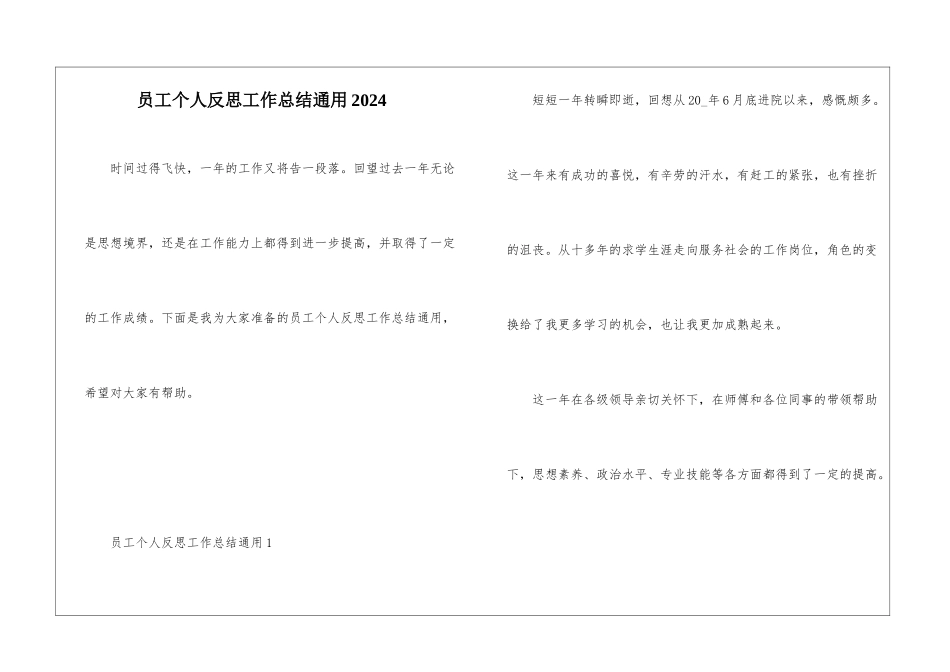

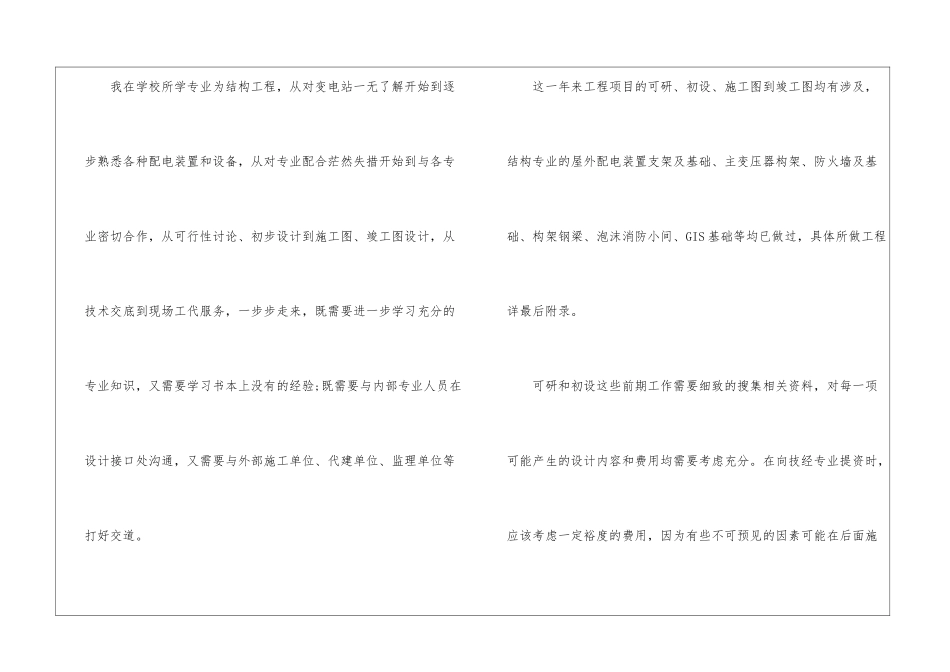

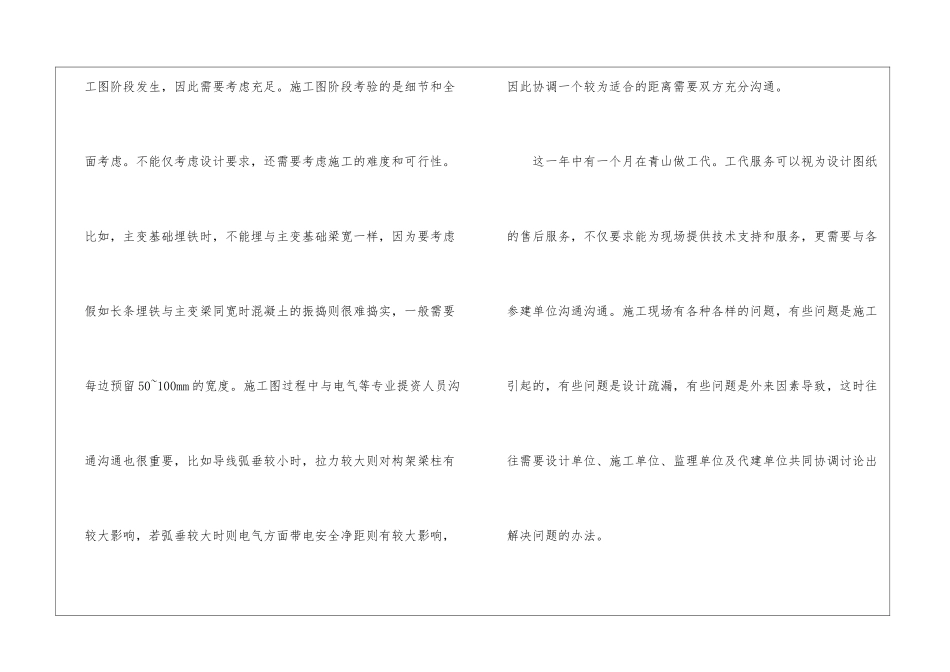

员工个人反思工作总结通用 2024 时间过得飞快,一年的工作又将告一段落。回望过去一年无论是思想境界,还是在工作能力上都得到进一步提高,并取得了一定的工作成绩。下面是我为大家准备的员工个人反思工作总结通用,希望对大家有帮助。 员工个人反思工作总结通用 1 短短一年转瞬即逝,回想从 20_年 6 月底进院以来,感慨颇多。这一年来有成功的喜悦,有辛劳的汗水,有赶工的紧张,也有挫折的沮丧。从十多年的求学生涯走向服务社会的工作岗位,角色的变换给了我更多学习的机会,也让我更加成熟起来。 这一年在各级领导亲切关怀下,在师傅和各位同事的带领帮助下,思想素养、政治水平、专业技能等各方面都得到了一定的提高。 我在学校所学专业为结构工程,从对变电站一无了解开始到逐步熟悉各种配电装置和设备,从对专业配合茫然失措开始到与各专业密切合作,从可行性讨论、初步设计到施工图、竣工图设计,从技术交底到现场工代服务,一步步走来,既需要进一步学习充分的专业知识,又需要学习书本上没有的经验;既需要与内部专业人员在设计接口处沟通,又需要与外部施工单位、代建单位、监理单位等打好交道。 这一年来工程项目的可研、初设、施工图到竣工图均有涉及,结构专业的屋外配电装置支架及基础、主变压器构架、防火墙及基础、构架钢梁、泡沫消防小间、GIS 基础等均已做过,具体所做工程详最后附录。 可研和初设这些前期工作需要细致的搜集相关资料,对每一项可能产生的设计内容和费用均需要考虑充分。在向技经专业提资时,应该考虑一定裕度的费用,因为有些不可预见的因素可能在后面施工图阶段发生,因此需要考虑充足。施工图阶段考验的是细节和全面考虑。不能仅考虑设计要求,还需要考虑施工的难度和可行性。比如,主变基础埋铁时,不能埋与主变基础梁宽一样,因为要考虑假如长条埋铁与主变梁同宽时混凝土的振捣则很难捣实,一般需要每边预留 50~100mm 的宽度。施工图过程中与电气等专业提资人员沟通沟通也很重要,比如导线弧垂较小时,拉力较大则对构架梁柱有较大影响,若弧垂较大时则电气方面带电安全净距则有较大影响,因此协调一个较为适合的距离需要双方充分沟通。 这一年中有一个月在青山做工代。工代服务可以视为设计图纸的售后服务,不仅要求能为现场提供技术支持和服务,更需要与各参建单位沟通沟通。施工现场有各种各样的问题,有些问题是施工引起的,有些问题是设计疏漏,有些问题是外来因素导致,这时往往需要设...
