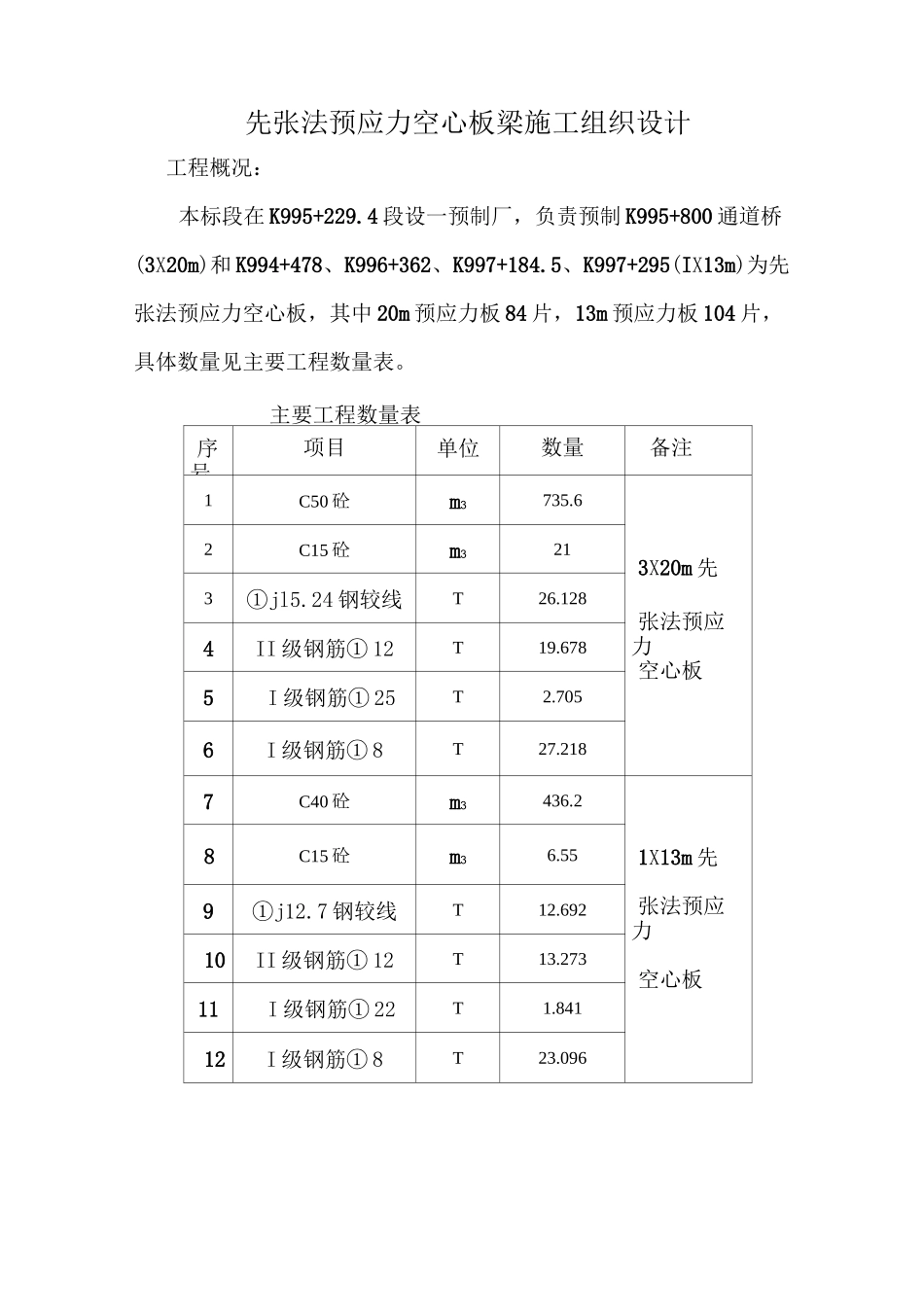

先张法预应力空心板梁施工组织设计工程概况:本标段在 K995+229
4 段设一预制厂,负责预制 K995+800 通道桥(3X20m)和 K994+478、K996+362、K997+184
5、K997+295(IX13m)为先张法预应力空心板,其中 20m 预应力板 84 片,13m 预应力板 104 片,具体数量见主要工程数量表
主要工程数量表序号项目单位数量备注1C50 砼m3735
62C15 砼m3213X20m 先3①jl5
24 钢较线T26
128张法预应力4II 级钢筋① 12T19
678空心板5I 级钢筋① 25T2
7056I 级钢筋① 8T27
2187C40 砼m3436
28C15 砼m36
551X13m 先张法预应力空心板9①j12
7 钢较线T12
69210II 级钢筋① 12T13
27311I 级钢筋① 22T1
84112I 级钢筋① 8T23

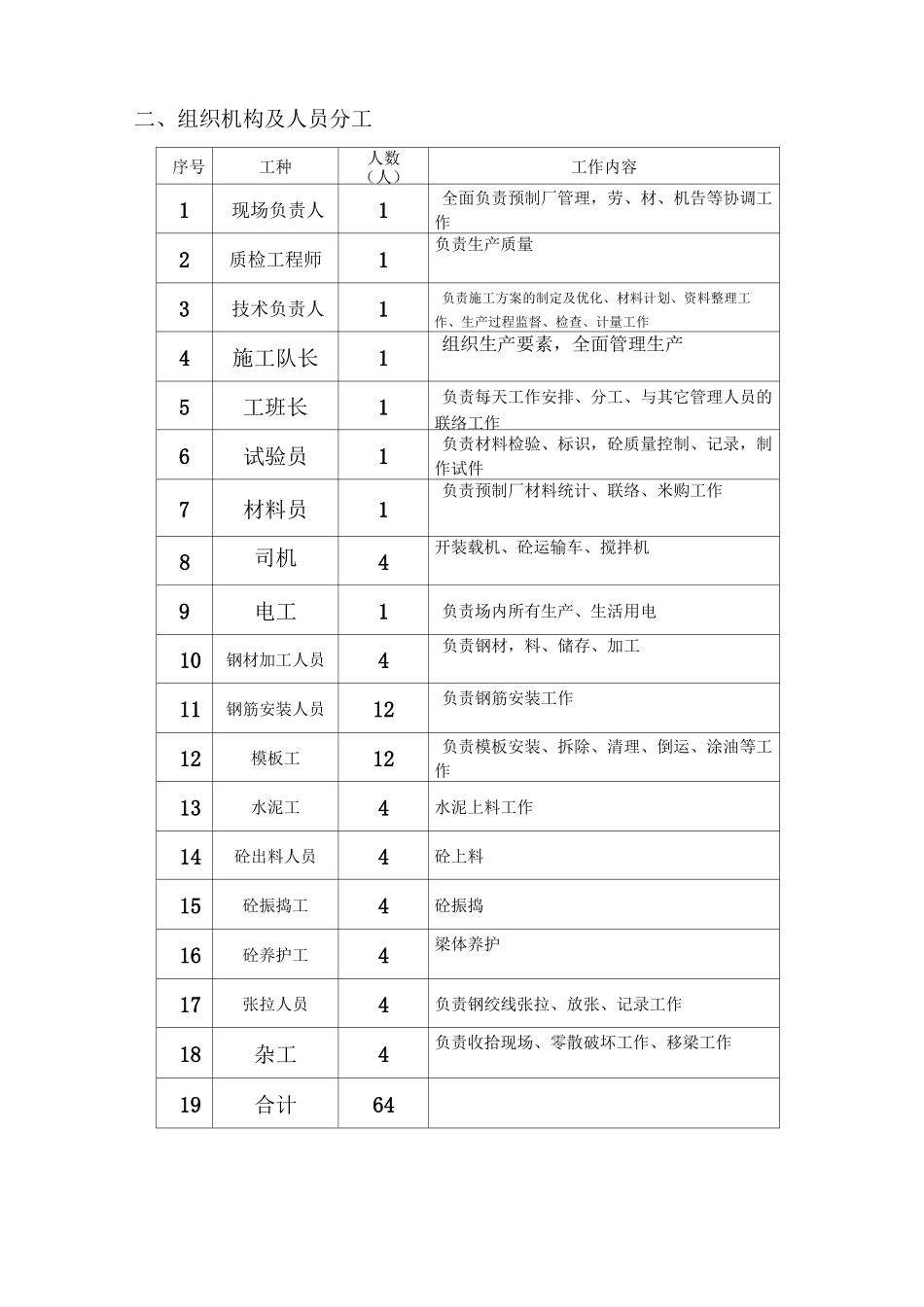

096二、组织机构及人员分工序号工种人数(人)工作内容1现场负责人1全面负责预制厂管理,劳、材、机告等协调工作2质检工程师1负责生产质量3技术负责人1负责施工方案的制定及优化、材料计划、资料整理工作、生产过程监督、检查、计量工作4施工队长1组织生产要素,全面管理生产5工班长1负责每天工作安排、分工、与其它管理人员的联络工作6试验员1负责材料检验、标识,砼质量控制、记录,制作试件7材料员1负责预制厂材料统计、联络、米购工作8司机4开装载机、砼运输车、搅拌机9电工1负责场内所有生产、生活用电10钢材加工人员4负责钢材,料、储存、加工11钢筋安装人员12负责钢筋安装工作12模板工12负责模板安装、拆除、清理、倒运、涂油等工作13水泥工4水泥上料工作14砼出料人员4砼上料15砼振捣工4砼振捣16砼养护工4梁体养护17张拉人员4负责钢绞线张拉、放张、记录工作18杂工4负责收拾现场、零散破坏工作、
