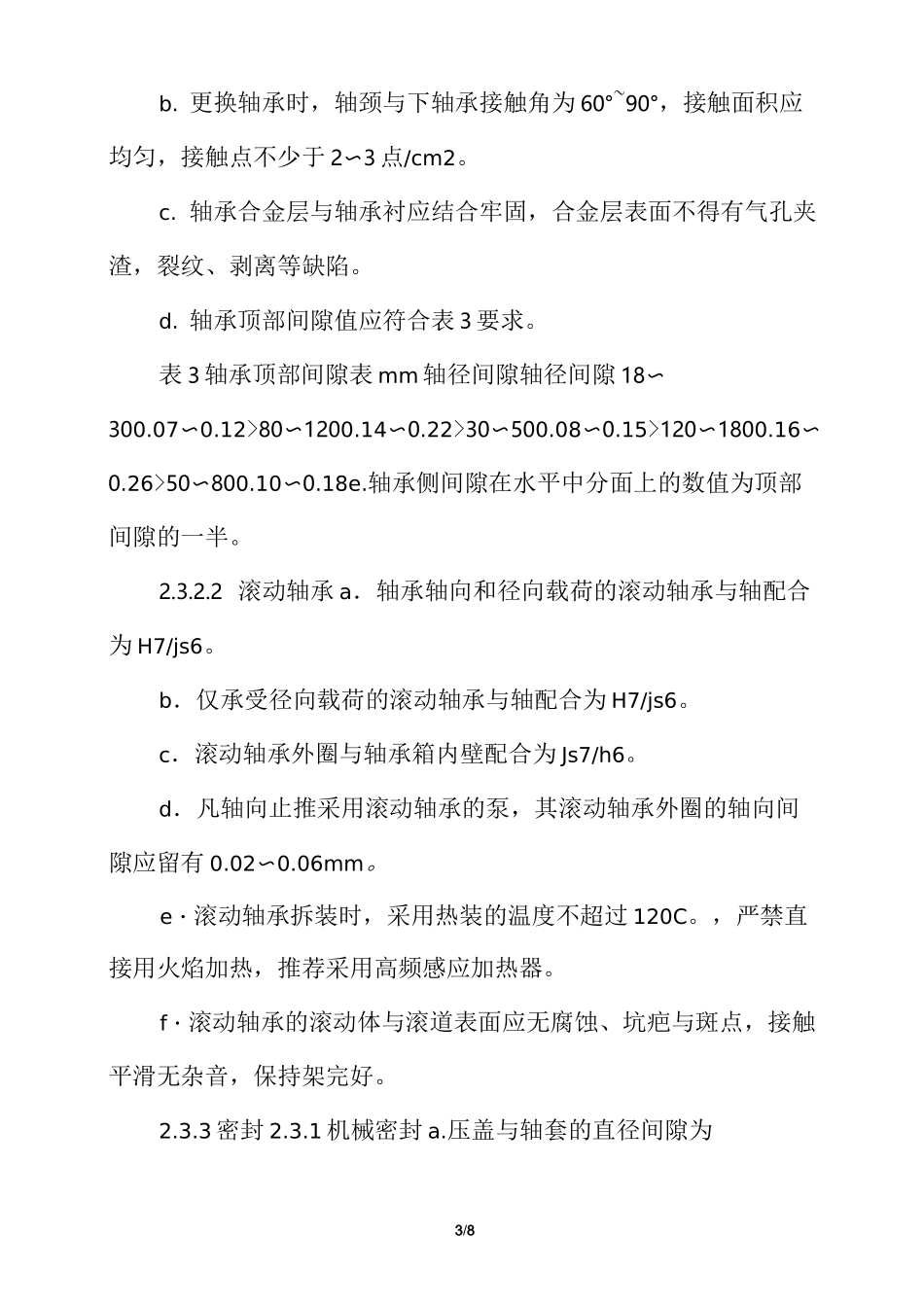

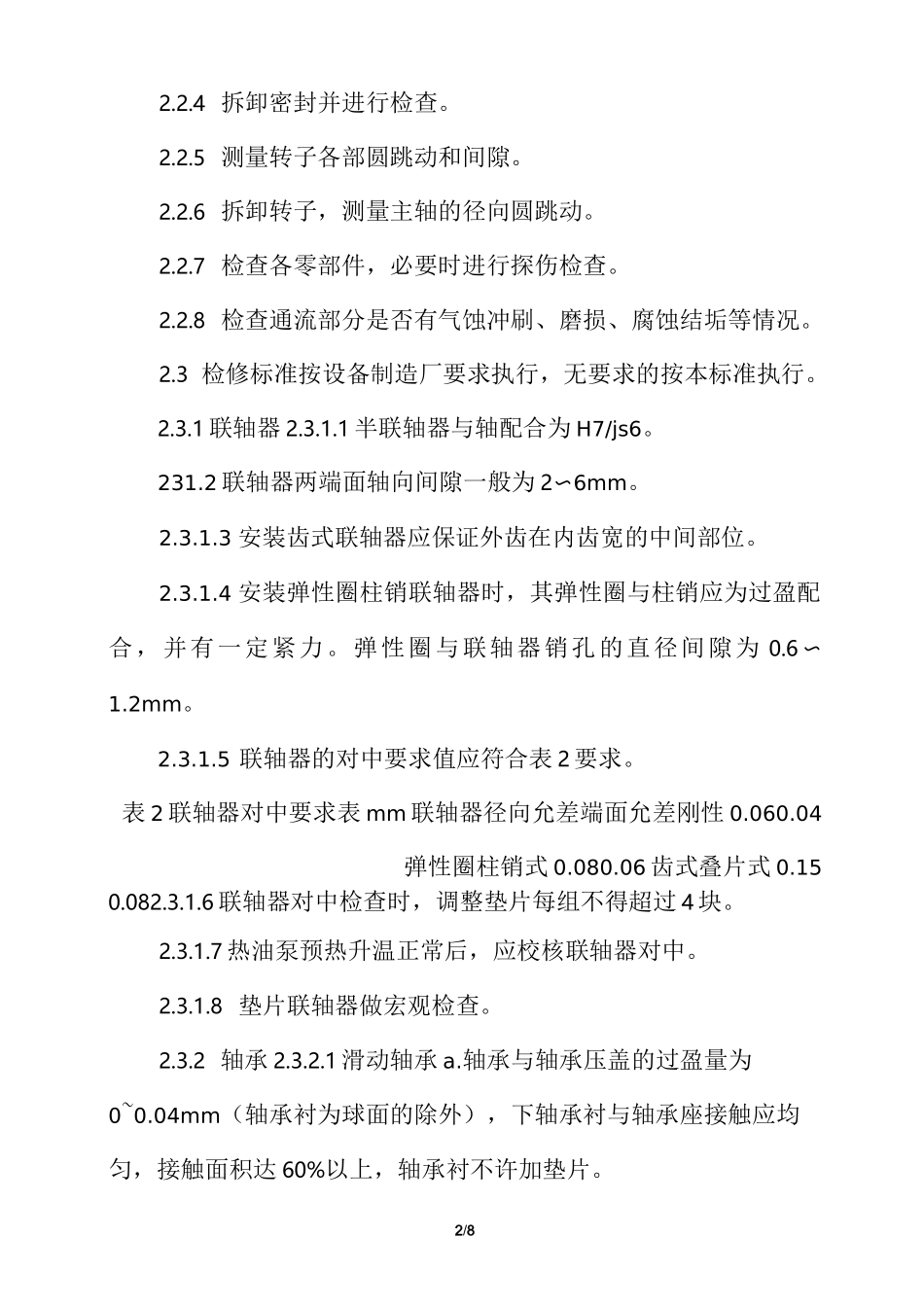

1/8离心泵检修步骤离心泵大修步骤 1 检修内容 1
1 小修项目 1
1 更换填料密封
2 双支承泵检查清洗轴承、轴承箱、挡油环、挡水环、油标等,调整轴承间隙
3 检查修理联轴器及驱动机与泵的对中情况
处理在运行中出现的一般缺陷
检查清理冷却水、油封和润滑等系统
2 大修项目 1
1 包括小修项目
2 检查修理机封密封
3 解体检查各零部件的磨损、腐蚀和冲蚀情况
泵轴、叶轮必要时进行无损探伤
4 检查清理轴承、油封等,测量、调整轴承油封间隙
5 检查测量转子的各部圆跳动和间隙,必要时做动平衡校验
6 检查并校正轴的直线度
7 测量并调整转子的轴向窜动量
8 检查泵体、基础、地脚螺栓及进出口法兰的错位情况,防止将附加应力施加于泵体,必要时重新配管
2 检修与质量标准 2
1 拆卸前准备 2
1 掌握泵的运转情况
2 备齐检修工具、量具、起重机具、配件和材料
3 切断电源及设备与系统的联系,放净泵内介质,达到设备安全与检修条件
2 拆卸与检查 2
1 拆卸附属管线,并检查清扫
2拆卸联轴器安全罩,检查联轴器对中,设定联轴器的定位标记
3 测量转子的轴向窜动量,拆卸检查轴承
4 拆卸密封并进行检查
5 测量转子各部圆跳动和间隙
6 拆卸转子,测量主轴的径向圆跳动
7 检查各零部件,必要时进行探伤检查
8 检查通流部分是否有气蚀冲刷、磨损、腐蚀结垢等情况
3 检修标准按设备制造厂要求执行,无要求的按本标准执行
1 联轴器 2
1 半联轴器与轴配合为 H7/js6
2 联轴器两端面轴向间隙一般为 2〜6mm
3 安装齿式联轴器应保证外齿在内齿宽的中间部位
