工程变更管理办法1 总则1
1 适用范围为确保南京地铁 5 号线工程(以下简称“本工程”)各项建设目标和任务有序推进,强化工程建设管理和工程变更控制,在强调效能优先的基础上使工程变更管理更加科学化、规范化、程序化和具有可操作性,确保工程造价控制在概算范围之内,并尽可能节约工程投资,南京绿地地铁五号线项目投资发展有限公司(以下简称“项目公司”)特制定《南京地铁 5 号线工程变更管理办法》(以下简称为“本办法”)
本办法适用于本工程开工至工程竣工期间发生的所有工程变更
本办法不适用于材料(设备)品种、型号的替代
合同执行阶段,材料(设备)品种、型号的替代参照《5 号线工程材料(设备)选购的相关规定(暂行)》相关条款执行
2 项目公司总经理专题办公会涉及重大方案调整的工程变更内容,会议纪要可作为变更立项报审附件

2 变更管理职责项目公司全面负责工程变更的管理,其主要职能为:(1)负责组织对设计、施工(含设备供货商)、监理、咨询、项目公司提出的工程变更立项进行审查;(2)对变更的必要性、合理性、真实性、及时性及资料的完整性进行审查,根据批准的工程变更组织设计、施工、监理单位进行实施;(3)负责核定工程变更所发生的工程量,对设备系统供货变更价格提出审查意见,并按程序进行各类工程变更立项、变更完成、变更指令的办理及统计
1 工程管理部工程管理部是土建、安装及装修工程变更实施的主体部门,负责对施工图下发后各相关参建方及运营公司、资源公司因建设需求(与本部门相关)提出的工程变更的必要性、合理性、真实性及资料的完整性进行初审,并组织分管副总经理/总工程师变更立项审查会,参加相关的总经理变更立项审查会
在变更(含设计单位提出的工程变更)获得批准后工程管理部组织承包商、监理单位进行实施,并负责审核工程变更的工程量

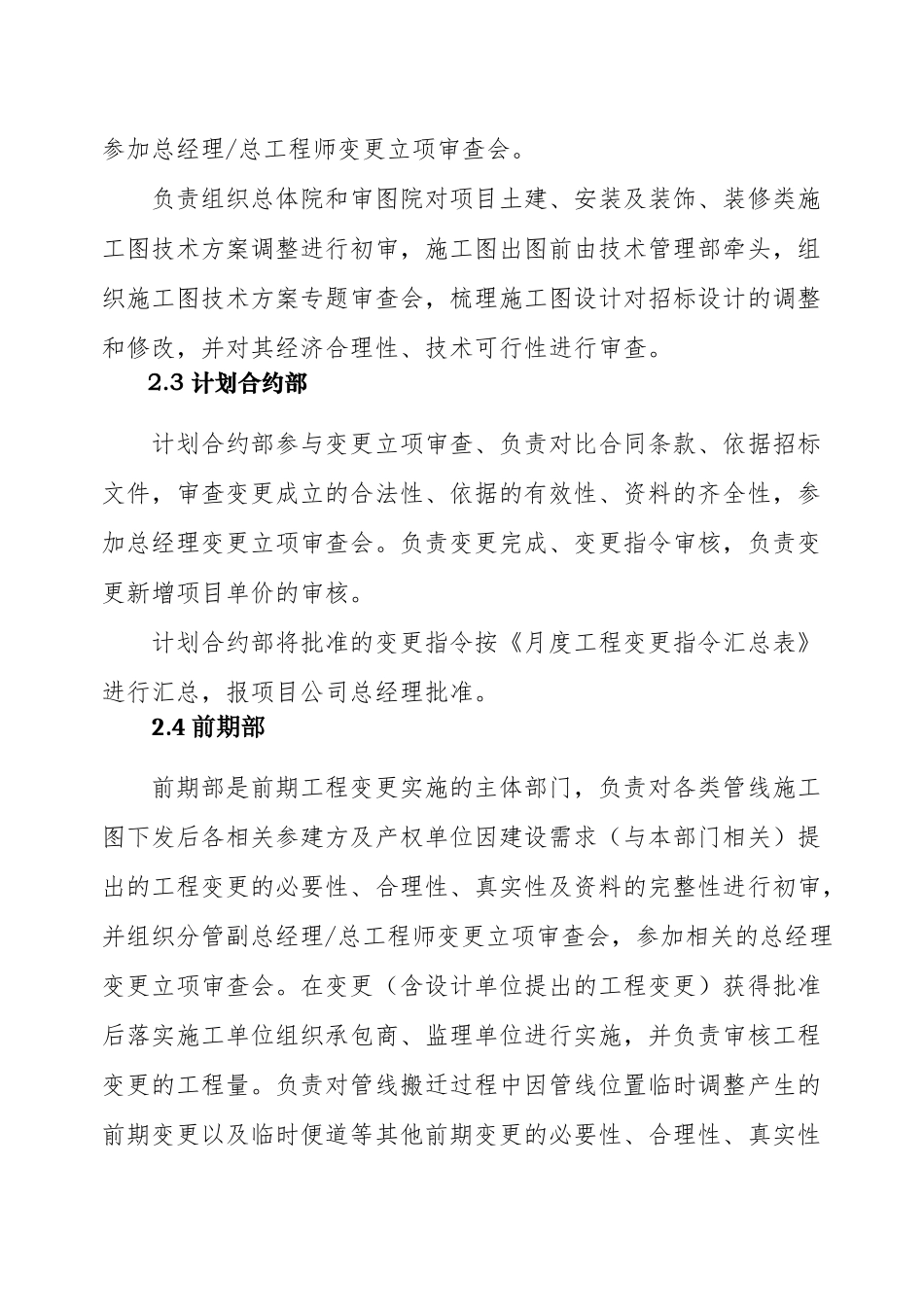

2 技术管理部技术管理部负责与全线项目统一性、标准化及通用图的技术相关
