一、 编制依据及范围 编制依据1:国道 317 线鹧鸪山隧道及其引道工程项目招标文件第 1-4 卷及其参考资料
2:交通部现行的公路施工规范及工程质量验收评定标准
3:标前会议纪要
4:我处目前的现场调查资料及多年的高速公路、铁路施工经验和人员、设备等资源情况
编制范围鹧鸪山隧道及其引道工程 A 合同段,即 K0+000~K2+340 范围内的隧道、路基、涵洞、排水及防护等土建工程
全长 2340m
二、 工程概况概述鹧鸪山隧道及其引道工程,位于四川省阿坝藏族自治州理县和马尔康县交界处,距成都西北约 300km
起点(东引道 K0+000)在山脚坝国道317 线 K805+584
9 接山后穿鹧鸪山,止点(西引道 K10+200
256)与刷(经寺)马(尔康)公路 K11+862
395 相接,线路全长 8
996Km,本合同段全长 2340m 起讫桩号为 K0+000~K2+340
工程特点与重点鹧鸪山隧道及引道工程 A 标段全长 2
34km,其中引道 0
22km,隧道长 2
304km,平导长 2
136km,隧道中心线与平导中心线间距为 30m
隧道工程是本合同段控制工期的重点工程

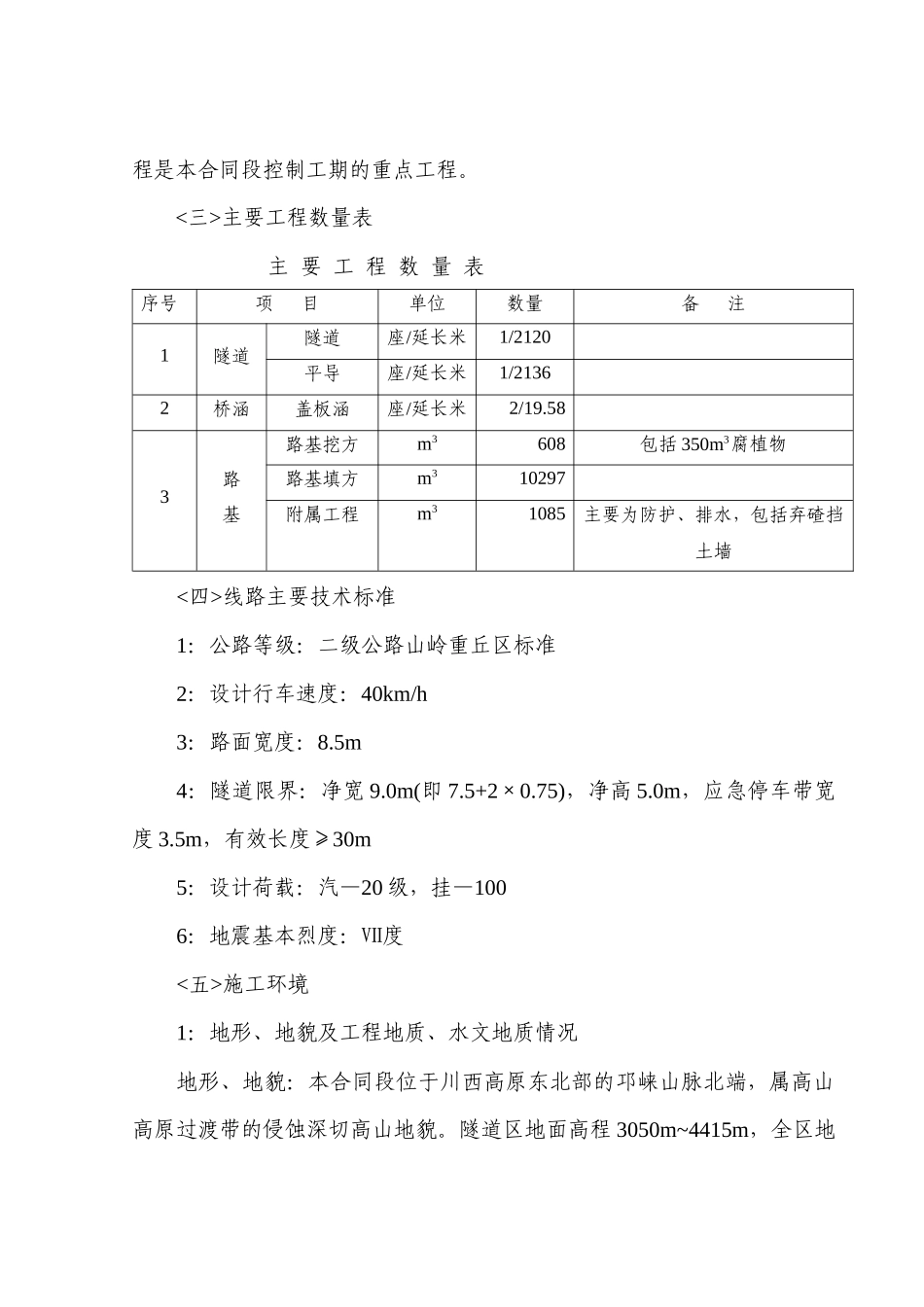

主要工程数量表 主 要 工 程 数 量 表序号项 目单位数量备 注1隧道隧道座/延长米1/2120平导座/延长米1/21362桥涵盖板涵座/延长米2/19
583路基路基挖方m3608包括 350m3腐植物路基填方m310297附属工程m31085主要为防护、排水,包括弃碴挡土墙线路主要技术标准1:公路等级:二级公路山岭重丘区标准2:设计行车速度:40km/h3:路面宽度:8
5m4:隧道限界:净宽 9
0m(即 7
75),净高 5
0m,应急停车带宽度 3
5m,有效长度≥30m5:设计荷载:汽—20 级,挂—1006:地震基本烈度:Ⅶ度施工环境1:地形、地貌及工程地质
