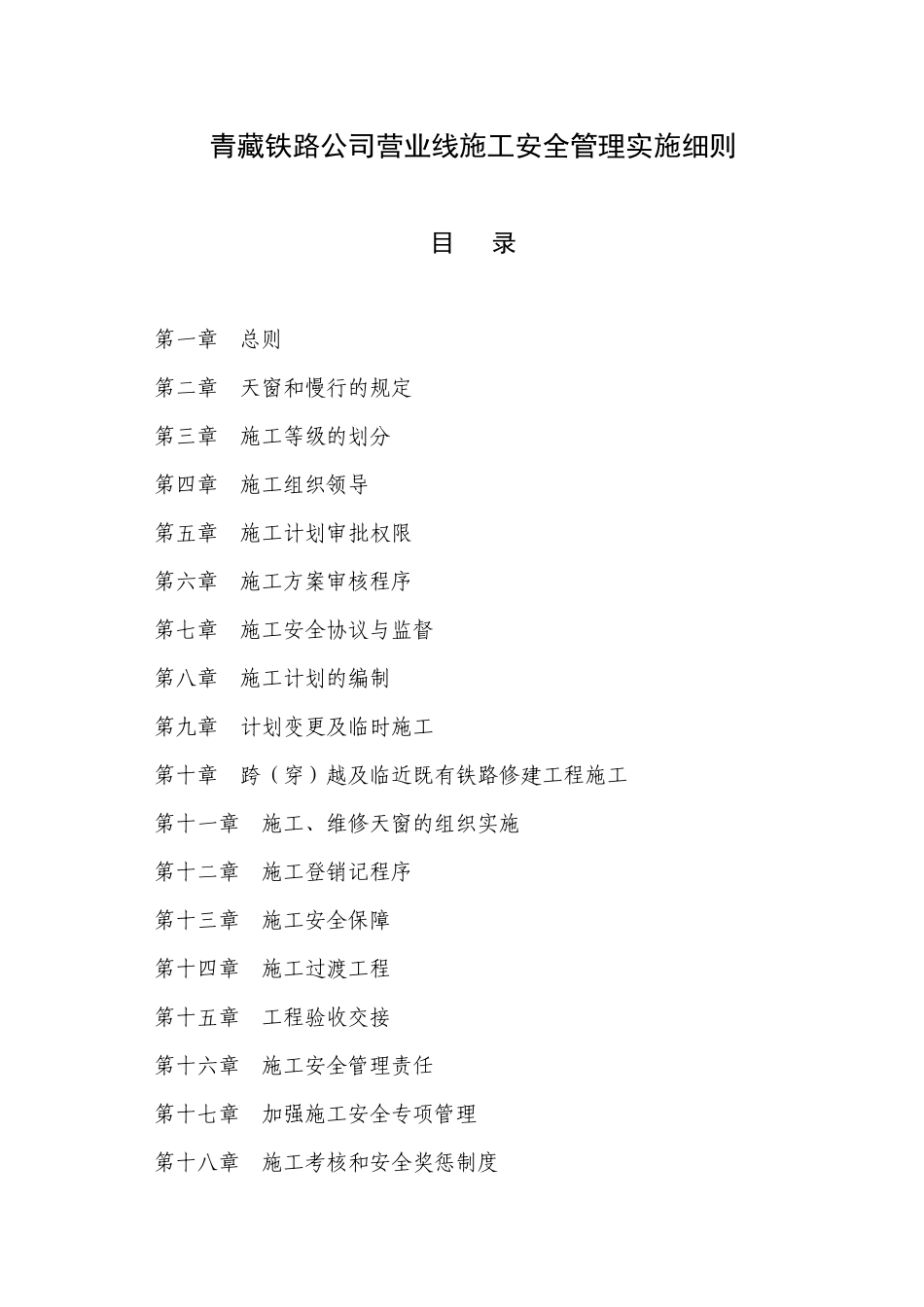

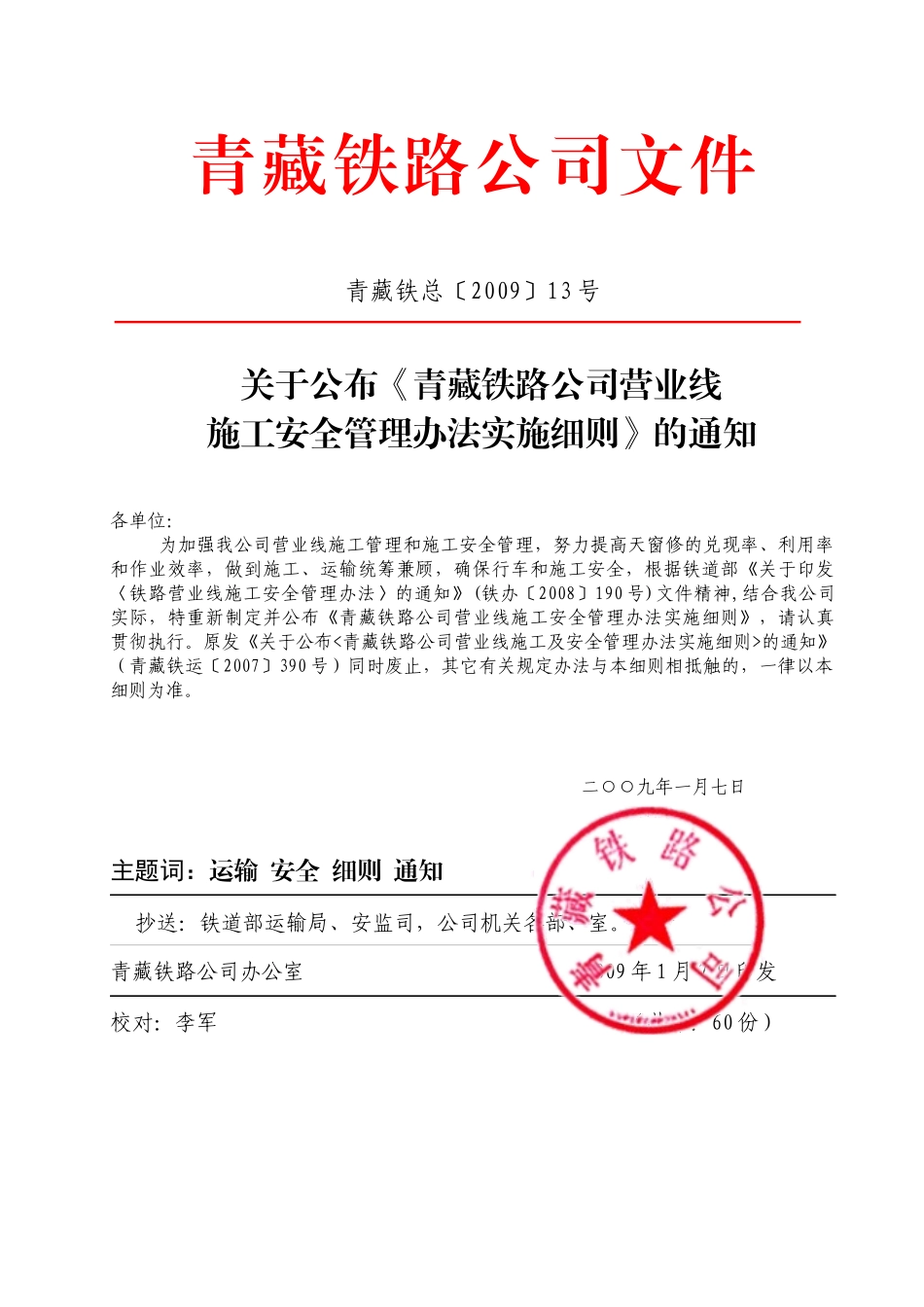

青藏铁路公司文件青藏铁总〔2009〕13 号 关于公布《青藏铁路公司营业线施工安全管理办法实施细则》的通知各单位:为加强我公司营业线施工管理和施工安全管理,努力提高天窗修的兑现率、利用率和作业效率,做到施工、运输统筹兼顾,确保行车和施工安全,根据铁道部《关于印发〈铁路营业线施工安全管理办法〉的通知》(铁办〔2008〕190 号)文件精神,结合我公司实际,特重新制定并公布《青藏铁路公司营业线施工安全管理办法实施细则》,请认真贯彻执行。原发《关于公布<青藏铁路公司营业线施工及安全管理办法实施细则>的通知》(青藏铁运〔2007〕390 号)同时废止,其它有关规定办法与本细则相抵触的,一律以本细则为准。 二○○九年一月七日主题词:运输 安全 细则 通知 抄送:铁道部运输局、安监司,公司机关各部、室。 青藏铁路公司办公室 2009 年 1 月 7 日印发校对:李军 (共印:60 份)青藏铁路公司营业线施工安全管理实施细则目 录第一章 总则第二章 天窗和慢行的规定第三章 施工等级的划分第四章 施工组织领导第五章 施工计划审批权限第六章 施工方案审核程序第七章 施工安全协议与监督第八章 施工计划的编制第九章 计划变更及临时施工第十章 跨(穿)越及临近既有铁路修建工程施工第十一章 施工、维修天窗的组织实施第十二章 施工登销记程序 第十三章 施工安全保障第十四章 施工过渡工程第十五章 工程验收交接第十六章 施工安全管理责任第十七章 加强施工安全专项管理第十八章 施工考核和安全奖惩制度第十九章 附则青藏铁路公司营业线施工安全管理实施细则第一章 总 则第 1 条 为加强铁路营业线施工、维修作业安全管理,做到运输、施工兼顾,确保行车和施工安全,根据铁道部《铁路营业线施工安全管理办法》(铁办〔 2008〕190 号)并结合公司实际,特制定本实施细则。第 2 条 营业线施工系指影响营业线设备稳定、设备使用和行车安全的各种施工,分为施工作业和维修作业。主要项目如下:一、施工作业(1)线路及站场设备技术改造,增建双线、新线引入、电气化改造等施工。(2)跨越、穿越线路、站场,架设、铺设桥梁、人行过道、管道、渡槽和电力线路、通信线路、油气管线等设施的施工。(3)在线路安全保护区内架设、铺设管道、渡槽和电力线路、通信线路、油气管线等设施的施工。(4)在规定的安全区域内实施爆破作业,在线路隐蔽工程(含通信、信号、电力电缆径路)上作业,影响路基稳定...
