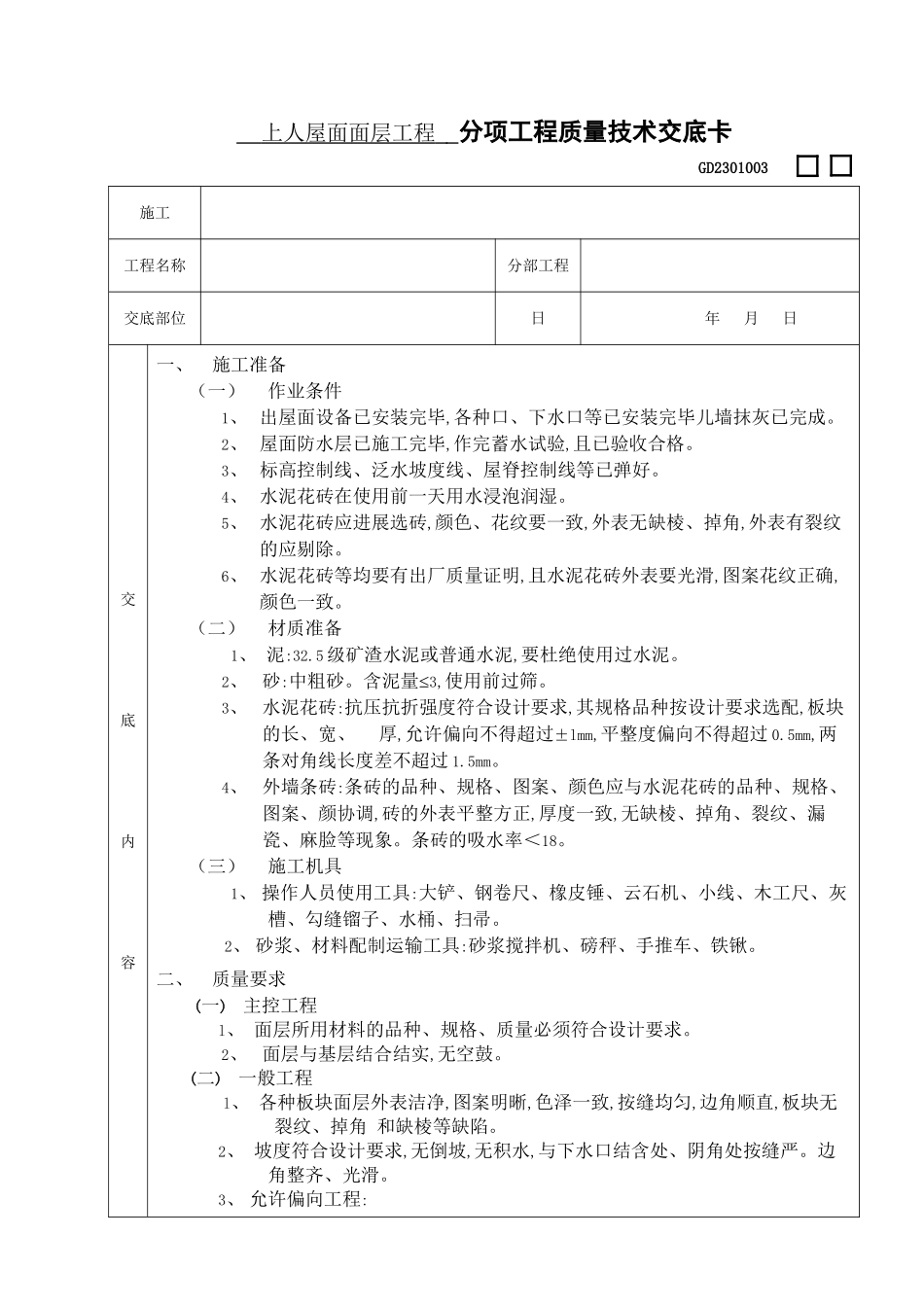

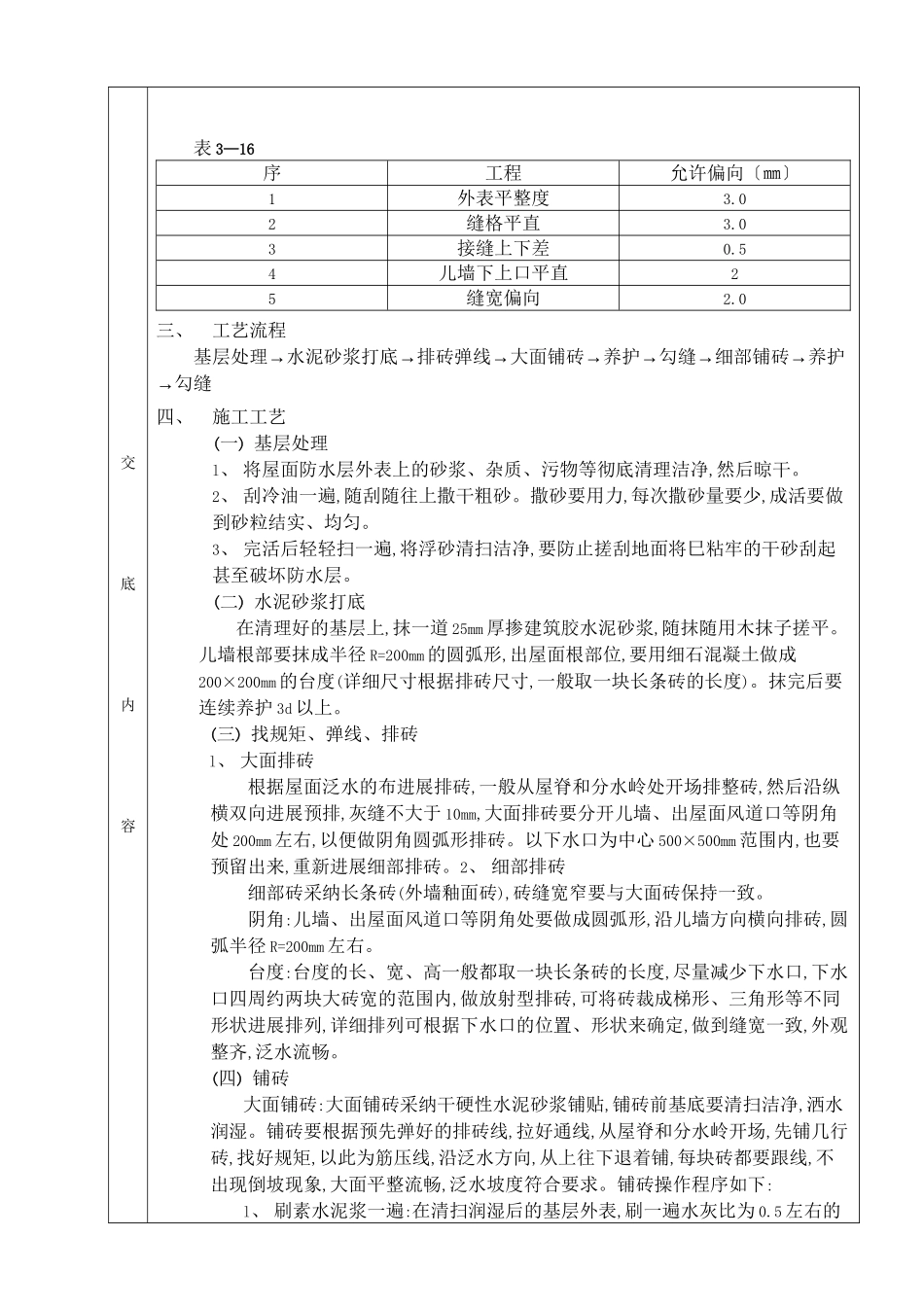

上人屋面面层工程 分项工程质量技术交底卡GD2301003 施工工程名称分部工程交底部位 日 年月日交底内容一、施工准备(一)作业条件1、 出屋面设备已安装完毕,各种口、下水口等已安装完毕儿墙抹灰已完成。2、 屋面防水层已施工完毕,作完蓄水试验,且已验收合格。3、 标高控制线、泛水坡度线、屋脊控制线等已弹好。4、 水泥花砖在使用前一天用水浸泡润湿。5、 水泥花砖应进展选砖,颜色、花纹要一致,外表无缺棱、掉角,外表有裂纹的应剔除。6、 水泥花砖等均要有出厂质量证明,且水泥花砖外表要光滑,图案花纹正确, 颜色一致。(二)材质准备1 、 泥:32.5 级矿渣水泥或普通水泥,要杜绝使用过水泥。2、 砂:≤中粗砂。含泥量 3,使用前过筛。3、 水泥花砖:抗压抗折强度符合设计要求,其规格品种按设计要求选配,板块 的长、宽、厚,允许偏向不得超过±lmm,平整度偏向不得超过 0.5mm,两条对角线长度差不超过 1.5mm。4、 外墙条砖:条砖的品种、规格、图案、颜色应与水泥花砖的品种、规格、图案、颜协调,砖的外表平整方正,厚度一致,无缺棱、掉角、裂纹、漏瓷、麻脸等现象。条砖的吸水率<18。(三)施工机具1 、 操作人员使用工具:大铲、钢卷尺、橡皮锤、云石机、小线、木工尺、灰槽、勾缝镏子、水桶、扫帚。 2 、 砂浆、材料配制运输工具:砂浆搅拌机、磅秤、手推车、铁锹。二、质量要求(一) 主控工程 l 、 面层所用材料的品种、规格、质量必须符合设计要求。2、 面层与基层结合结实,无空鼓。(二) 一般工程 l 、 各种板块面层外表洁净,图案明晰,色泽一致,按缝均匀,边角顺直,板块无 裂纹、掉角 和缺棱等缺陷。 2 、 坡度符合设计要求,无倒坡,无积水,与下水口结含处、阴角处按缝严。边角整齐、光滑。 3 、 允许偏向工程:交底内容表 3—16序工程允许偏向〔㎜〕1外表平整度3.02缝格平直3.03接缝上下差0.54儿墙下上口平直25缝宽偏向2.0三、工艺流程→→→→→→→基层处理水泥砂浆打底排砖弹线大面铺砖养护勾缝细部铺砖养护→勾缝四、施工工艺(一) 基层处理l 、 将屋面防水层外表上的砂浆、杂质、污物等彻底清理洁净,然后晾干。2 、 刮冷油一遍,随刮随往上撒干粗砂。撒砂要用力,每次撒砂量要少,成活要做到砂粒结实、均匀。3 、 完活后轻轻扫一遍,将浮砂清扫洁净,要防止搓刮地面将巳粘牢的干砂刮起甚至破坏防水层。(二) 水泥砂浆打底在清理好的基层上,抹一道 25mm 厚掺建筑胶水泥砂浆,随抹随用木抹子搓平。儿墙根部...
