副井井筒设备及长材打运安全技术措施

副井井筒设备及长材打运安全技术措施_第1页
1/4
副井井筒设备及长材打运安全技术措施_第2页
2/4
副井井筒设备及长材打运安全技术措施_第3页
3/4

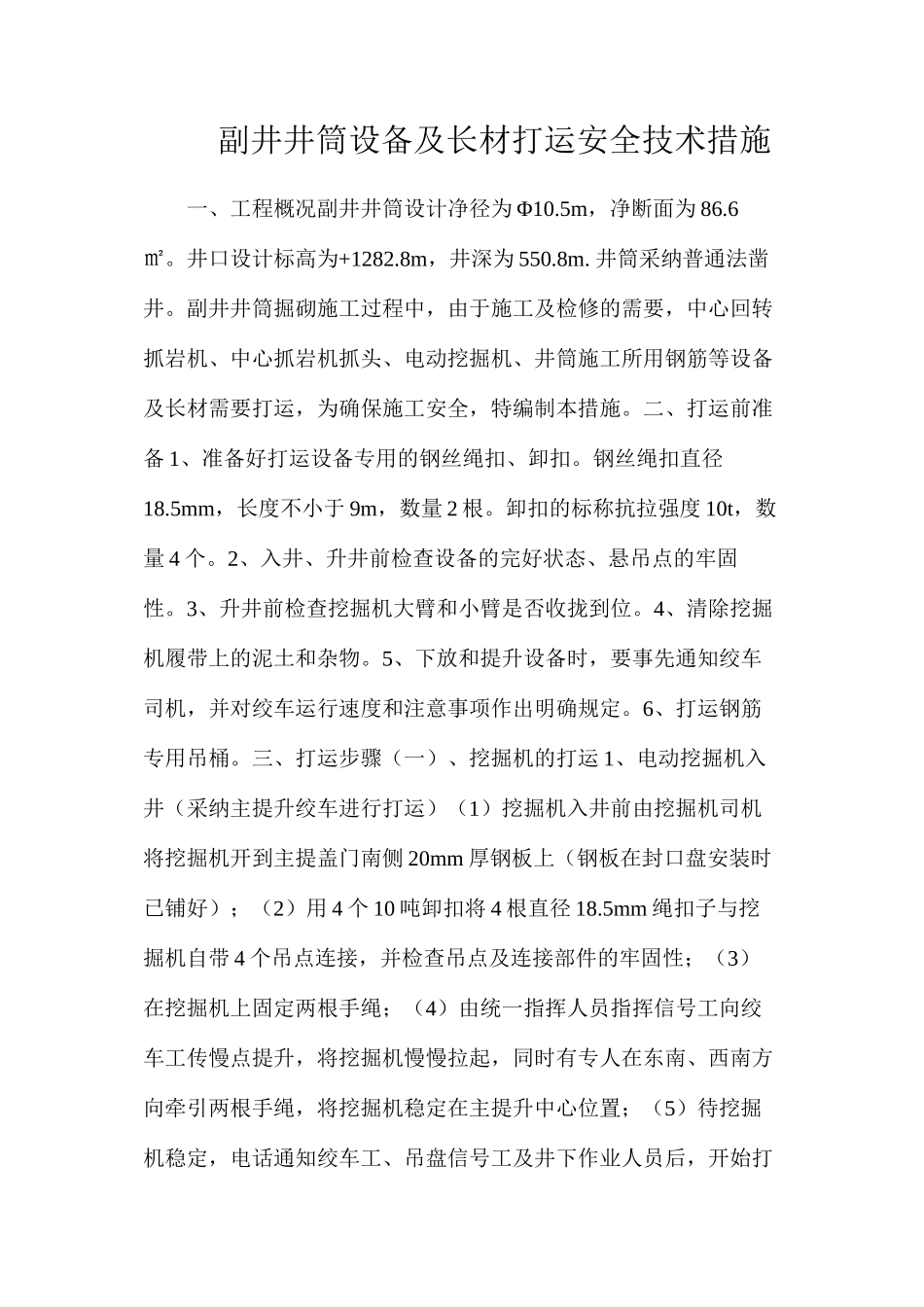

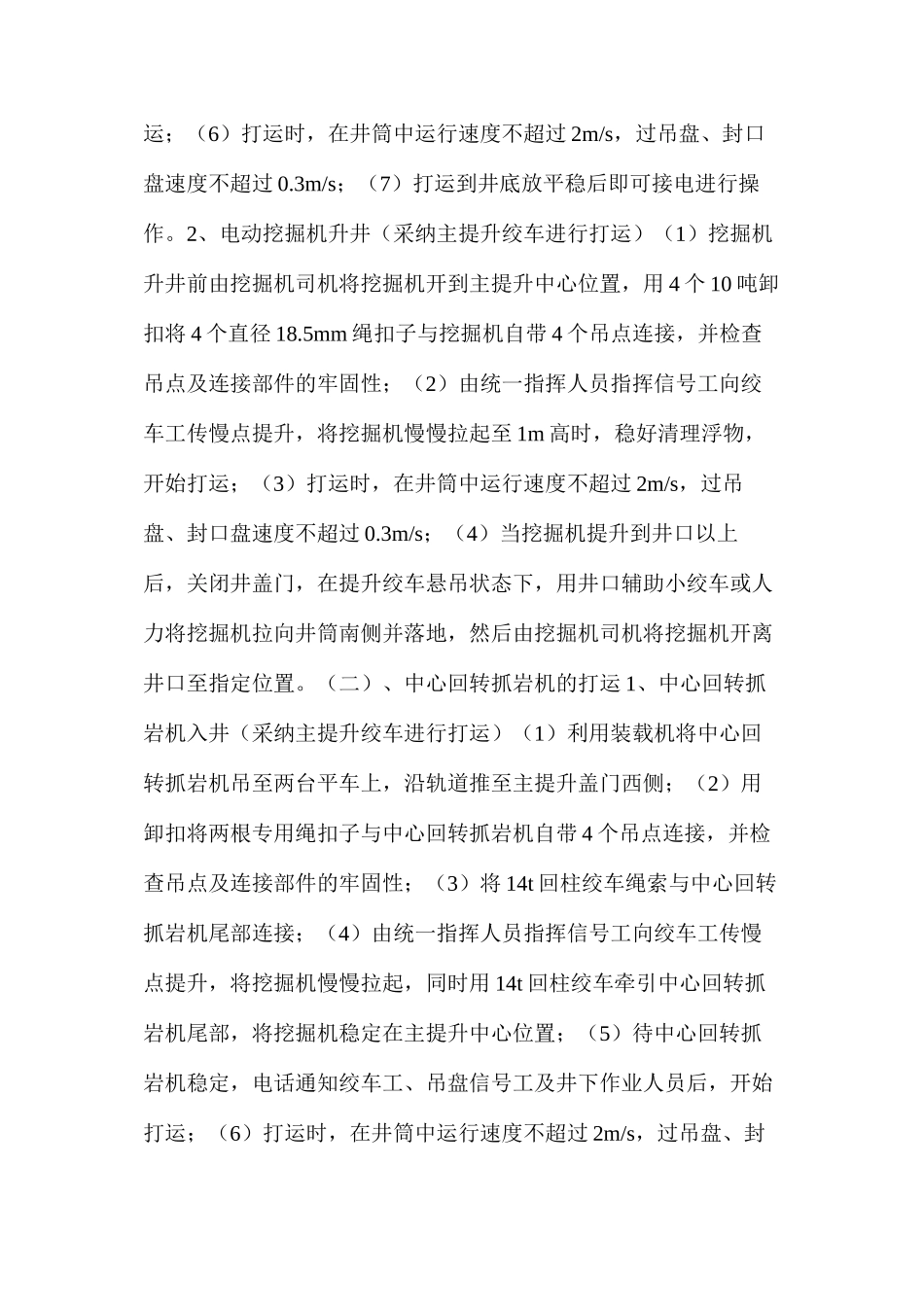

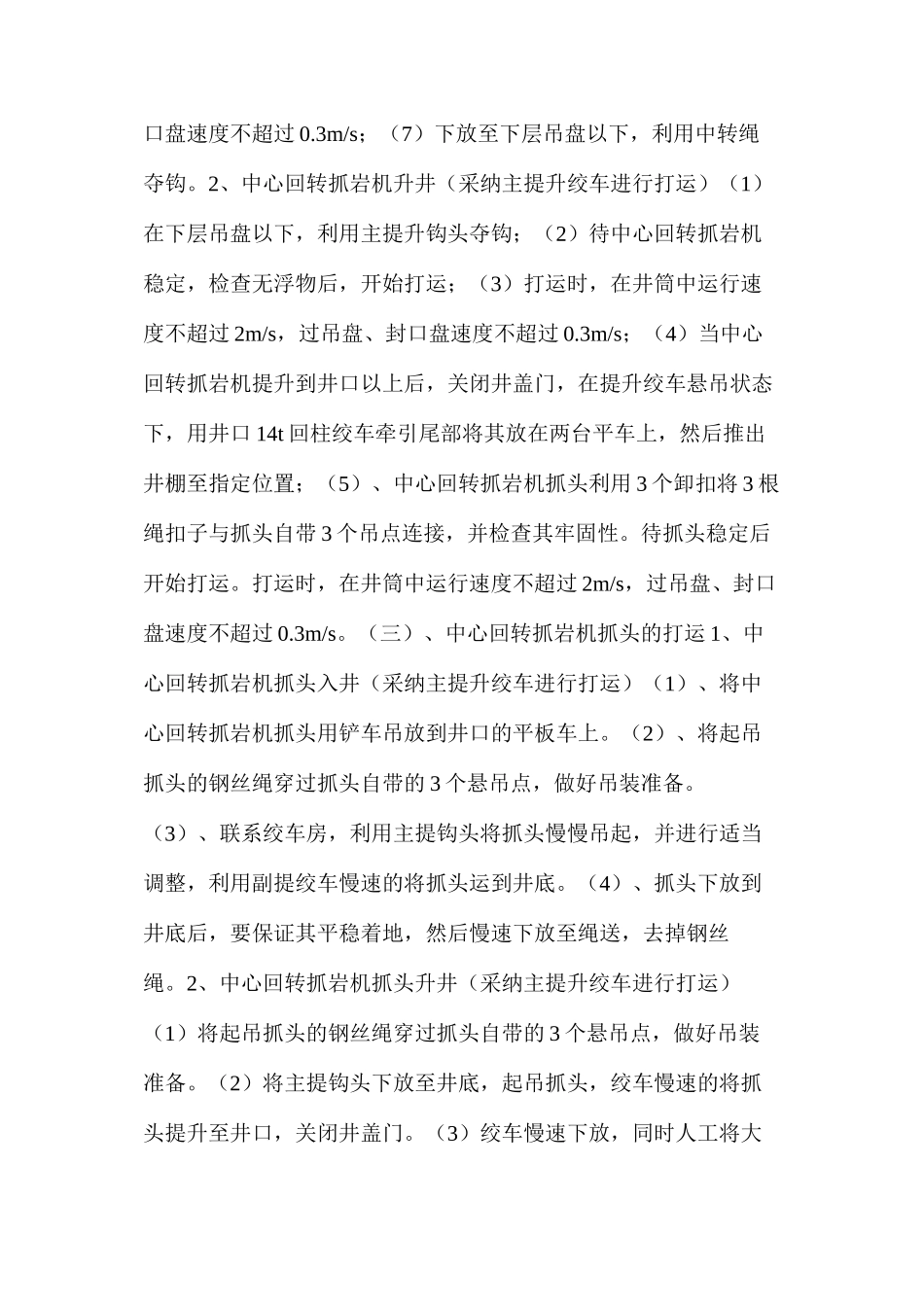

副井井筒设备及长材打运安全技术措施一、工程概况副井井筒设计净径为 Φ10.5m,净断面为 86.6㎡。井口设计标高为+1282.8m,井深为 550.8m. 井筒采纳普通法凿井。副井井筒掘砌施工过程中,由于施工及检修的需要,中心回转抓岩机、中心抓岩机抓头、电动挖掘机、井筒施工所用钢筋等设备及长材需要打运,为确保施工安全,特编制本措施。二、打运前准备 1、准备好打运设备专用的钢丝绳扣、卸扣。钢丝绳扣直径18.5mm,长度不小于 9m,数量 2 根。卸扣的标称抗拉强度 10t,数量 4 个。2、入井、升井前检查设备的完好状态、悬吊点的牢固性。3、升井前检查挖掘机大臂和小臂是否收拢到位。4、清除挖掘机履带上的泥土和杂物。5、下放和提升设备时,要事先通知绞车司机,并对绞车运行速度和注意事项作出明确规定。6、打运钢筋专用吊桶。三、打运步骤(一)、挖掘机的打运 1、电动挖掘机入井(采纳主提升绞车进行打运)(1)挖掘机入井前由挖掘机司机将挖掘机开到主提盖门南侧 20mm 厚钢板上(钢板在封口盘安装时已铺好);(2)用 4 个 10 吨卸扣将 4 根直径 18.5mm 绳扣子与挖掘机自带 4 个吊点连接,并检查吊点及连接部件的牢固性;(3)在挖掘机上固定两根手绳;(4)由统一指挥人员指挥信号工向绞车工传慢点提升,将挖掘机慢慢拉起,同时有专人在东南、西南方向牵引两根手绳,将挖掘机稳定在主提升中心位置;(5)待挖掘机稳定,电话通知绞车工、吊盘信号工及井下作业人员后,开始打运;(6)打运时,在井筒中运行速度不超过 2m/s,过吊盘、封口盘速度不超过 0.3m/s;(7)打运到井底放平稳后即可接电进行操作。2、电动挖掘机升井(采纳主提升绞车进行打运)(1)挖掘机升井前由挖掘机司机将挖掘机开到主提升中心位置,用 4 个 10 吨卸扣将 4 个直径 18.5mm 绳扣子与挖掘机自带 4 个吊点连接,并检查吊点及连接部件的牢固性;(2)由统一指挥人员指挥信号工向绞车工传慢点提升,将挖掘机慢慢拉起至 1m 高时,稳好清理浮物,开始打运;(3)打运时,在井筒中运行速度不超过 2m/s,过吊盘、封口盘速度不超过 0.3m/s;(4)当挖掘机提升到井口以上后,关闭井盖门,在提升绞车悬吊状态下,用井口辅助小绞车或人力将挖掘机拉向井筒南侧并落地,然后由挖掘机司机将挖掘机开离井口至指定位置。(二)、中心回转抓岩机的打运 1、中心回转抓岩机入井(采纳主提升绞车进行打运)(1)利用装载机将中心回转抓岩机吊至两台平...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

副井井筒设备及长材打运安全技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
