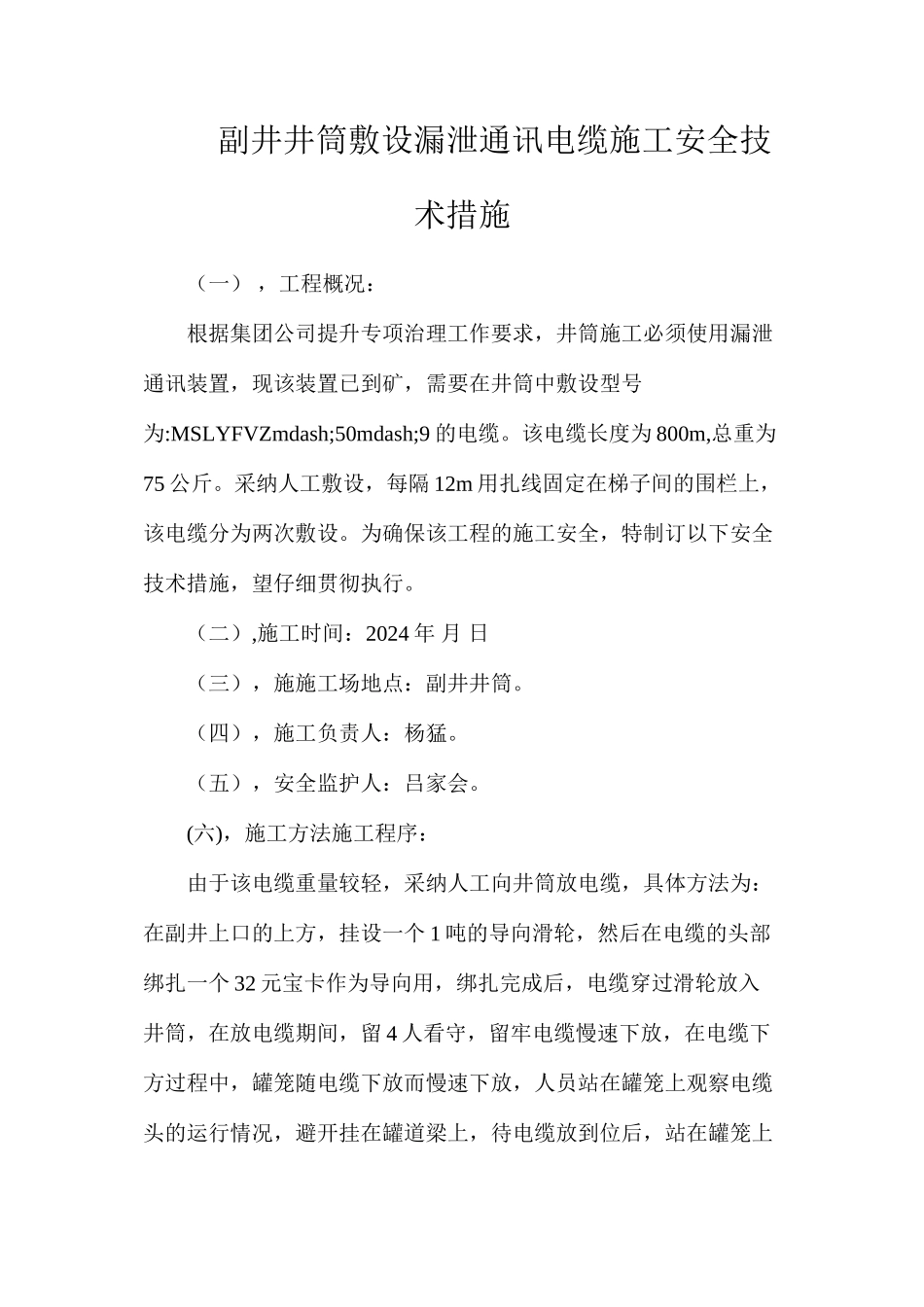

副井井筒敷设漏泄通讯电缆施工安全技术措施 (一) ,工程概况:根据集团公司提升专项治理工作要求,井筒施工必须使用漏泄通讯装置,现该装置已到矿,需要在井筒中敷设型号为:MSLYFVZmdash;50mdash;9 的电缆
该电缆长度为 800m,总重为75 公斤
采纳人工敷设,每隔 12m 用扎线固定在梯子间的围栏上,该电缆分为两次敷设
为确保该工程的施工安全,特制订以下安全技术措施,望仔细贯彻执行
(二),施工时间:2024 年 月 日(三),施施工场地点:副井井筒
(四),施工负责人:杨猛
(五),安全监护人:吕家会
(六),施工方法施工程序:由于该电缆重量较轻,采纳人工向井筒放电缆,具体方法为:在副井上口的上方,挂设一个 1 吨的导向滑轮,然后在电缆的头部绑扎一个 32 元宝卡作为导向用,绑扎完成后,电缆穿过滑轮放入井筒,在放电缆期间,留 4 人看守,留牢电缆慢速下放,在电缆下方过程中,罐笼随电缆下放而慢速下放,人员站在罐笼上观察电缆头的运行情况,避开挂在罐道梁上,待电缆放到位后,站在罐笼上的人员用扎线每隔 12m 把电缆固定在围栏上,从下向上固定到上井口
第二根电缆采纳从下井口向上敷设的方法,人员站在罐笼上,随罐笼的慢速上提,敷设电缆,绑扎时从上向下和第一次一样到下井口
电缆敷设完毕后安装放大器,放大器接线完毕后要做好防水工作,然后固定在围栏上
(七)施工安全注意事项:1,施工前由施工负责人组织所有参加施工人员,仔细开好班前会,由技术人员仔细传达本安全技术措施,使每个参加施工人员都要明白本次施工的方法和安全注意事项,牢固树立安全第一的思想,不明白施工的方法和安全注意事项严禁参加施工
2,施工前由施工负责人安排专人对提升机的机械与电控做详细检查,特别要对盘行闸的间隙作详细检查,确保制动可靠,安全保护动作灵敏可靠,并对井口周围的杂物进行彻底清理
3,施工过程中所有靠近井口
