副井更换轨道安全技术措施一、施工组织:施工安全协调总负责人:古国亮施工带班负责人: 李会生、吴双印、王云海、乔国海 施工安全负责人: 由各带班负责人担任 施工作业安排: 三班一个循环,后附每班作业计划二、概况:副斜井更换 38kg 道轨
长度:2560m,平均坡度:30°
三、道轨铺设标准:1、道轨选用 38Kg/m 道轨,道轨内轨距为 600mm;2、选用木质枕木(15cm*18cm*1200cm),枕木中至中间距为600mm/根,两头外露 300mm,偏差不大于 50mm
3、扣件必须齐全、牢固并与轨型相符;道轨接头的间隙不得大于 5mm,高低和左右错差不得大于 2mm,轨枕下必须捣实
4、直线段 2 条道轨顶面的高低差,以及曲线段外轨按设计加高后与内轨顶面的高低偏差,都不得大于 5mm,必须使用水平尺校正
5、直线段和加宽后的曲线段轨距上偏差为+5mm,下偏差为-2mm
四、施工准备1、井口安装 55kw 绞车一台,准备拉旧道轨用;施工前,把斜井筒内所有地滚去掉
2、安装专用电话三部
安装对讲机信号一套,用于 55kw 绞车信号联系
3、准备好气绳、割枪及氧气、乙炔,确保每瓶气体含量充足(满瓶)
4 、 准备木条 4000 根,铺设枕木时使用,规格为1500mm*50mm*20mm
5、所有施工人必须配备劳动防护用品,如棉衣、棉裤、马甲、手套等
五、施工顺序:1→→、拆运道轨、枕木卸道轨、枕木清理码放整齐道轨、枕木→→→清理地板铺设枕木安装道轨,由下向上施工
2、起道使用气枪割除鱼尾螺丝、拆掉道夹板;先用起道器起开道轨头,道轨头用倒链拉紧固定在巷道的铁锚上,然后打掉枕木装车
3、每 2 根道轨拆完道木后,用专用 U 型环固定,挂到矿车尾部往上拉,道轨必须放在轨道中间

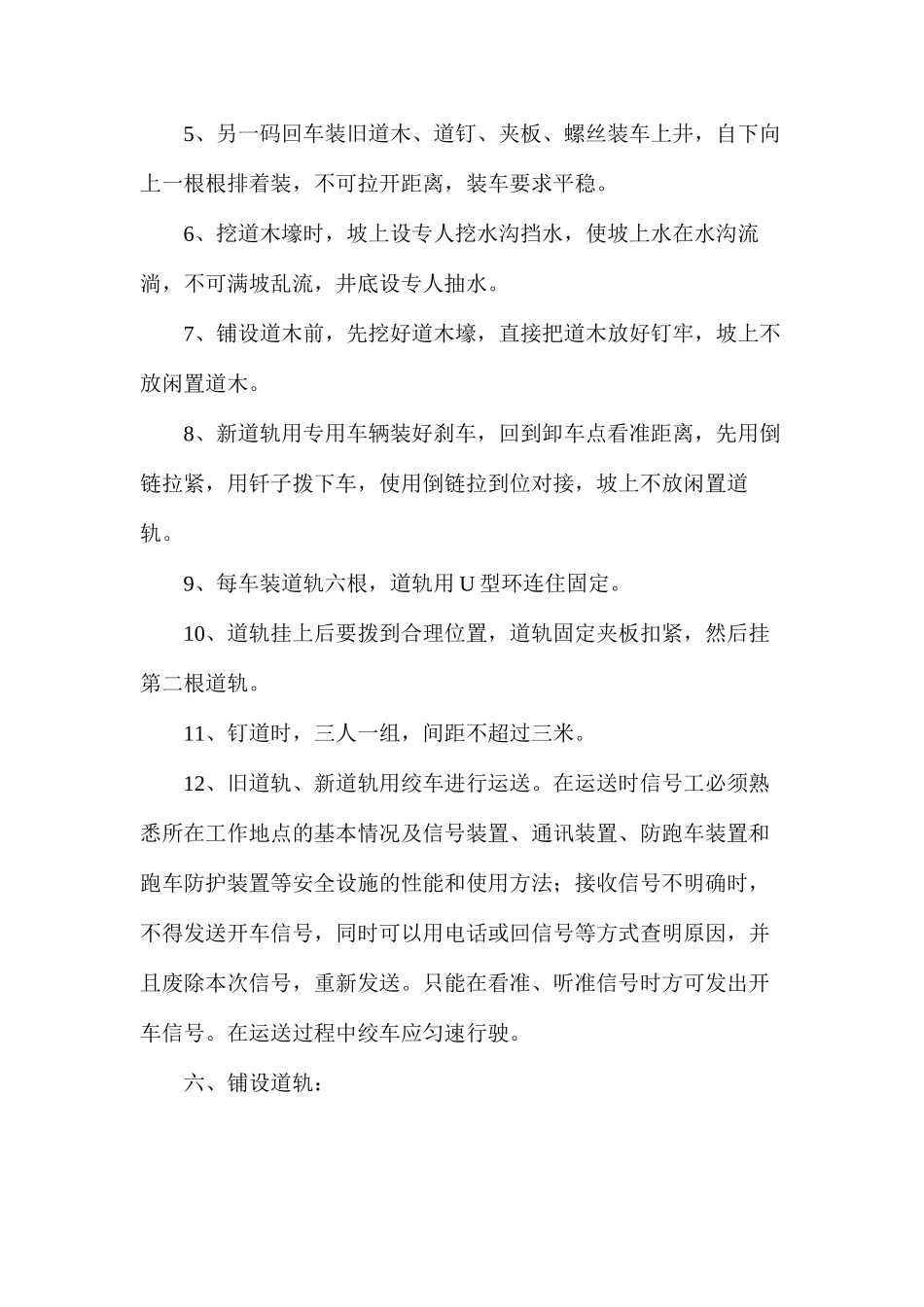

4、拉道轨时,向井口发出信号,所有人员进入躲避硐,直到道轨拉到井口平台,方可出来拆下一根道轨
