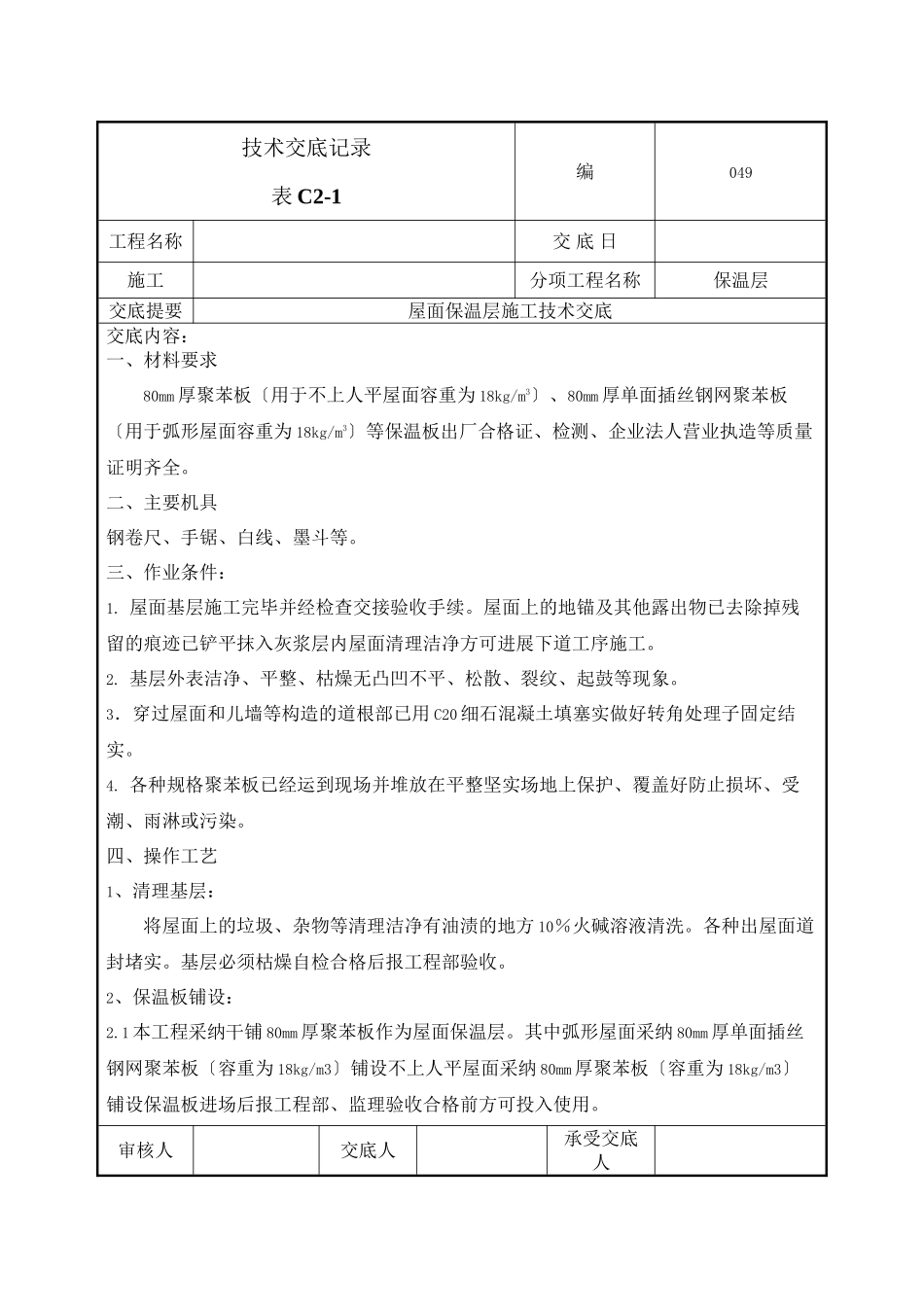

技术交底记录表 C2-1 编049工程名称 交 底 日施工分项工程名称保温层交底提要屋面保温层施工技术交底 交底内容:一、材料要求80mm 厚聚苯板〔用于不上人平屋面容重为 18kg/m3〕、80mm 厚单面插丝钢网聚苯板〔用于弧形屋面容重为 18kg/m3〕等保温板出厂合格证、检测、企业法人营业执造等质量证明齐全。二、主要机具钢卷尺、手锯、白线、墨斗等。三、作业条件:1. 屋面基层施工完毕并经检查交接验收手续。屋面上的地锚及其他露出物已去除掉残留的痕迹已铲平抹入灰浆层内屋面清理洁净方可进展下道工序施工。2. 基层外表洁净、平整、枯燥无凸凹不平、松散、裂纹、起鼓等现象。3.穿过屋面和儿墙等构造的道根部已用 C20 细石混凝土填塞实做好转角处理子固定结实。4. 各种规格聚苯板已经运到现场并堆放在平整坚实场地上保护、覆盖好防止损坏、受潮、雨淋或污染。四、操作工艺1、清理基层:将屋面上的垃圾、杂物等清理洁净有油渍的地方 10%火碱溶液清洗。各种出屋面道封堵实。基层必须枯燥自检合格后报工程部验收。2、保温板铺设:2.1 本工程采纳干铺 80mm 厚聚苯板作为屋面保温层。其中弧形屋面采纳 80mm 厚单面插丝钢网聚苯板〔容重为 18kg/m3〕铺设不上人平屋面采纳 80mm 厚聚苯板〔容重为 18kg/m3〕铺设保温板进场后报工程部、监理验收合格前方可投入使用。审核人交底人承受交底人1、本表由施工填写交底与承受交底各保存一份。2“、当做分项工程施工技术交底时应填写 分项工程名称〞栏其他技术交底可不填写。技术交底记录表 C2-1 编049工程名称 交 底 日施工分项工程名称保温层交底提要屋面保温层施工技术交底 交底内容:2.2 施工时首先弹出分档线按分档线排好板干铺板块聚苯板作业面上尽量减少裁割。板块间的缝隙用小块聚苯板塞堵严。保温板铺设要平整不得出现鼓胀以及大错缝。2.3 铺设时仔细操作。拉线找坡铺顺平整操作中防止材料在屋面上堆积二次倒运。保证均质铺设。保温板边角处尤其要注意防止边线不直边槎不齐整影响找坡、找平和排水。2.4 板块严铺设、铺平、垫稳、嵌缝实否那么会影响保温、防水效果造成找平层裂缝铺设完后报工程部验收。2.5 在已铺完的保温板上行走或进展下道工序施工时必须在其上面铺垫脚手板。2.6 保温板不得破裂、缺棱掉角铺设时遇有缺棱掉角或破裂不齐的锯平后拼接使用。五、质量要求1 、主控工程:1.1 保温材料的强度、度、导热系数和吸水率必须符合设计要求和施工验收标准的规...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

屋面保温层施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
