工作面永久密闭施工方案及安全技术措施

工作面永久密闭施工方案及安全技术措施_第1页
1/3
工作面永久密闭施工方案及安全技术措施_第2页
2/3
工作面永久密闭施工方案及安全技术措施_第3页
3/3

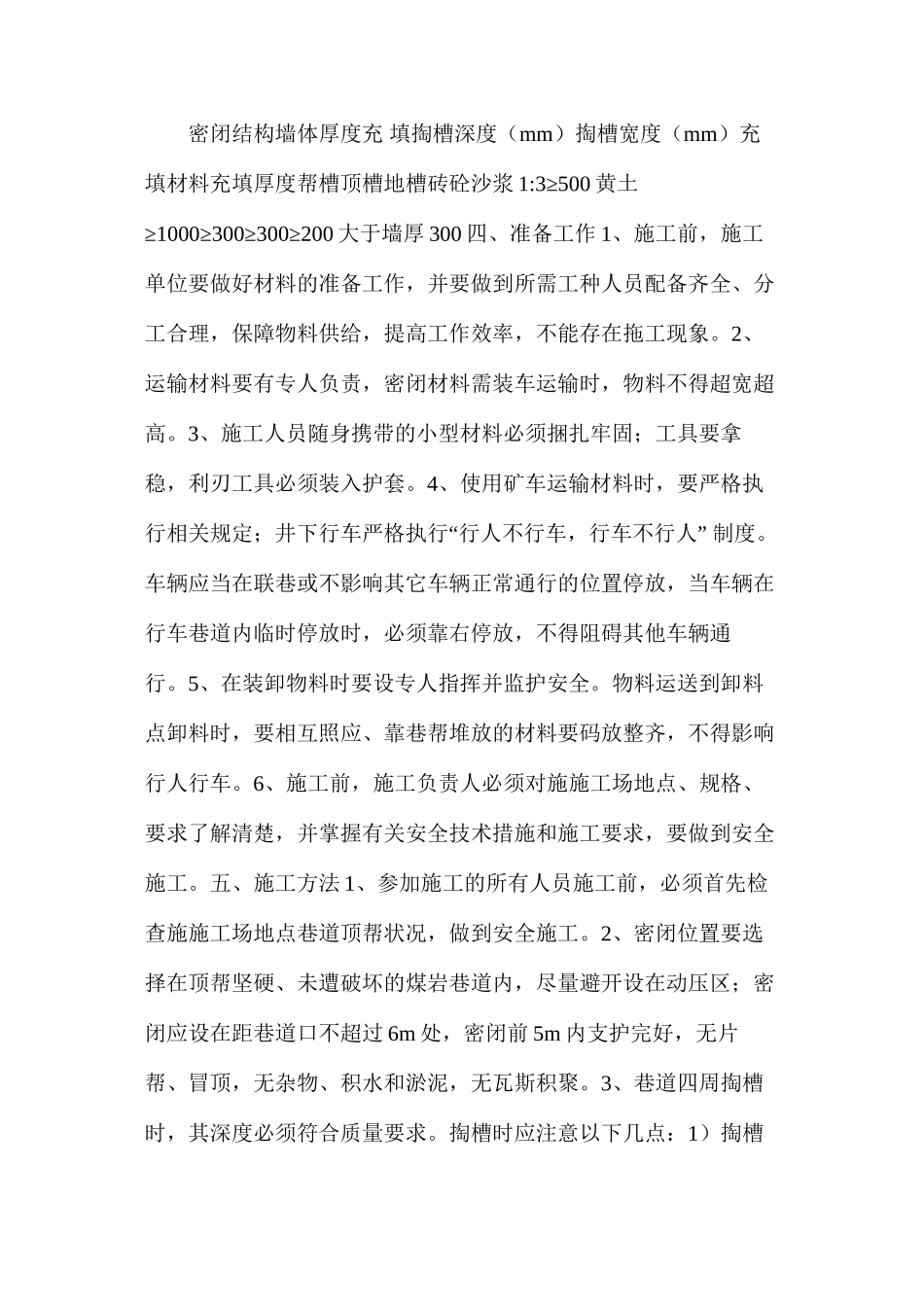

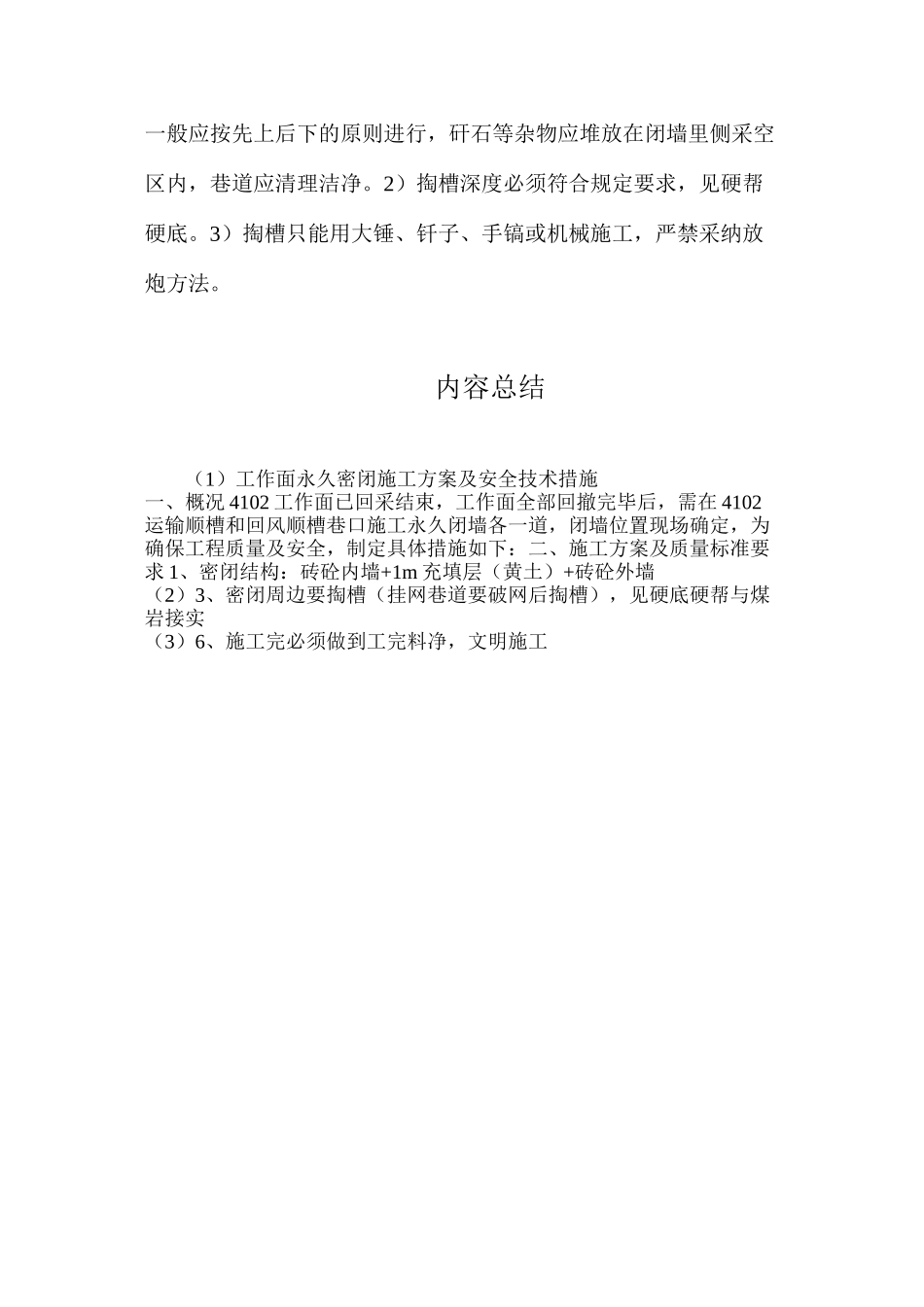

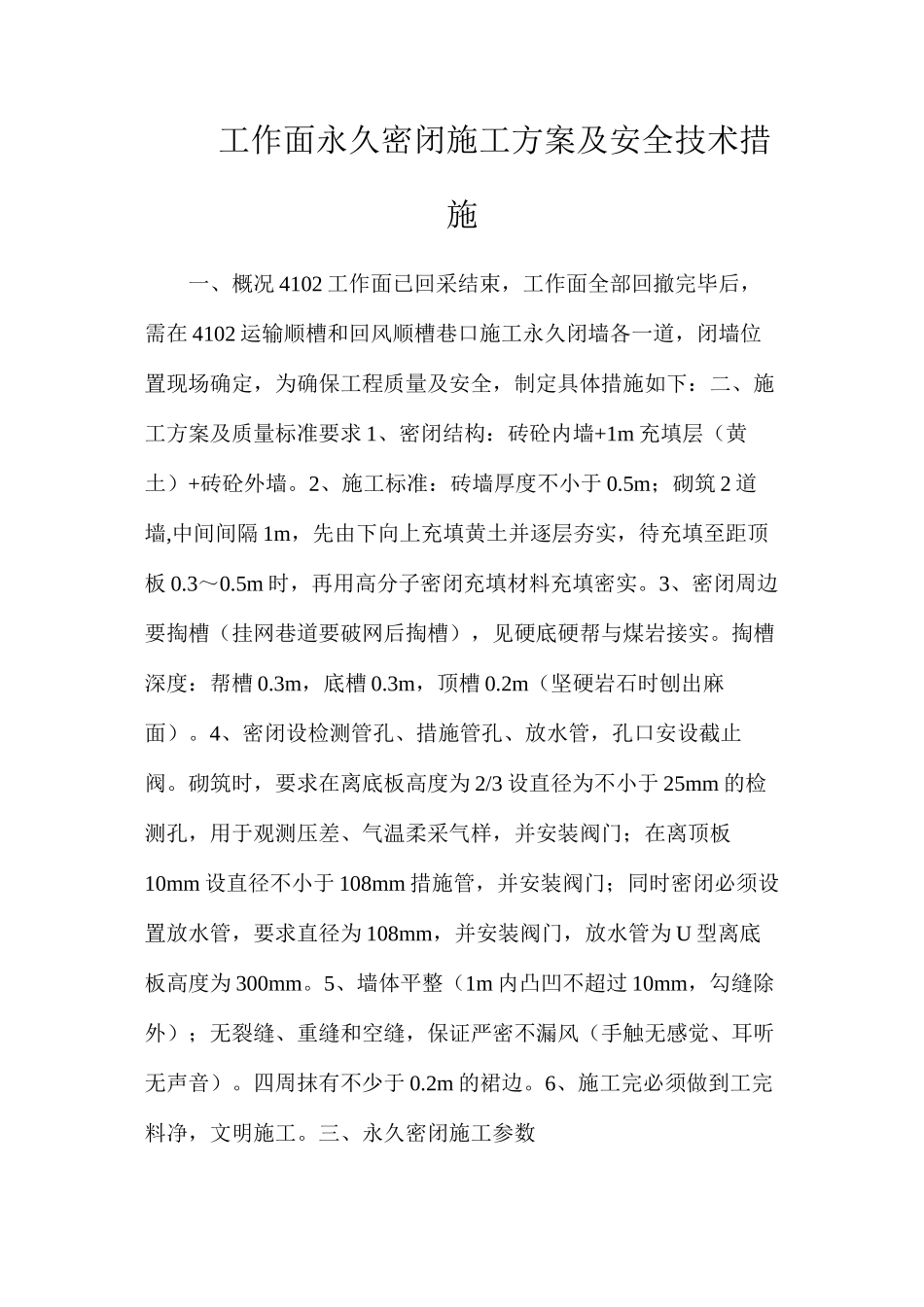

工作面永久密闭施工方案及安全技术措施一、概况 4102 工作面已回采结束,工作面全部回撤完毕后,需在 4102 运输顺槽和回风顺槽巷口施工永久闭墙各一道,闭墙位置现场确定,为确保工程质量及安全,制定具体措施如下:二、施工方案及质量标准要求 1、密闭结构:砖砼内墙+1m 充填层(黄土)+砖砼外墙。2、施工标准:砖墙厚度不小于 0.5m;砌筑 2 道墙,中间间隔 1m,先由下向上充填黄土并逐层夯实,待充填至距顶板 0.3~0.5m 时,再用高分子密闭充填材料充填密实。3、密闭周边要掏槽(挂网巷道要破网后掏槽),见硬底硬帮与煤岩接实。掏槽深度:帮槽 0.3m,底槽 0.3m,顶槽 0.2m(坚硬岩石时刨出麻面)。4、密闭设检测管孔、措施管孔、放水管,孔口安设截止阀。砌筑时,要求在离底板高度为 2/3 设直径为不小于 25mm 的检测孔,用于观测压差、气温柔采气样,并安装阀门;在离顶板10mm 设直径不小于 108mm 措施管,并安装阀门;同时密闭必须设置放水管,要求直径为 108mm,并安装阀门,放水管为 U 型离底板高度为 300mm。5、墙体平整(1m 内凸凹不超过 10mm,勾缝除外);无裂缝、重缝和空缝,保证严密不漏风(手触无感觉、耳听无声音)。四周抹有不少于 0.2m 的裙边。6、施工完必须做到工完料净,文明施工。三、永久密闭施工参数 密闭结构墙体厚度充 填掏槽深度(mm)掏槽宽度(mm)充填材料充填厚度帮槽顶槽地槽砖砼沙浆 1:3≥500 黄土≥1000≥300≥300≥200 大于墙厚 300 四、准备工作 1、施工前,施工单位要做好材料的准备工作,并要做到所需工种人员配备齐全、分工合理,保障物料供给,提高工作效率,不能存在拖工现象。2、运输材料要有专人负责,密闭材料需装车运输时,物料不得超宽超高。3、施工人员随身携带的小型材料必须捆扎牢固;工具要拿稳,利刃工具必须装入护套。4、使用矿车运输材料时,要严格执“” 行相关规定;井下行车严格执行 行人不行车,行车不行人 制度。车辆应当在联巷或不影响其它车辆正常通行的位置停放,当车辆在行车巷道内临时停放时,必须靠右停放,不得阻碍其他车辆通行。5、在装卸物料时要设专人指挥并监护安全。物料运送到卸料点卸料时,要相互照应、靠巷帮堆放的材料要码放整齐,不得影响行人行车。6、施工前,施工负责人必须对施施工场地点、规格、要求了解清楚,并掌握有关安全技术措施和施工要求,要做到安全施工。五、施工方法 1、参加施工的所有人员施工前,必须首先检...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

工作面永久密闭施工方案及安全技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
