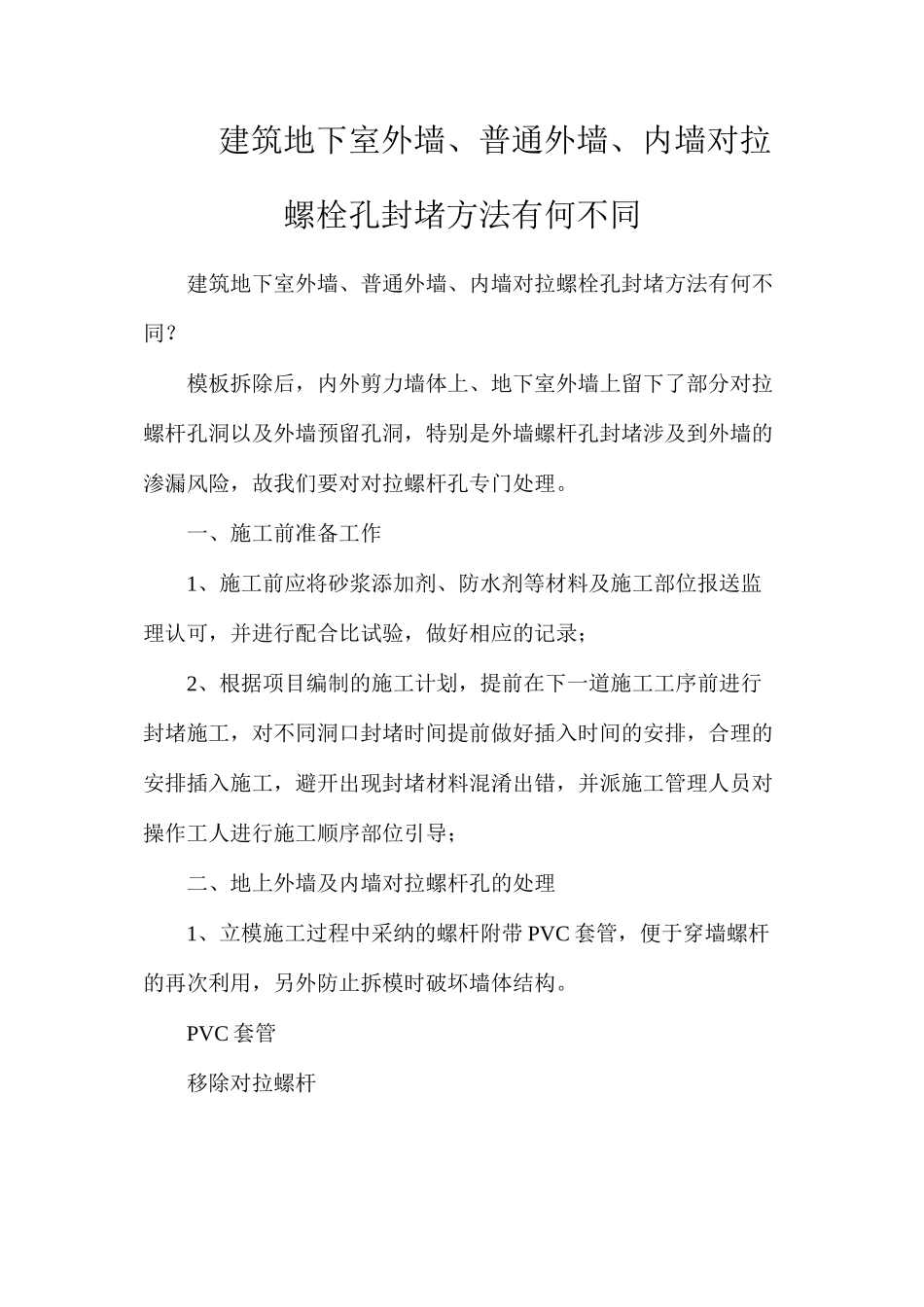

建筑地下室外墙、普通外墙、内墙对拉螺栓孔封堵方法有何不同建筑地下室外墙、普通外墙、内墙对拉螺栓孔封堵方法有何不同
模板拆除后,内外剪力墙体上、地下室外墙上留下了部分对拉螺杆孔洞以及外墙预留孔洞,特别是外墙螺杆孔封堵涉及到外墙的渗漏风险,故我们要对对拉螺杆孔专门处理
一、施工前准备工作1、施工前应将砂浆添加剂、防水剂等材料及施工部位报送监理认可,并进行配合比试验,做好相应的记录;2、根据项目编制的施工计划,提前在下一道施工工序前进行封堵施工,对不同洞口封堵时间提前做好插入时间的安排,合理的安排插入施工,避开出现封堵材料混淆出错,并派施工管理人员对操作工人进行施工顺序部位引导;二、地上外墙及内墙对拉螺杆孔的处理1、立模施工过程中采纳的螺杆附带 PVC 套管,便于穿墙螺杆的再次利用,另外防止拆模时破坏墙体结构

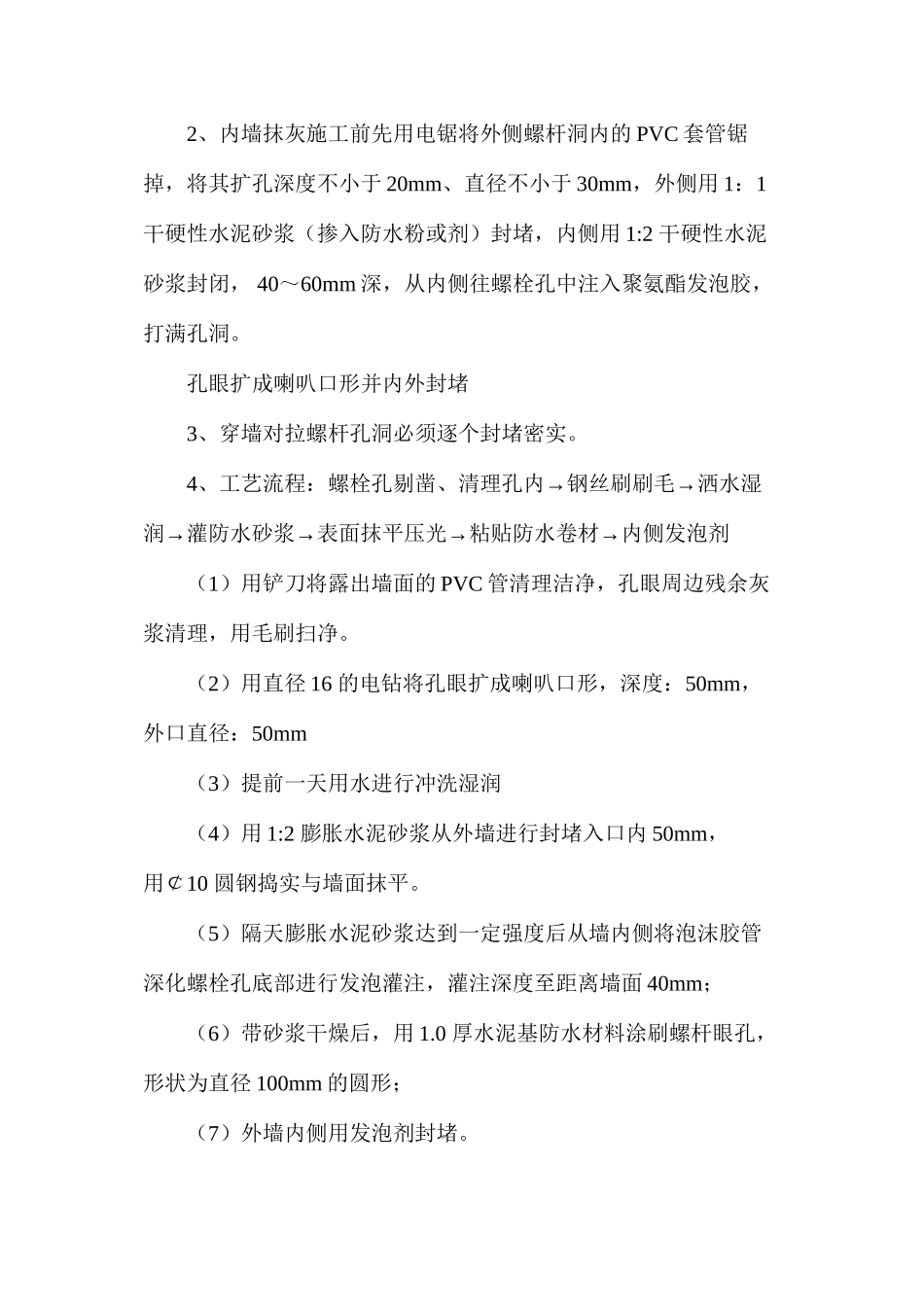

PVC 套管移除对拉螺杆2、内墙抹灰施工前先用电锯将外侧螺杆洞内的 PVC 套管锯掉,将其扩孔深度不小于 20mm、直径不小于 30mm,外侧用 1:1 干硬性水泥砂浆(掺入防水粉或剂)封堵,内侧用 1:2 干硬性水泥 砂浆封闭, 40~60mm 深,从内侧往螺栓孔中注入聚氨酯发泡胶,打满孔洞
孔眼扩成喇叭口形并内外封堵3、穿墙对拉螺杆孔洞必须逐个封堵密实
4→→、工艺流程:螺栓孔剔凿、清理孔内钢丝刷刷毛洒水湿→→→→润灌防水砂浆表面抹平压光粘贴防水卷材内侧发泡剂(1)用铲刀将露出墙面的 PVC 管清理洁净,孔眼周边残余灰浆清理,用毛刷扫净
(2)用直径 16 的电钻将孔眼扩成喇叭口形,深度:50mm,外口直径:50mm(3)提前一天用水进行冲洗湿润(4)用 1:2 膨胀水泥砂浆从外墙进行封堵入口内 50mm,用¢10 圆钢捣实与墙面抹平
(5)隔天膨胀水泥砂浆达到一定强度后从墙内侧将泡沫胶管深化螺栓孔底部进行发泡灌注,灌注深度至距离墙面 40mm;(6)带砂浆干燥后,用
