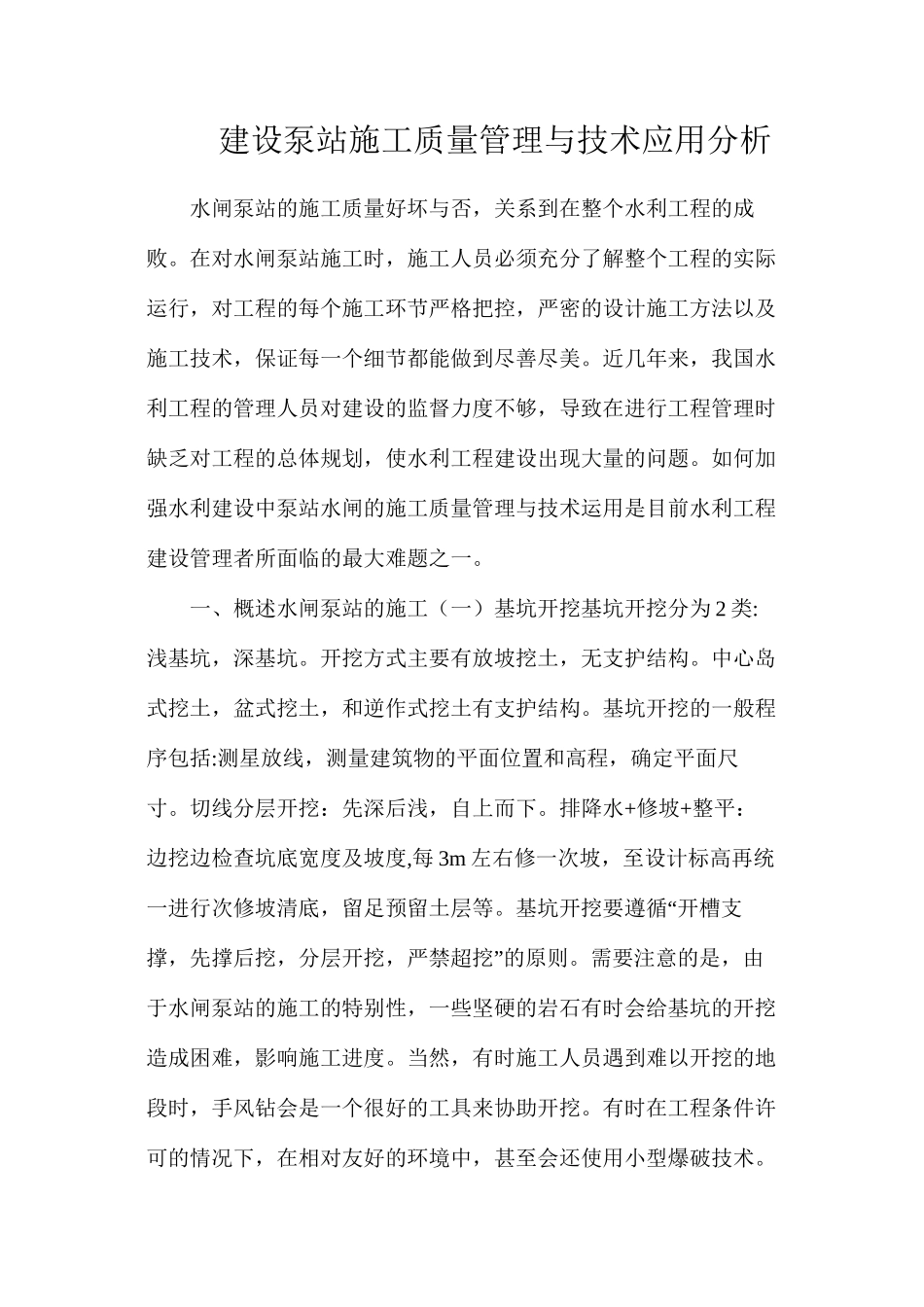

建设泵站施工质量管理与技术应用分析水闸泵站的施工质量好坏与否,关系到在整个水利工程的成败
在对水闸泵站施工时,施工人员必须充分了解整个工程的实际运行,对工程的每个施工环节严格把控,严密的设计施工方法以及施工技术,保证每一个细节都能做到尽善尽美
近几年来,我国水利工程的管理人员对建设的监督力度不够,导致在进行工程管理时缺乏对工程的总体规划,使水利工程建设出现大量的问题
如何加强水利建设中泵站水闸的施工质量管理与技术运用是目前水利工程建设管理者所面临的最大难题之一
一、概述水闸泵站的施工(一)基坑开挖基坑开挖分为 2 类:浅基坑,深基坑
开挖方式主要有放坡挖土,无支护结构
中心岛式挖土,盆式挖土,和逆作式挖土有支护结构
基坑开挖的一般程序包括:测星放线,测量建筑物的平面位置和高程,确定平面尺寸
切线分层开挖:先深后浅,自上而下
排降水+修坡+整平:边挖边检查坑底宽度及坡度,每 3m 左右修一次坡,至设计标高再统“一进行次修坡清底,留足预留土层等
基坑开挖要遵循 开槽支”撑,先撑后挖,分层开挖,严禁超挖 的原则
需要注意的是,由于水闸泵站的施工的特别性,一些坚硬的岩石有时会给基坑的开挖造成困难,影响施工进度
当然,有时施工人员遇到难以开挖的地段时,手风钻会是一个很好的工具来协助开挖
有时在工程条件许可的情况下,在相对友好的环境中,甚至会还使用小型爆破技术

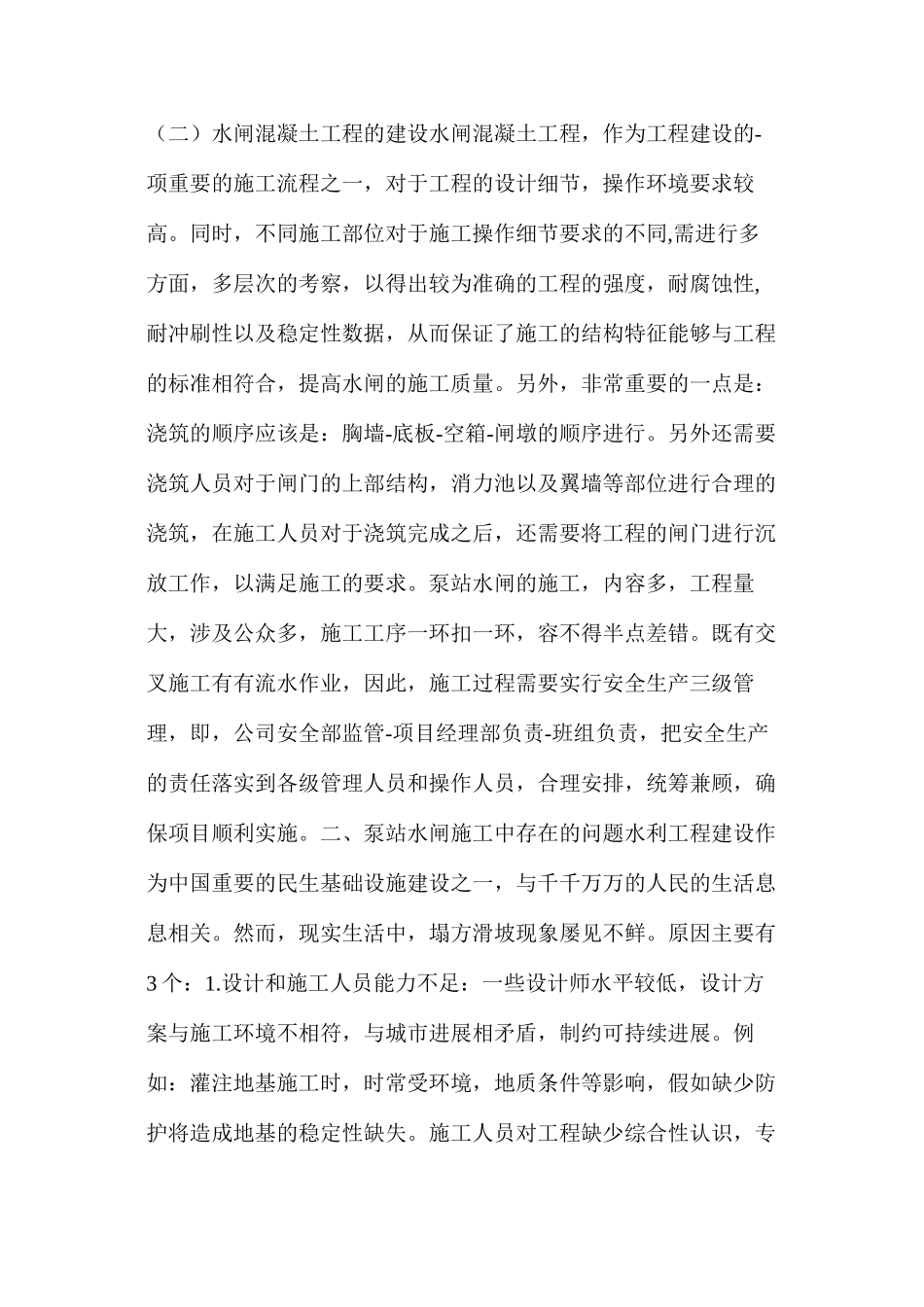

(二)水闸混凝土工程的建设水闸混凝土工程,作为工程建设的-项重要的施工流程之一,对于工程的设计细节,操作环境要求较高
同时,不同施工部位对于施工操作细节要求的不同,需进行多方面,多层次的考察,以得出较为准确的工程的强度,耐腐蚀性,耐冲刷性以及稳定性数据,从而保证了施工的结构特征能够与工程的标准相符合,提高水闸的施工质量
另外,非常重要的一点是:浇筑的顺序应该是:胸墙-底板-空箱-闸墩的顺序进行

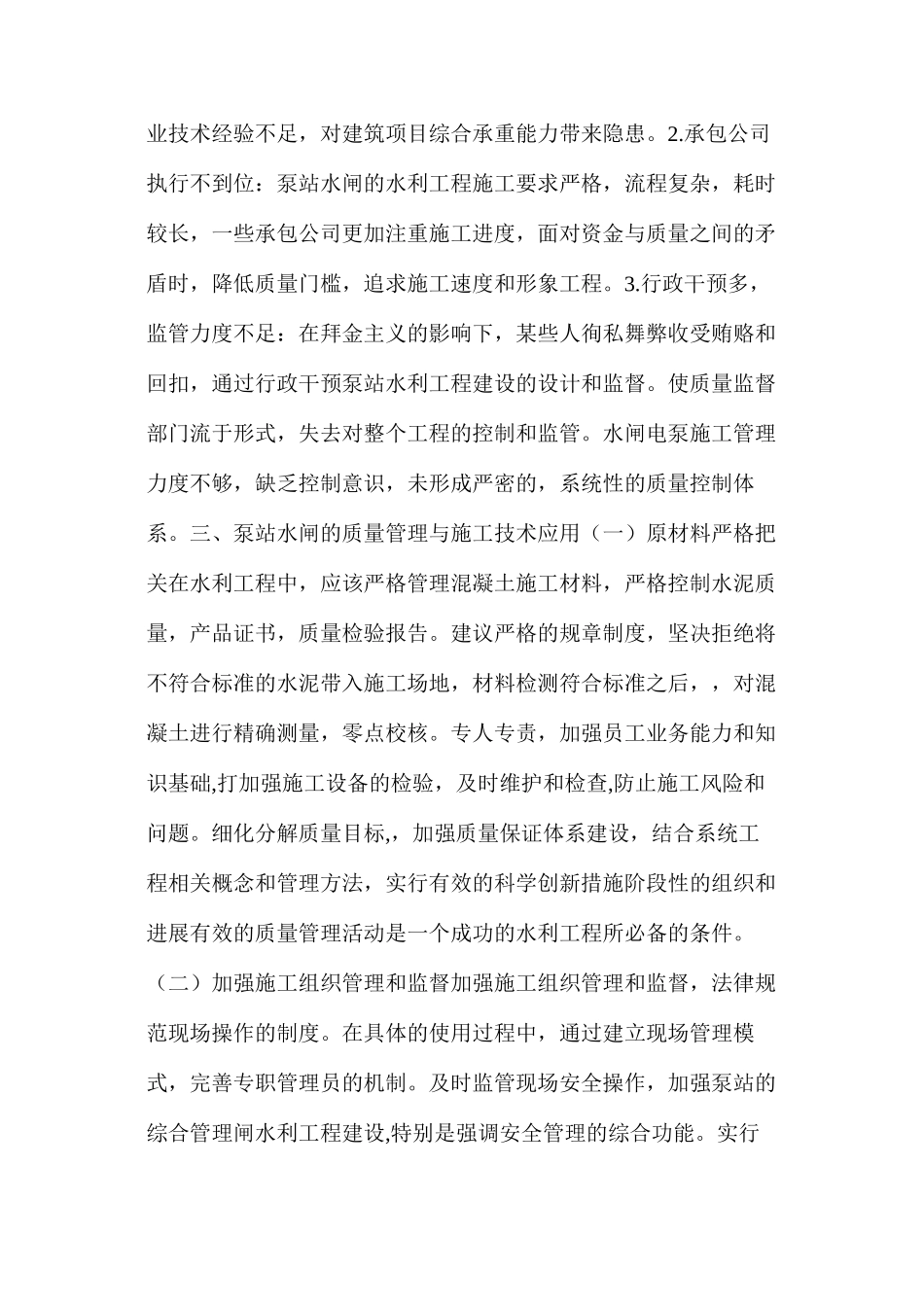

另外还需要浇筑人员对于闸门的上部结
