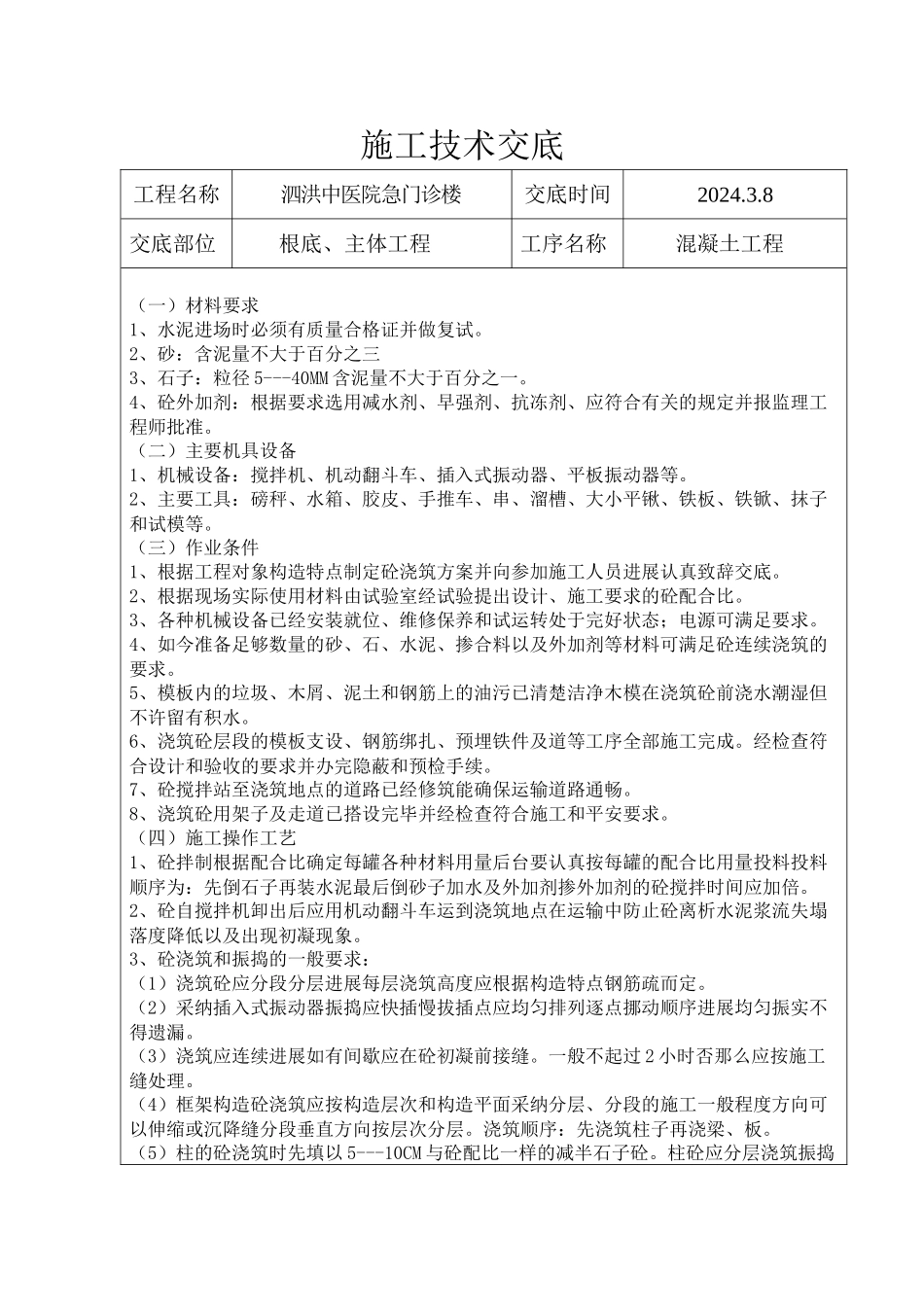

施工 技术交底工程名称泗洪中医院急门诊楼交底时间2024.3.8 交底部位 根底、主体工程工序名称混凝土工程(一)材料要求1、水泥进场时必须有质量合格证并做复试。2、砂:含泥量不大于百分之三3、石子:粒径 5---40MM 含泥量不大于百分之一。4、砼外加剂:根据要求选用减水剂、早强剂、抗冻剂、应符合有关的规定并报监理工程师批准。(二)主要机具设备1、机械设备:搅拌机、机动翻斗车、插入式振动器、平板振动器等。2、主要工具:磅秤、水箱、胶皮、手推车、串、溜槽、大小平锹、铁板、铁锨、抹子和试模等。(三)作业条件1、根据工程对象构造特点制定砼浇筑方案并向参加施工人员进展认真致辞交底。2、根据现场实际使用材料由试验室经试验提出设计、施工要求的砼配合比。3、各种机械设备已经安装就位、维修保养和试运转处于完好状态;电源可满足要求。4、如今准备足够数量的砂、石、水泥、掺合料以及外加剂等材料可满足砼连续浇筑的要求。5、模板内的垃圾、木屑、泥土和钢筋上的油污已清楚洁净木模在浇筑砼前浇水潮湿但不许留有积水。6、浇筑砼层段的模板支设、钢筋绑扎、预埋铁件及道等工序全部施工完成。经检查符合设计和验收的要求并办完隐蔽和预检手续。7、砼搅拌站至浇筑地点的道路已经修筑能确保运输道路通畅。8、浇筑砼用架子及走道已搭设完毕并经检查符合施工和平安要求。(四)施工操作工艺1、砼拌制根据配合比确定每罐各种材料用量后台要认真按每罐的配合比用量投料投料顺序为:先倒石子再装水泥最后倒砂子加水及外加剂掺外加剂的砼搅拌时间应加倍。2、砼自搅拌机卸出后应用机动翻斗车运到浇筑地点在运输中防止砼离析水泥浆流失塌落度降低以及出现初凝现象。3、砼浇筑和振捣的一般要求:(1)浇筑砼应分段分层进展每层浇筑高度应根据构造特点钢筋疏而定。(2)采纳插入式振动器振捣应快插慢拔插点应均匀排列逐点挪动顺序进展均匀振实不得遗漏。(3)浇筑应连续进展如有间歇应在砼初凝前接缝。一般不起过 2 小时否那么应按施工缝处理。(4)框架构造砼浇筑应按构造层次和构造平面采纳分层、分段的施工一般程度方向可以伸缩或沉降缝分段垂直方向按层次分层。浇筑顺序:先浇筑柱子再浇梁、板。(5)柱的砼浇筑时先填以 5---10CM 与砼配比一样的减半石子砼。柱砼应分层浇筑振捣时振动棒不得碰动钢筋柱砼应一次浇筑完毕如有间歇施工缝应留在梁下面。6、梁板砼的浇筑对肋形楼板的梁板应同时进展浇筑浇筑时应顺次梁方向先将梁的砼分层...
