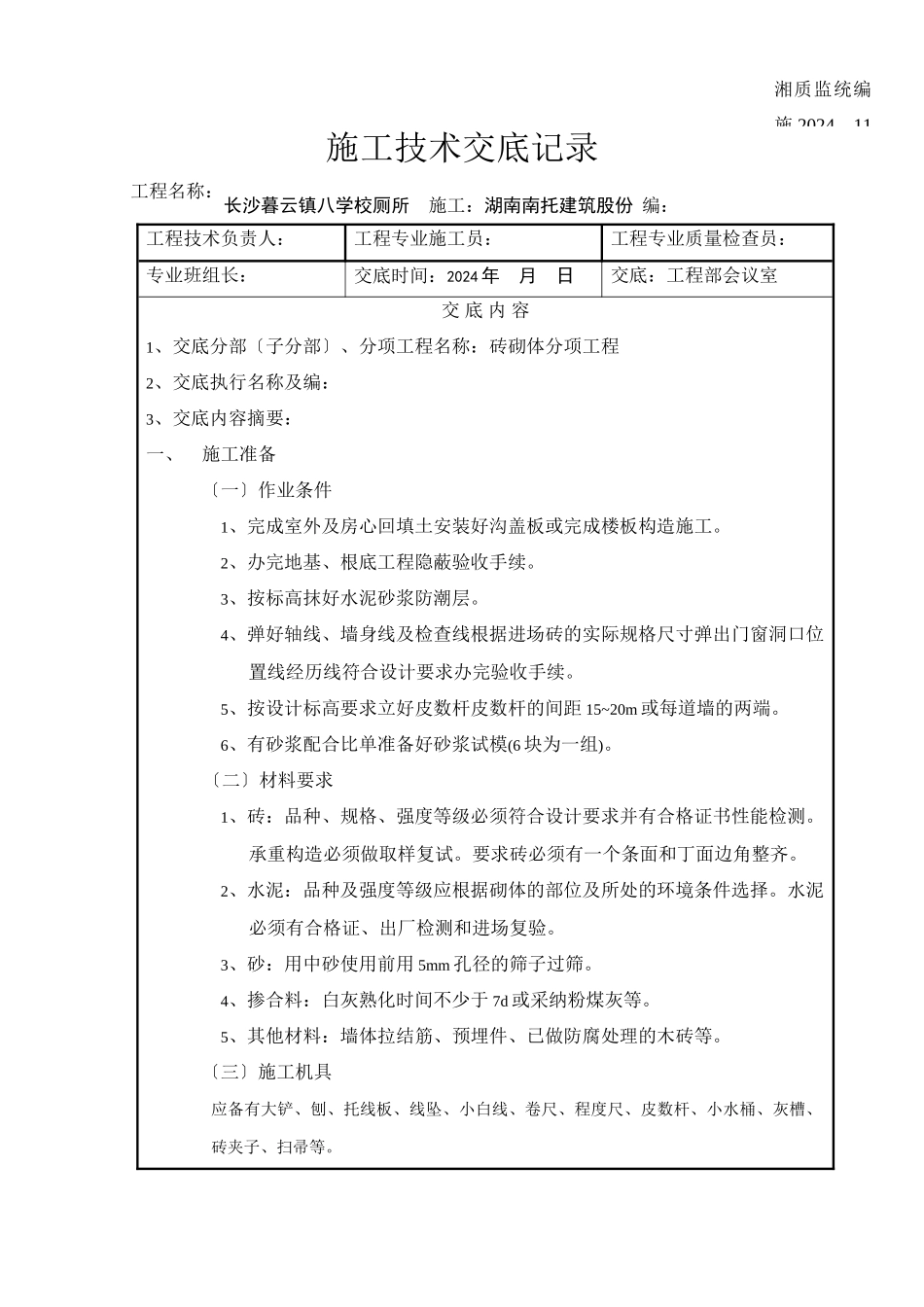

施工技术交底记录工程名称:长沙暮云镇八学校厕所 施工:湖南南托建筑股份 编:工程技术负责人:工程专业施工员:工程专业质量检查员: 专业班组长:交底时间:2024 年 月 日交底:工程部会议室 交 底 内 容1、交底分部〔子分部〕、分项工程名称:砖砌体分项工程2、交底执行名称及编:3、交底内容摘要:一、施工准备〔一〕作业条件1、完成室外及房心回填土安装好沟盖板或完成楼板构造施工
2、办完地基、根底工程隐蔽验收手续
3、按标高抹好水泥砂浆防潮层
4、弹好轴线、墙身线及检查线根据进场砖的实际规格尺寸弹出门窗洞口位置线经历线符合设计要求办完验收手续
5、按设计标高要求立好皮数杆皮数杆的间距 15~20m 或每道墙的两端
6、有砂浆配合比单准备好砂浆试模(6 块为一组)
〔二〕材料要求1、砖:品种、规格、强度等级必须符合设计要求并有合格证书性能检测
承重构造必须做取样复试
要求砖必须有一个条面和丁面边角整齐
2、水泥:品种及强度等级应根据砌体的部位及所处的环境条件选择
水泥必须有合格证、出厂检测和进场复验
3、砂:用中砂使用前用 5mm 孔径的筛子过筛
4、掺合料:白灰熟化时间不少于 7d 或采纳粉煤灰等
5、其他材料:墙体拉结筋、预埋件、已做防腐处理的木砖等
〔三〕施工机具应备有大铲、刨、托线板、线坠、小白线、卷尺、程度尺、皮数杆、小水桶、灰槽、砖夹子、扫帚等
湘质监统编施 2024—11二、质量要求砖砌体工程质量要求符合
砌体工程施工质量验收
〔GB50203-2024〕的规定
三、工艺流程→→→→作业准备砖浇水砂浆搅拌砌砖墙验收四、操作工艺(一)砖浇水砌体用砖必须在砌筑前一天浇水潮湿一般不水浸入砖四边 1
5cm 为宜含水率为10~15 常温施工不得用干砖上墙;雨不得使用含水率达饱和状态的砖砌墙;冬砖不得浇水可适当增大砂浆稠度
(二)砂浆搅拌砂浆配合比采纳重量比计量精度水泥为±
