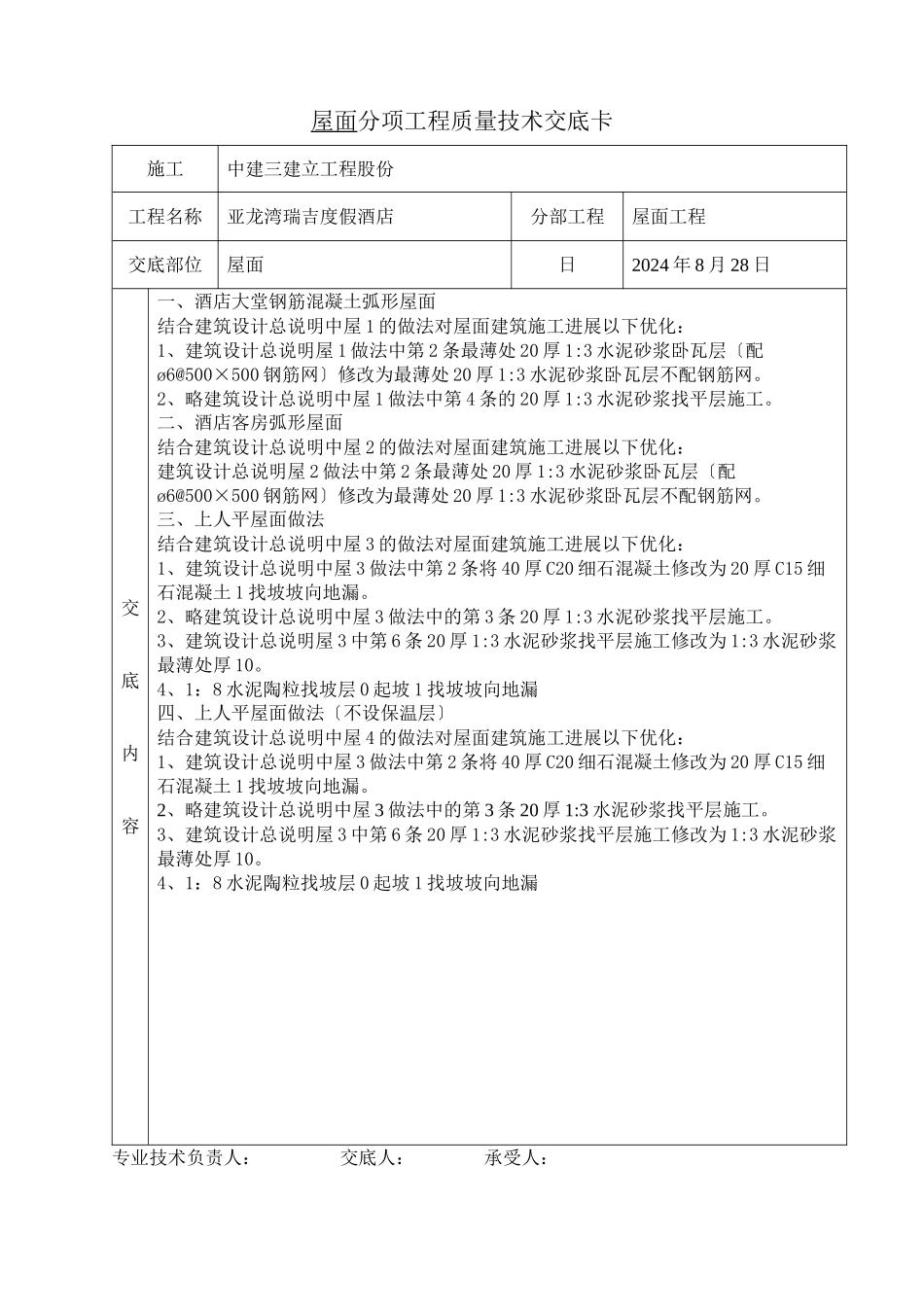

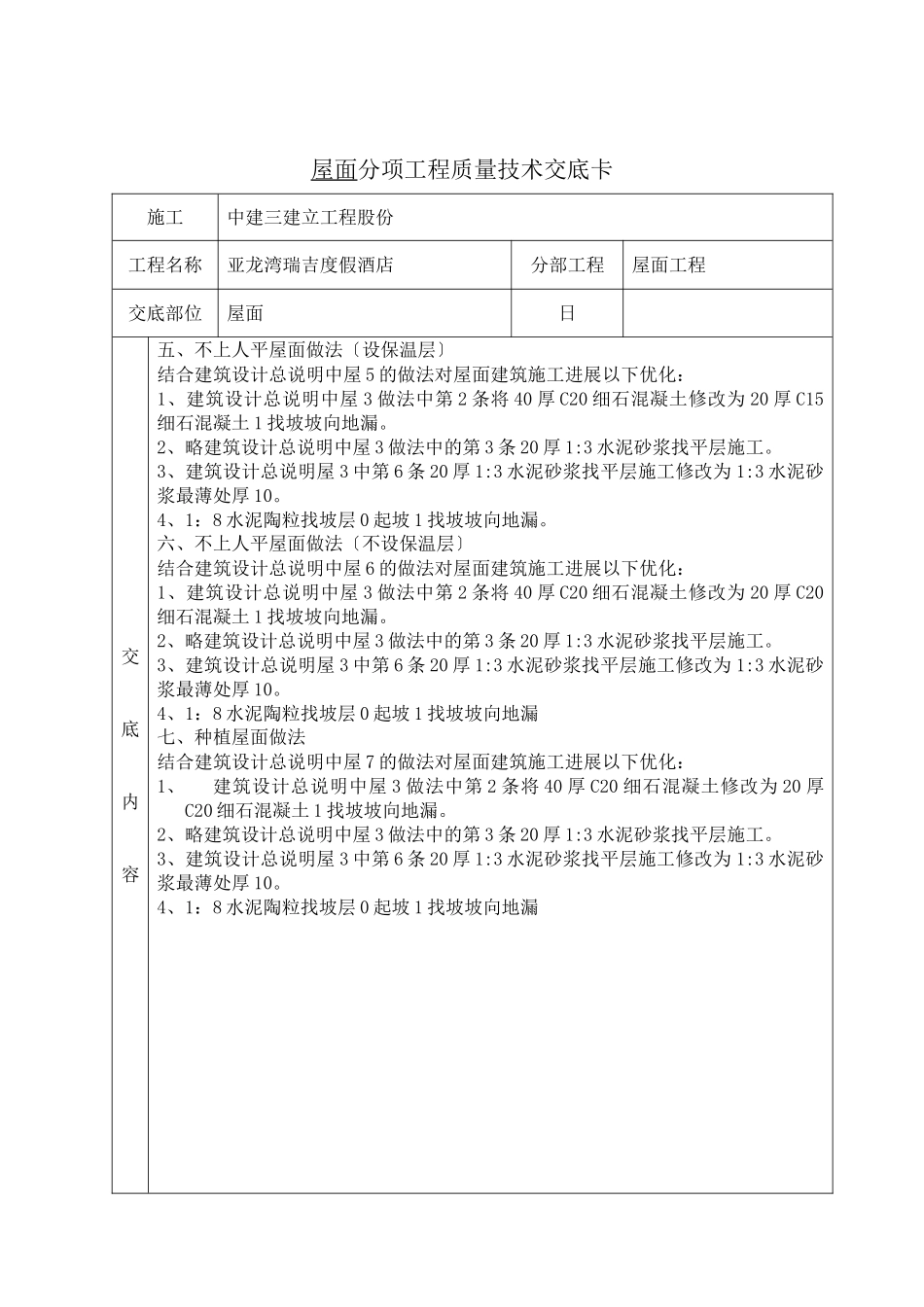

屋面分项工程质量技术交底卡施工中建三建立工程股份工程名称亚龙湾瑞吉度假酒店分部工程屋面工程交底部位屋面日2024 年 8 月 28 日交底内容一、酒店大堂钢筋混凝土弧形屋面结合建筑设计总说明中屋 1 的做法对屋面建筑施工进展以下优化:1、建筑设计总说明屋 1 做法中第 2 条最薄处 20 厚 1:3 水泥砂浆卧瓦层〔配ø6@500×500 钢筋网〕修改为最薄处 20 厚 1:3 水泥砂浆卧瓦层不配钢筋网。2、略建筑设计总说明中屋 1 做法中第 4 条的 20 厚 1:3 水泥砂浆找平层施工。二、酒店客房弧形屋面结合建筑设计总说明中屋 2 的做法对屋面建筑施工进展以下优化:建筑设计总说明屋 2 做法中第 2 条最薄处 20 厚 1:3 水泥砂浆卧瓦层〔配ø6@500×500 钢筋网〕修改为最薄处 20 厚 1:3 水泥砂浆卧瓦层不配钢筋网。三、上人平屋面做法结合建筑设计总说明中屋 3 的做法对屋面建筑施工进展以下优化:1、建筑设计总说明中屋 3 做法中第 2 条将 40 厚 C20 细石混凝土修改为 20 厚 C15 细石混凝土 1 找坡坡向地漏。2、略建筑设计总说明中屋 3 做法中的第 3 条 20 厚 1:3 水泥砂浆找平层施工。3、建筑设计总说明屋 3 中第 6 条 20 厚 1:3 水泥砂浆找平层施工修改为 1:3 水泥砂浆最薄处厚 10。4、1:8 水泥陶粒找坡层 0 起坡 1 找坡坡向地漏四、上人平屋面做法〔不设保温层〕结合建筑设计总说明中屋 4 的做法对屋面建筑施工进展以下优化:1、建筑设计总说明中屋 3 做法中第 2 条将 40 厚 C20 细石混凝土修改为 20 厚 C15 细石混凝土 1 找坡坡向地漏。2、略建筑设计总说明中屋 3 做法中的第 3 条 20 厚 1:3 水泥砂浆找平层施工。3、建筑设计总说明屋 3 中第 6 条 20 厚 1:3 水泥砂浆找平层施工修改为 1:3 水泥砂浆最薄处厚 10。4、1:8 水泥陶粒找坡层 0 起坡 1 找坡坡向地漏 专业技术负责人:交底人:承受人:屋面分项工程质量技术交底卡施工中建三建立工程股份工程名称亚龙湾瑞吉度假酒店分部工程屋面工程交底部位屋面日交底内容五、不上人平屋面做法〔设保温层〕结合建筑设计总说明中屋 5 的做法对屋面建筑施工进展以下优化:1、建筑设计总说明中屋 3 做法中第 2 条将 40 厚 C20 细石混凝土修改为 20 厚 C15细石混凝土 1 找坡坡向地漏。2、略建筑设计总说明中屋 3 做法中的第 3 条 20 厚 1:3 水泥砂浆找平层施工。...
