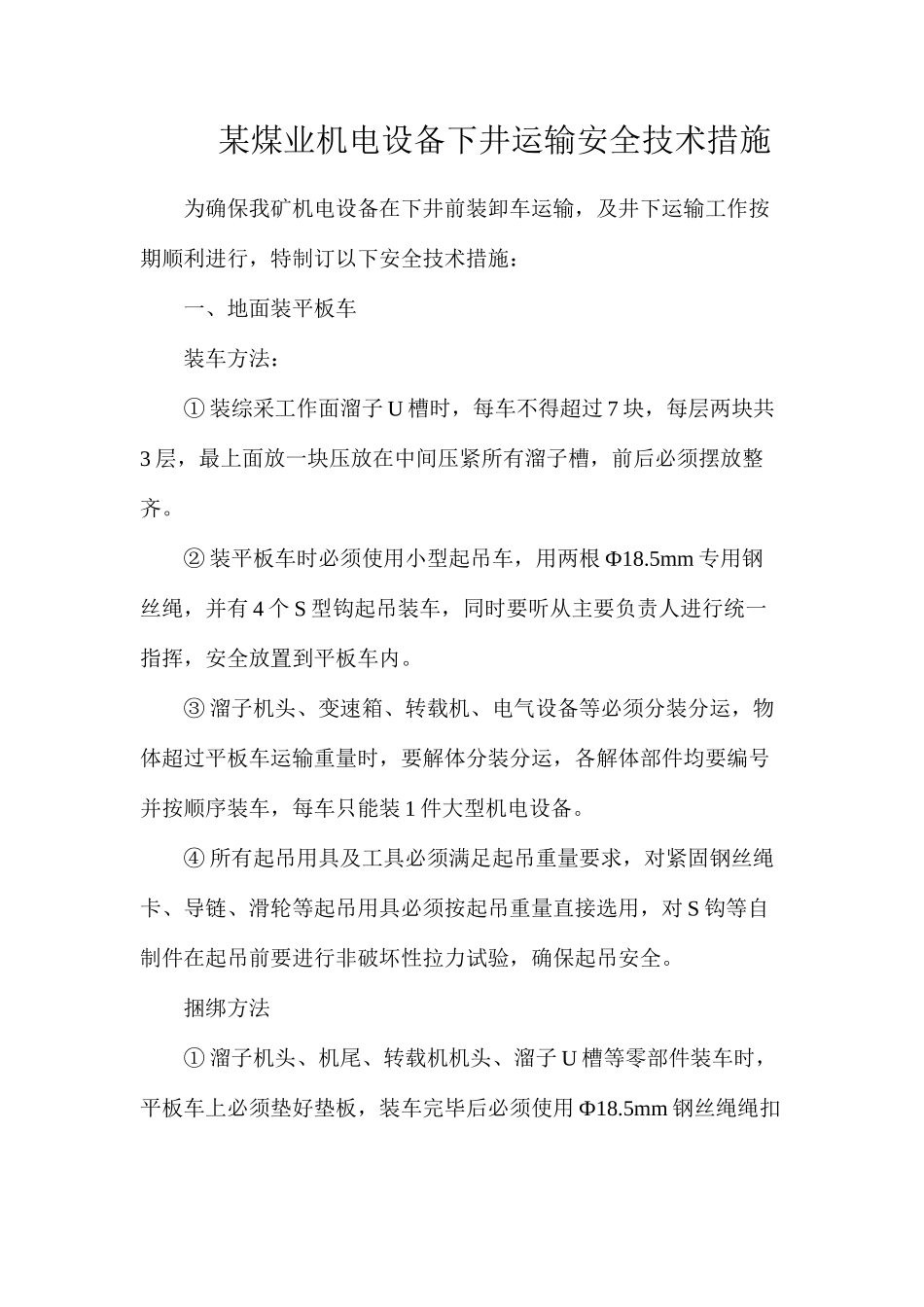

某煤业机电设备下井运输安全技术措施为确保我矿机电设备在下井前装卸车运输,及井下运输工作按期顺利进行,特制订以下安全技术措施:一、地面装平板车装车方法:① 装综采工作面溜子 U 槽时,每车不得超过 7 块,每层两块共3 层,最上面放一块压放在中间压紧所有溜子槽,前后必须摆放整齐
② 装平板车时必须使用小型起吊车,用两根 Ф18
5mm 专用钢丝绳,并有 4 个 S 型钩起吊装车,同时要听从主要负责人进行统一指挥,安全放置到平板车内
③ 溜子机头、变速箱、转载机、电气设备等必须分装分运,物体超过平板车运输重量时,要解体分装分运,各解体部件均要编号并按顺序装车,每车只能装 1 件大型机电设备
④ 所有起吊用具及工具必须满足起吊重量要求,对紧固钢丝绳卡、导链、滑轮等起吊用具必须按起吊重量直接选用,对 S 钩等自制件在起吊前要进行非破坏性拉力试验,确保起吊安全

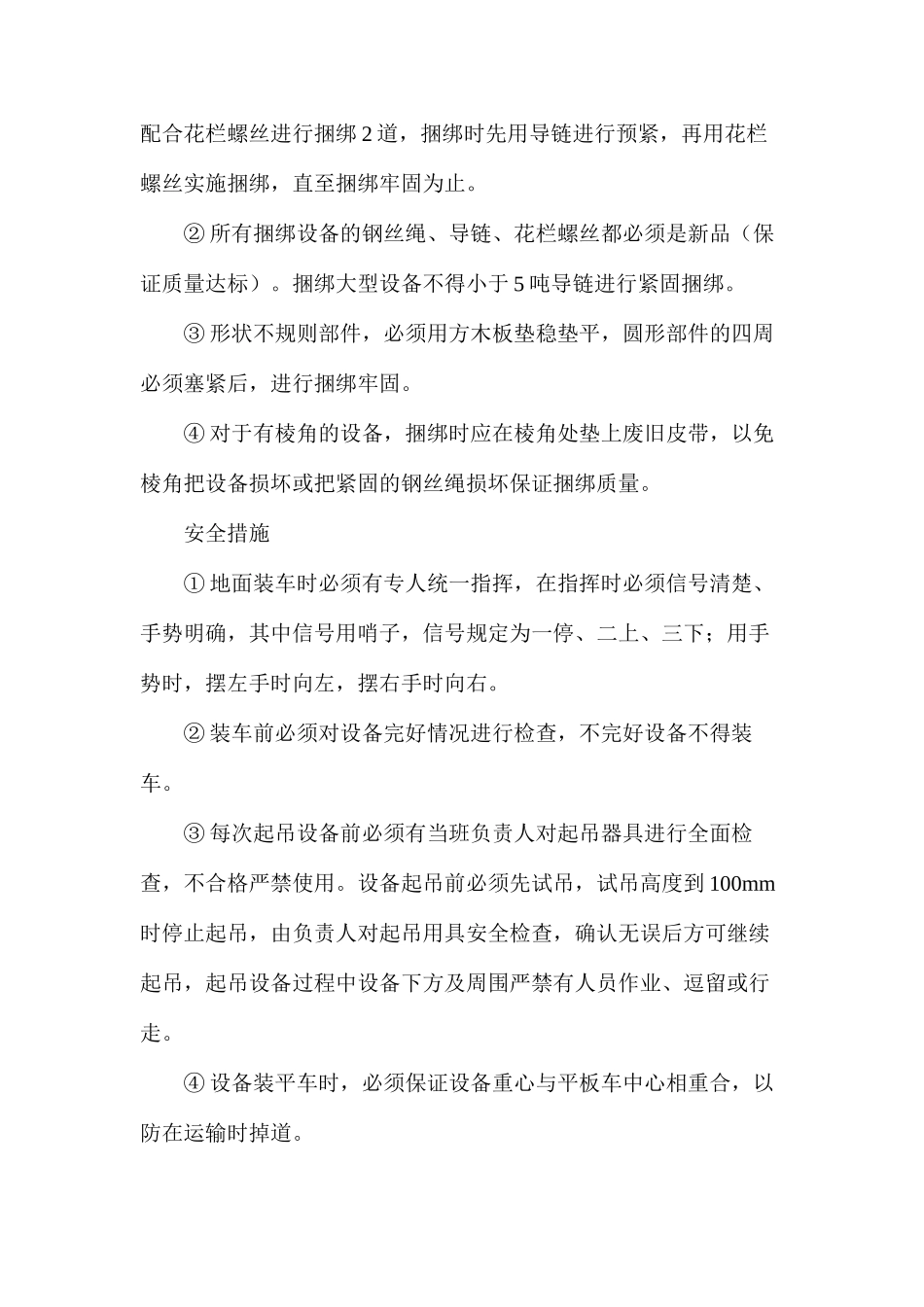

捆绑方法① 溜子机头、机尾、转载机机头、溜子 U 槽等零部件装车时,平板车上必须垫好垫板,装车完毕后必须使用 Ф18
5mm 钢丝绳绳扣配合花栏螺丝进行捆绑 2 道,捆绑时先用导链进行预紧,再用花栏螺丝实施捆绑,直至捆绑牢固为止
② 所有捆绑设备的钢丝绳、导链、花栏螺丝都必须是新品(保证质量达标)
捆绑大型设备不得小于 5 吨导链进行紧固捆绑
③ 形状不规则部件,必须用方木板垫稳垫平,圆形部件的四周必须塞紧后,进行捆绑牢固
④ 对于有棱角的设备,捆绑时应在棱角处垫上废旧皮带,以免棱角把设备损坏或把紧固的钢丝绳损坏保证捆绑质量
安全措施① 地面装车时必须有专人统一指挥,在指挥时必须信号清楚、手势明确,其中信号用哨子,信号规定为一停、二上、三下;用手势时,摆左手时向左,摆右手时向右
② 装车前必须对设备完好情况进行检查,不完好设备不得装车
③ 每次起吊设备前必须有当班负责人对起吊器具进行全面检查,不合格严禁使用

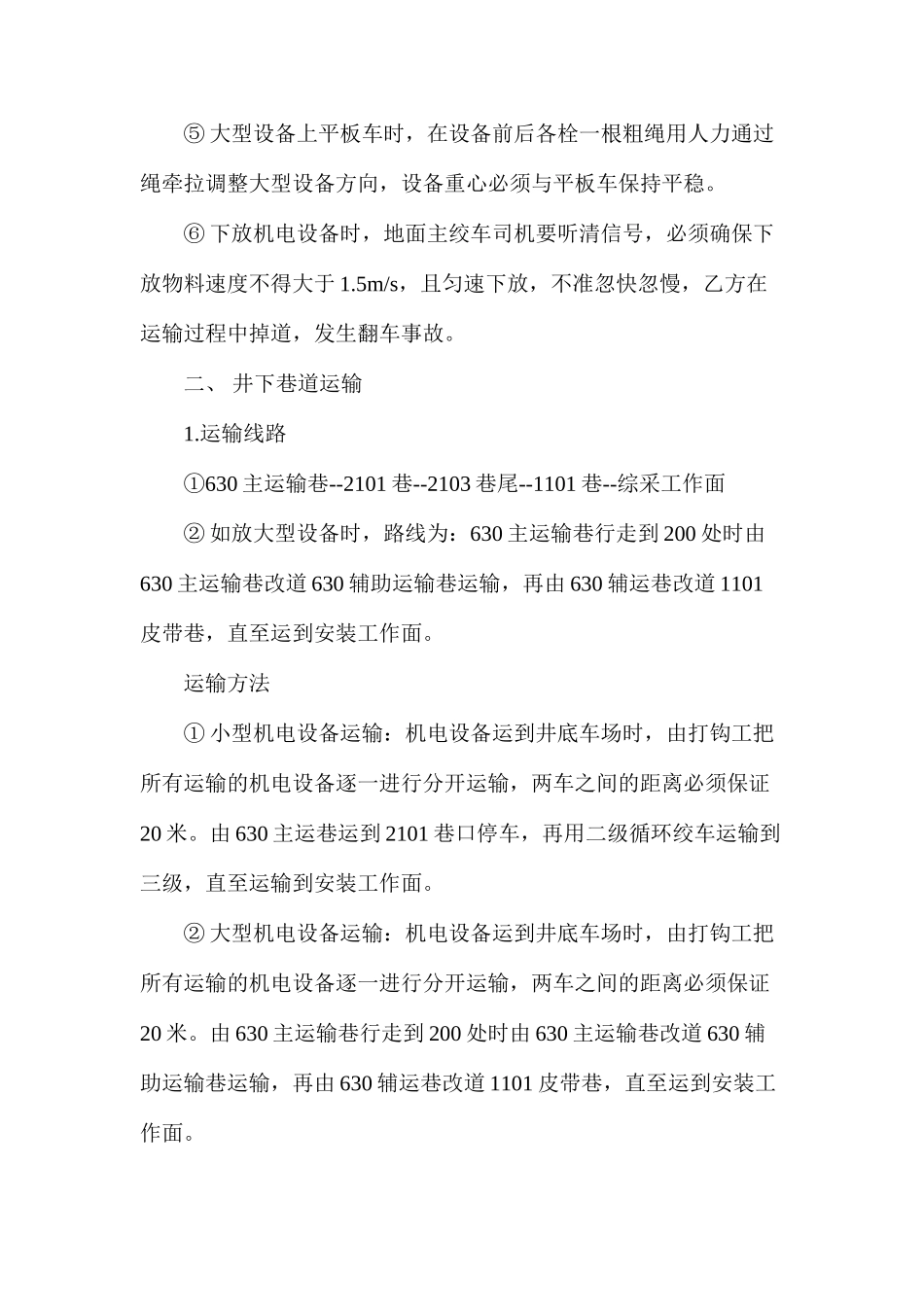

设备起吊前必须先试
