某高层建筑塔机特别拆卸的安全技术 自升塔式起重机被广泛应用于建筑施工,但个别高层建筑物建完后,导致自升塔式起重机无法降落及拆卸
它的拆卸过程又是设备安全管理之关键
下面对自升塔式起重机装拆过 程中需要作哪些工作谈几点意见:一、安全方案的确定: 1
编制依据① 了解施工现场的平面布置;② 明确拆卸过程及周 围环境;③ 阅读使用说明书
确定装拆方案综合上述情况初步选几个可以实施的方案,而后将拆卸方案加以整理和比较,经 讨论确定施行的方案,报请设备部门和安全主管部门讨论后确 定
同时作好文字记录
二、拆卸方案的编制1
拆卸方案的编 制说明
在平面图中应标明:① 塔机平衡臂与吊臂拆卸的方 向
② 塔机拆卸的部位;③ 拆卸塔机所用的汽车起重机的位置 和吨位
④ 塔机基础周围建筑物和电缆线的高度尺寸和距塔基础 中心线的距离
拆卸顺序① 将塔式起重机降至建筑物屋面 高
② 将平衡臂朝向屋面(如图 1),利用平衡臂三角架将配重逐块吊起(仅保留 1 块配重),落到屋面并将配重块用长木板垫 放
图 1 塔机拆卸平面简图③ 旋转塔面,将起重臂 打斜后朝向屋面(满足起重臂全部置于屋面即可)
④ 将起重臂 用道木在下面架起,拆落下起重臂并每节分解

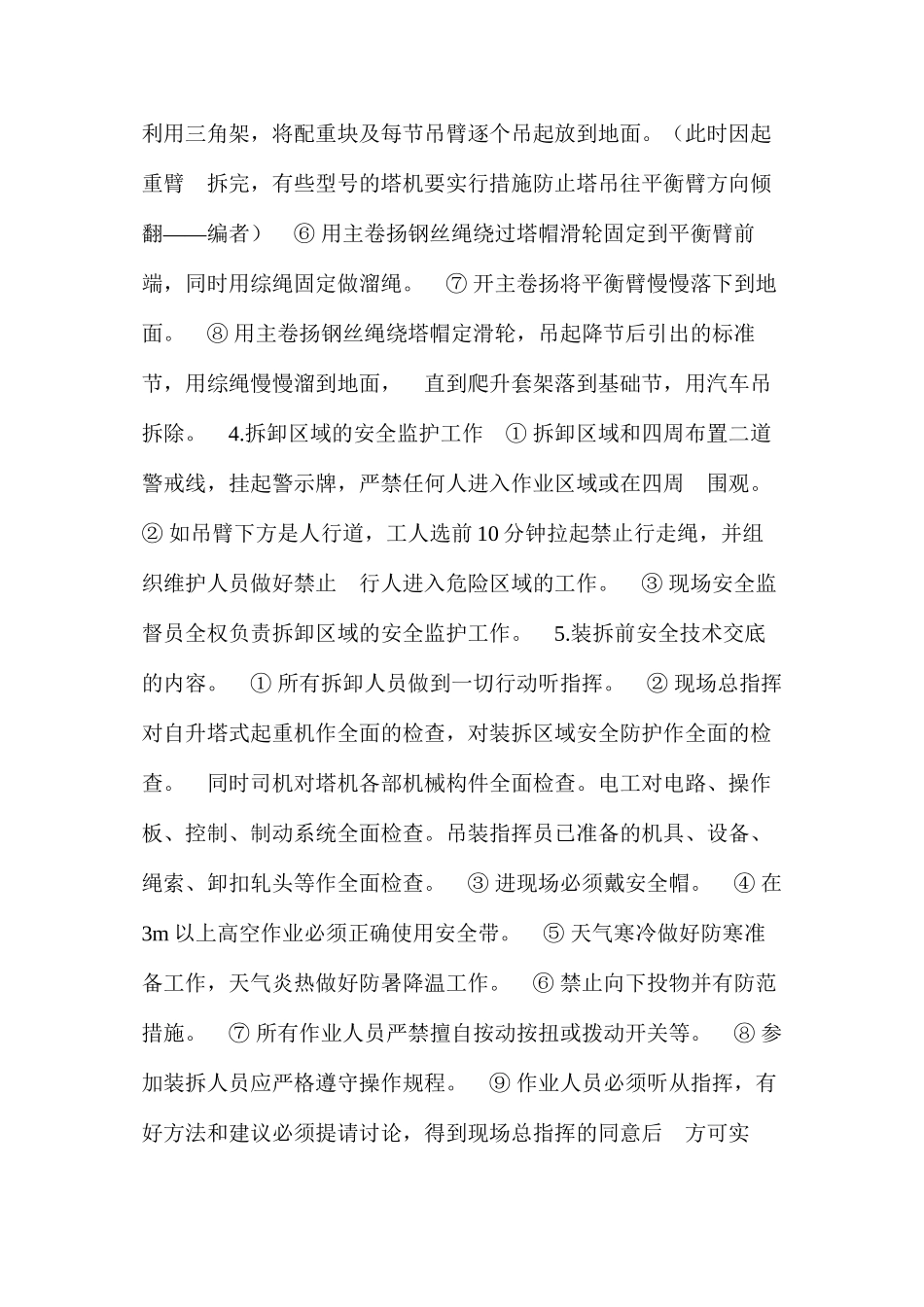

⑤ 在平衡臂后侧利用三角架,将配重块及每节吊臂逐个吊起放到地面
(此时因起 重臂拆完,有些型号的塔机要实行措施防止塔吊往平衡臂方向倾—— 翻编者)⑥ 用主卷扬钢丝绳绕过塔帽滑轮固定到平衡臂前 端,同时用综绳固定做溜绳
⑦ 开主卷扬将平衡臂慢慢落下到地 面
⑧ 用主卷扬钢丝绳绕塔帽定滑轮,吊起降节后引出的标准 节,用综绳慢慢溜到地面,直到爬升套架落到基础节,用汽车吊 拆除
拆卸区域的安全监护工作① 拆卸区域和四周布置二道 警戒线,挂起警示牌,严禁任何人进入作业区域或在四周围观

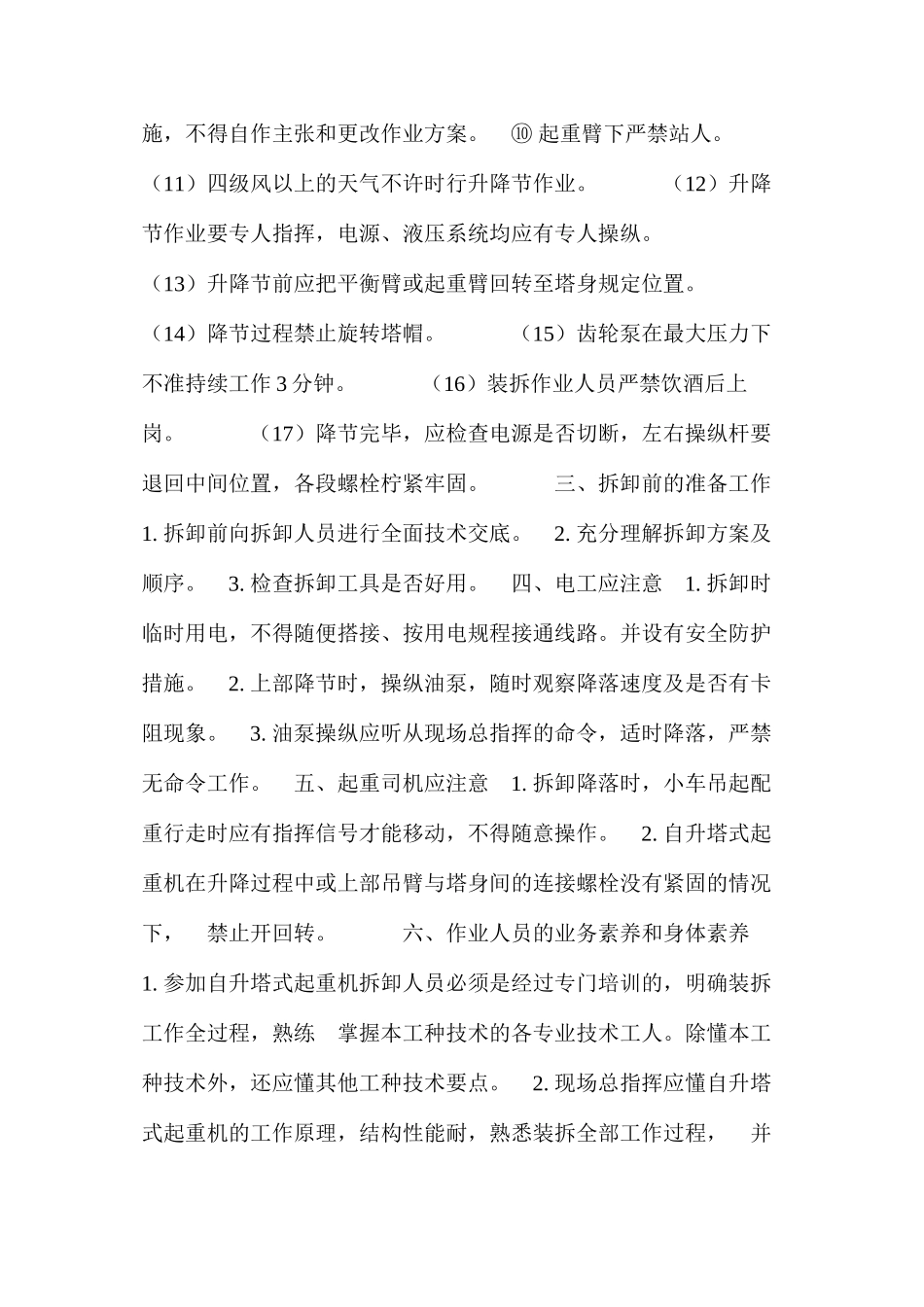

② 如吊臂下方是人行道,工人选前 10 分钟拉起禁止行
