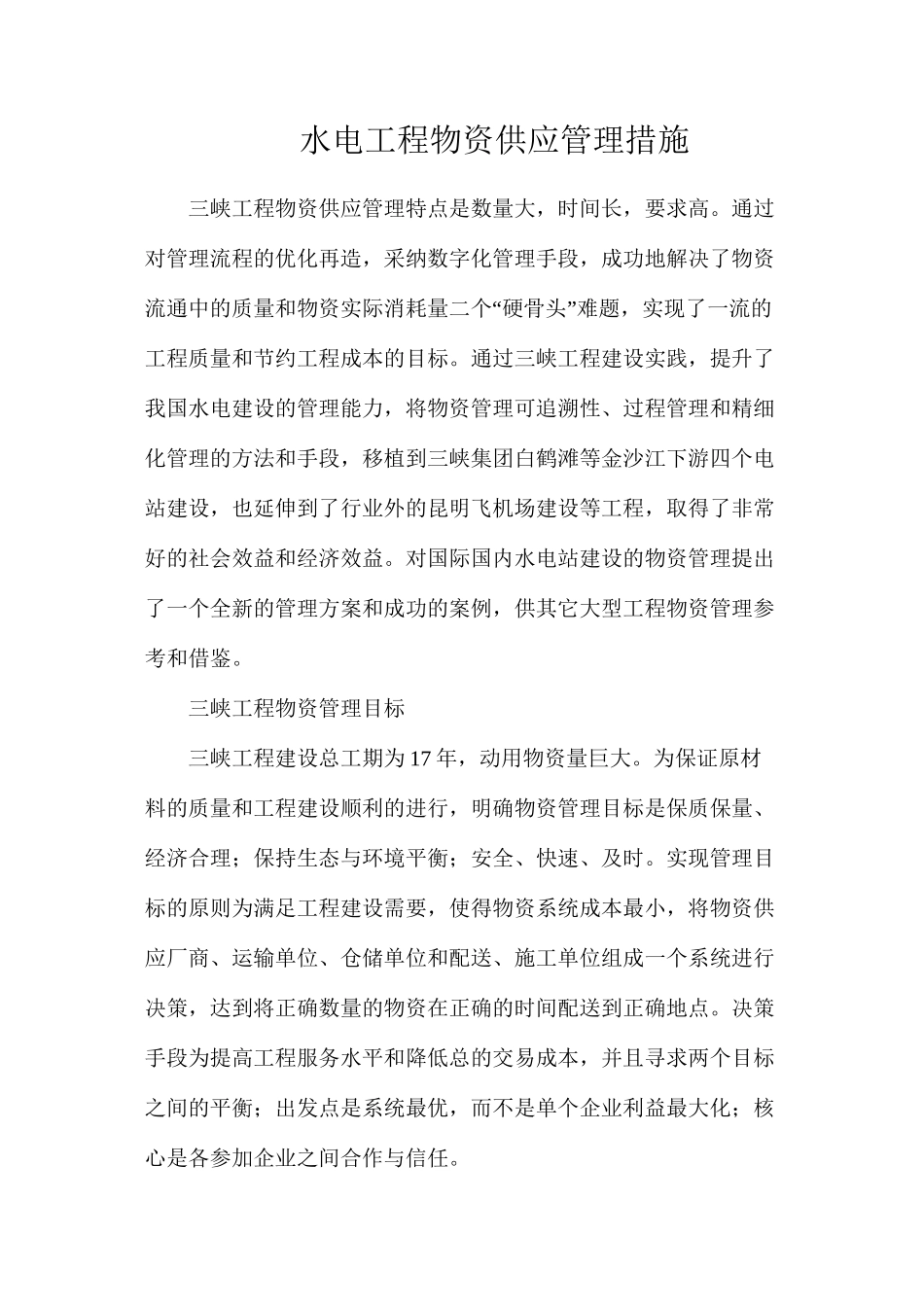

水电工程物资供应管理措施三峡工程物资供应管理特点是数量大,时间长,要求高
通过对管理流程的优化再造,采纳数字化管理手段,成功地解决了物资“”流通中的质量和物资实际消耗量二个 硬骨头 难题,实现了一流的工程质量和节约工程成本的目标
通过三峡工程建设实践,提升了我国水电建设的管理能力,将物资管理可追溯性、过程管理和精细化管理的方法和手段,移植到三峡集团白鹤滩等金沙江下游四个电站建设,也延伸到了行业外的昆明飞机场建设等工程,取得了非常好的社会效益和经济效益
对国际国内水电站建设的物资管理提出了一个全新的管理方案和成功的案例,供其它大型工程物资管理参考和借鉴
三峡工程物资管理目标三峡工程建设总工期为 17 年,动用物资量巨大
为保证原材料的质量和工程建设顺利的进行,明确物资管理目标是保质保量、经济合理;保持生态与环境平衡;安全、快速、及时
实现管理目标的原则为满足工程建设需要,使得物资系统成本最小,将物资供应厂商、运输单位、仓储单位和配送、施工单位组成一个系统进行决策,达到将正确数量的物资在正确的时间配送到正确地点
决策手段为提高工程服务水平和降低总的交易成本,并且寻求两个目标之间的平衡;出发点是系统最优,而不是单个企业利益最大化;核心是各参加企业之间合作与信任

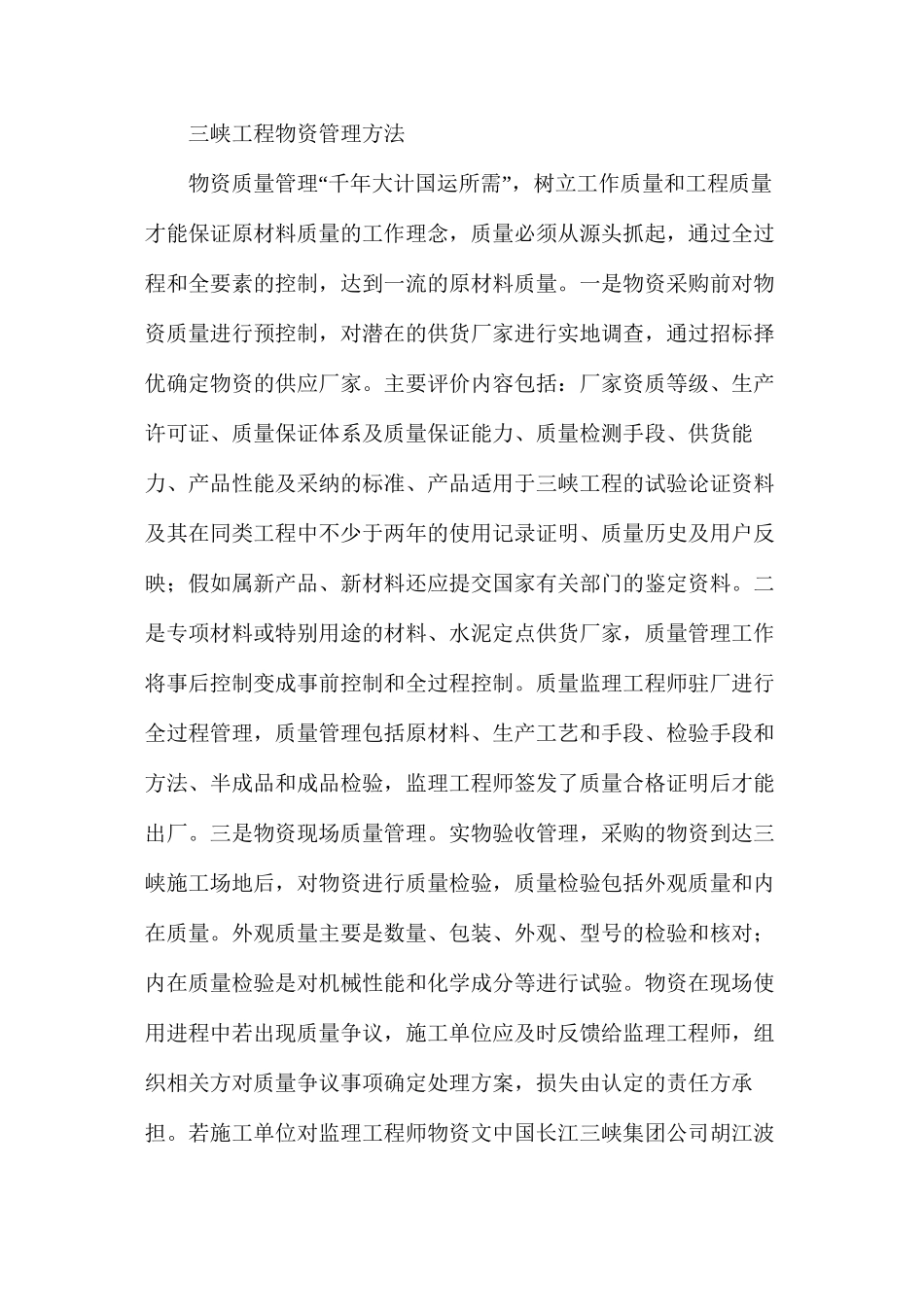

三峡工程物资管理方法“”物资质量管理 千年大计国运所需 ,树立工作质量和工程质量才能保证原材料质量的工作理念,质量必须从源头抓起,通过全过程和全要素的控制,达到一流的原材料质量
一是物资采购前对物资质量进行预控制,对潜在的供货厂家进行实地调查,通过招标择优确定物资的供应厂家
主要评价内容包括:厂家资质等级、生产许可证、质量保证体系及质量保证能力、质量检测手段、供货能力、产品性能及采纳的标准、产品适用于三峡工程的试验论证资料及其在同类工程中不少于两年的使用记录证明、质量历史及用户反映;假如属新产品、新材料还应提交国家有关部门
