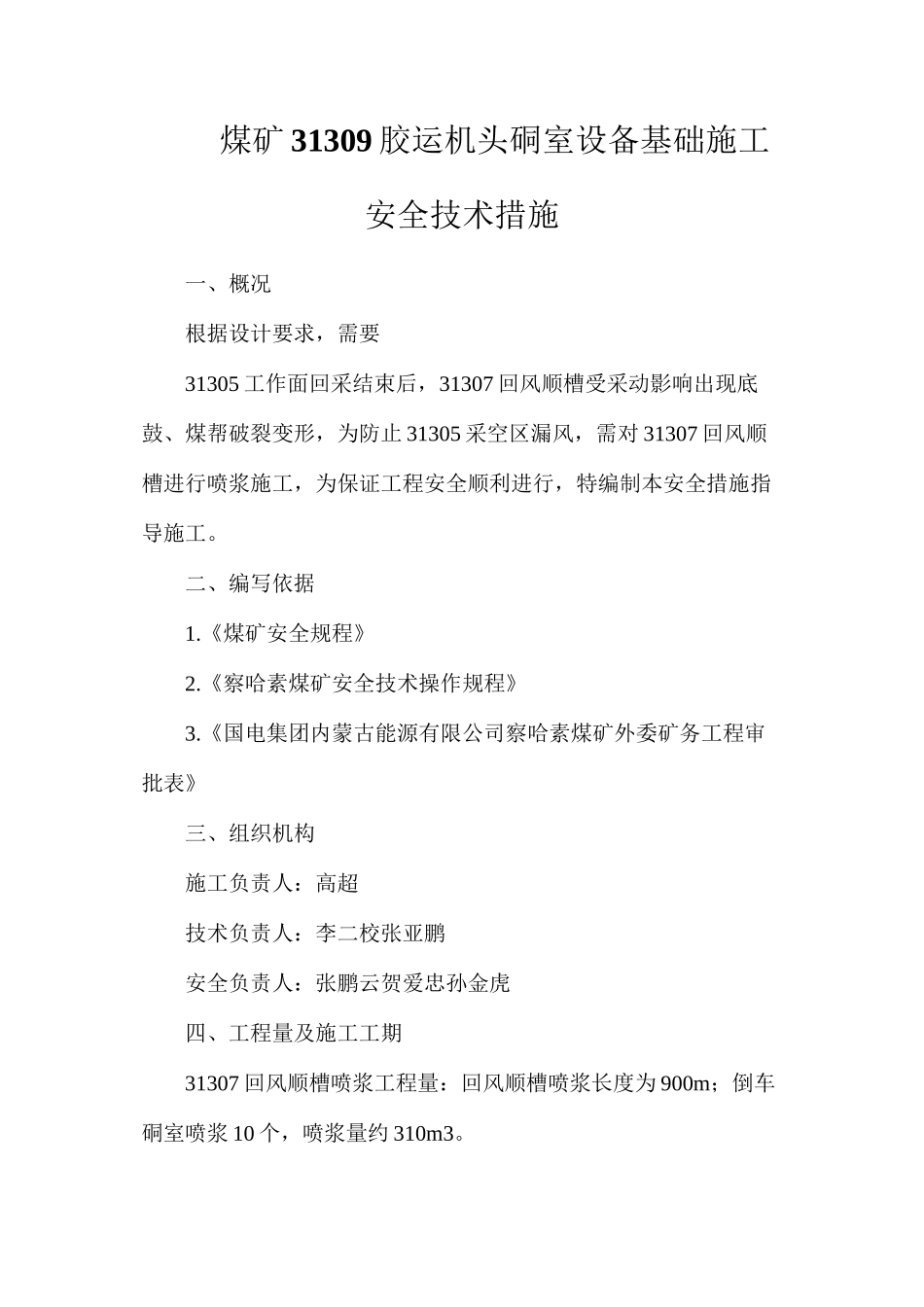

煤矿 31309 胶运机头硐室设备基础施工安全技术措施一、概况根据设计要求,需要31305 工作面回采结束后,31307 回风顺槽受采动影响出现底鼓、煤帮破裂变形,为防止 31305 采空区漏风,需对 31307 回风顺槽进行喷浆施工,为保证工程安全顺利进行,特编制本安全措施指导施工
二、编写依据1
《煤矿安全规程》2
《察哈素煤矿安全技术操作规程》3
《国电集团内蒙古能源有限公司察哈素煤矿外委矿务工程审批表》三、组织机构施工负责人:高超技术负责人:李二校张亚鹏安全负责人:张鹏云贺爱忠孙金虎四、工程量及施工工期31307 回风顺槽喷浆工程量:回风顺槽喷浆长度为 900m;倒车硐室喷浆 10 个,喷浆量约 310m3

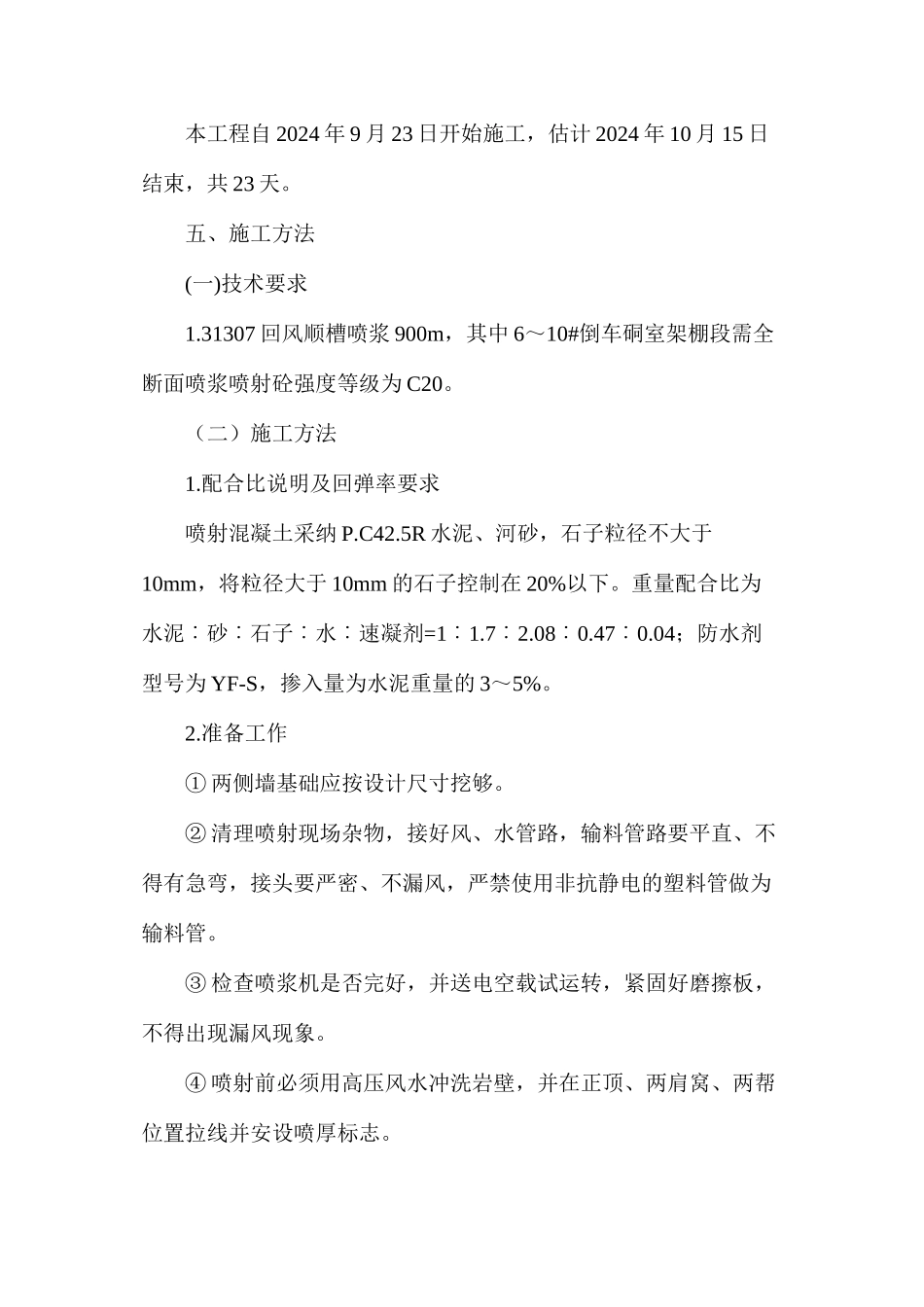

本工程自 2024 年 9 月 23 日开始施工,估计 2024 年 10 月 15 日结束,共 23 天
五、施工方法(一)技术要求1
31307 回风顺槽喷浆 900m,其中 6~10#倒车硐室架棚段需全断面喷浆喷射砼强度等级为 C20
(二)施工方法1
配合比说明及回弹率要求喷射混凝土采纳 P
5R 水泥、河砂,石子粒径不大于10mm,将粒径大于 10mm 的石子控制在 20%以下
重量配合比为水泥︰砂︰石子︰水︰速凝剂=1︰1
04;防水剂型号为 YF-S,掺入量为水泥重量的 3~5%
准备工作① 两侧墙基础应按设计尺寸挖够
② 清理喷射现场杂物,接好风、水管路,输料管路要平直、不得有急弯,接头要严密、不漏风,严禁使用非抗静电的塑料管做为输料管
③ 检查喷浆机是否完好,并送电空载试运转,紧固好磨擦板,不得出现漏风现象
④ 喷射前必须用高压风水冲洗岩壁,并在正顶、两肩窝、两帮位置拉线并安设喷厚标志

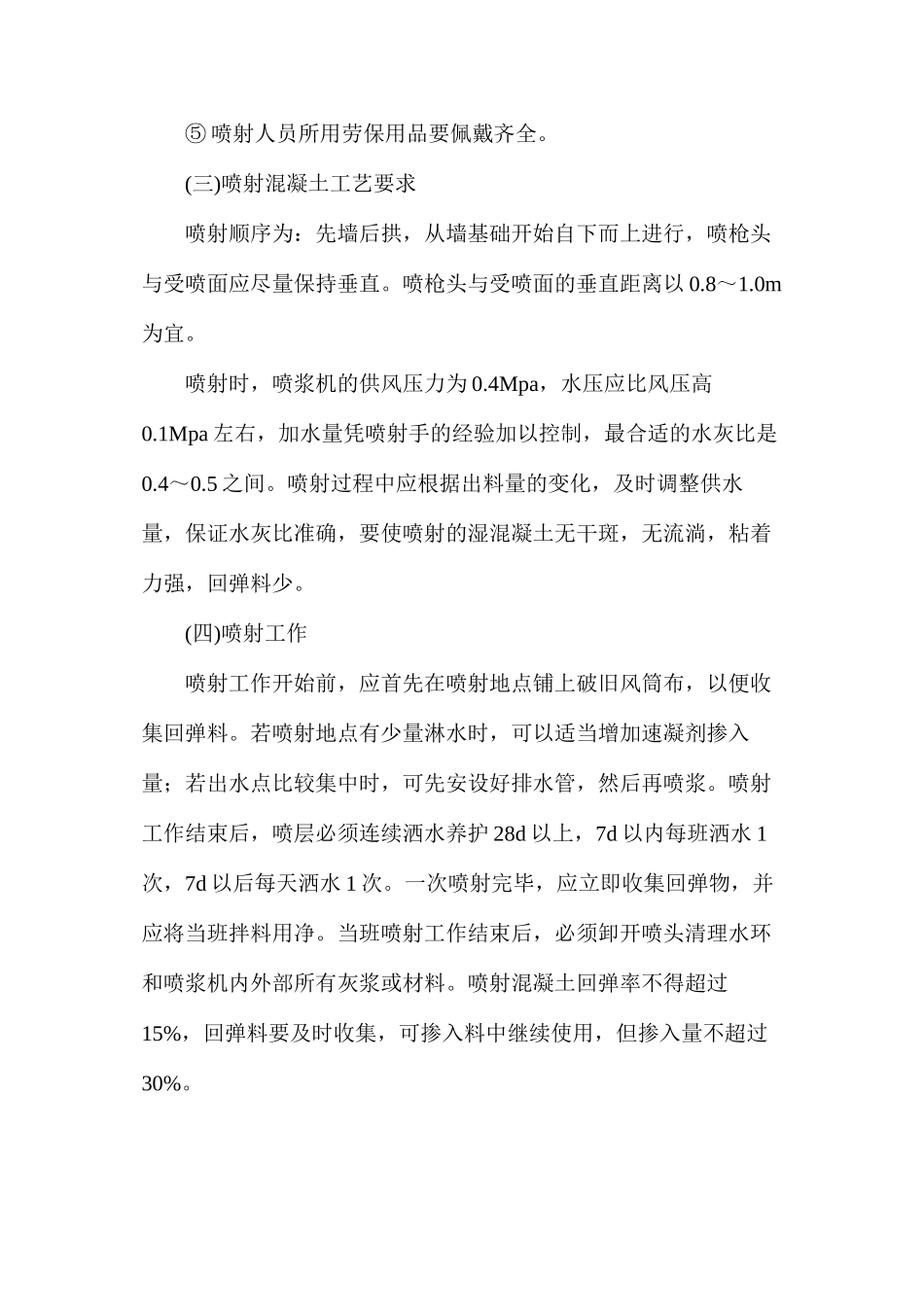

⑤ 喷射人员所用劳保用品要佩戴齐全
(三)喷射混凝土工艺要求喷射顺序为:先墙后拱,从墙基础开始自下而上进行,喷枪头与受喷
