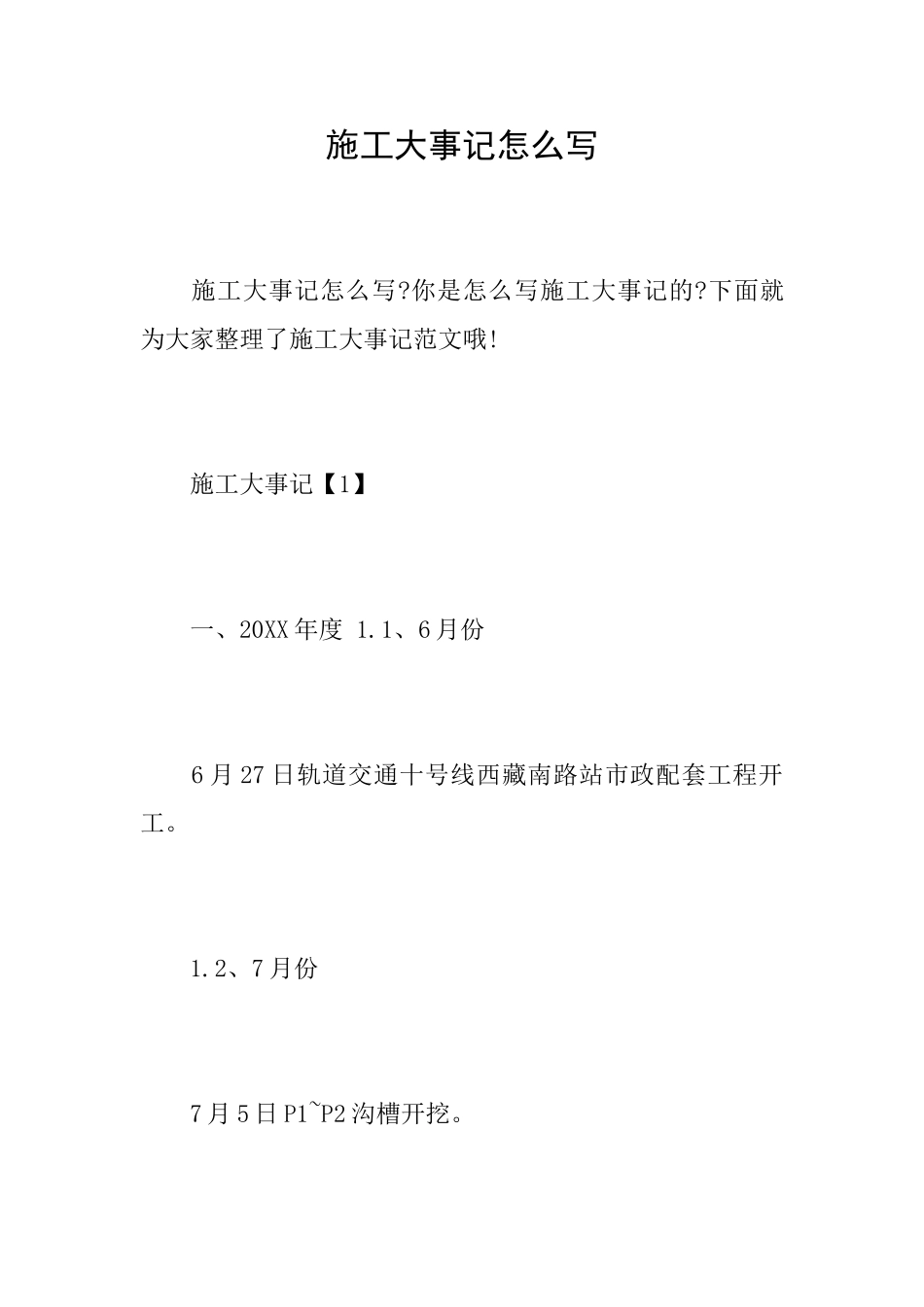

施工大事记【1】 一、20XX 年度 1
1、6 月份 6 月 27 日轨道交通十号线西藏南路站市政配套工程开工
2、7 月份 7 月 5 日 P1~P2 沟槽开挖

7 月 6 日 P1~P2 管道铺设
7 月 12 日 P2~P10 沟槽开挖
7 月 13 日 P2~P10 管道铺设
7 月 20 日 P1~P2、P2~P10 沟槽回填
二、20XX 年度 2
1、4 月份 4 月 6 日 P7~P13、P12~P13 沟槽开挖
4 月 7 日 P11~P12 沟槽开挖
4 月 8 日 P7~P13、P12~P13 管道铺设
4 月 9 日 P11~P12 管道铺设
4 月 15 日市质监站对施工场地进行检查,检查结果合格
4 月 23 日 P7~P13、P12~P13 沟槽回填
4 月 24 日 P11~P12 沟槽回填
4 月 25 日 P6~P7 沟槽开挖
4 月 29 日 P6~P7 管道铺设
2、5 月份 5 月 14 日 P2~P3 沟槽开挖
5 月 15 日 P6~P7 沟槽回填
5 月 17 日 P2~P3 管道铺设
5 月 19 日市安监站对施工场地资料进行检查,检查结果合格
5 月 24 日 P3~P4 沟槽开挖
5 月 29 日 P3~P4 管道铺设
5 月 30 日 P2~P3 沟槽回填
3、6 月份 6 月 6 日 P4~P5 沟槽开挖
6 月 8 日 P4~P5 管道铺设
6 月 15 日 P3~P4 沟槽回填
6 月 23 日 P4~P5 沟槽回填
4、7 月份 7 月 25 日轨道交通十号线西藏南路站市政配套工程节点验收
5、8 月份 8 月 3 日轨道交通十号线西藏南路
