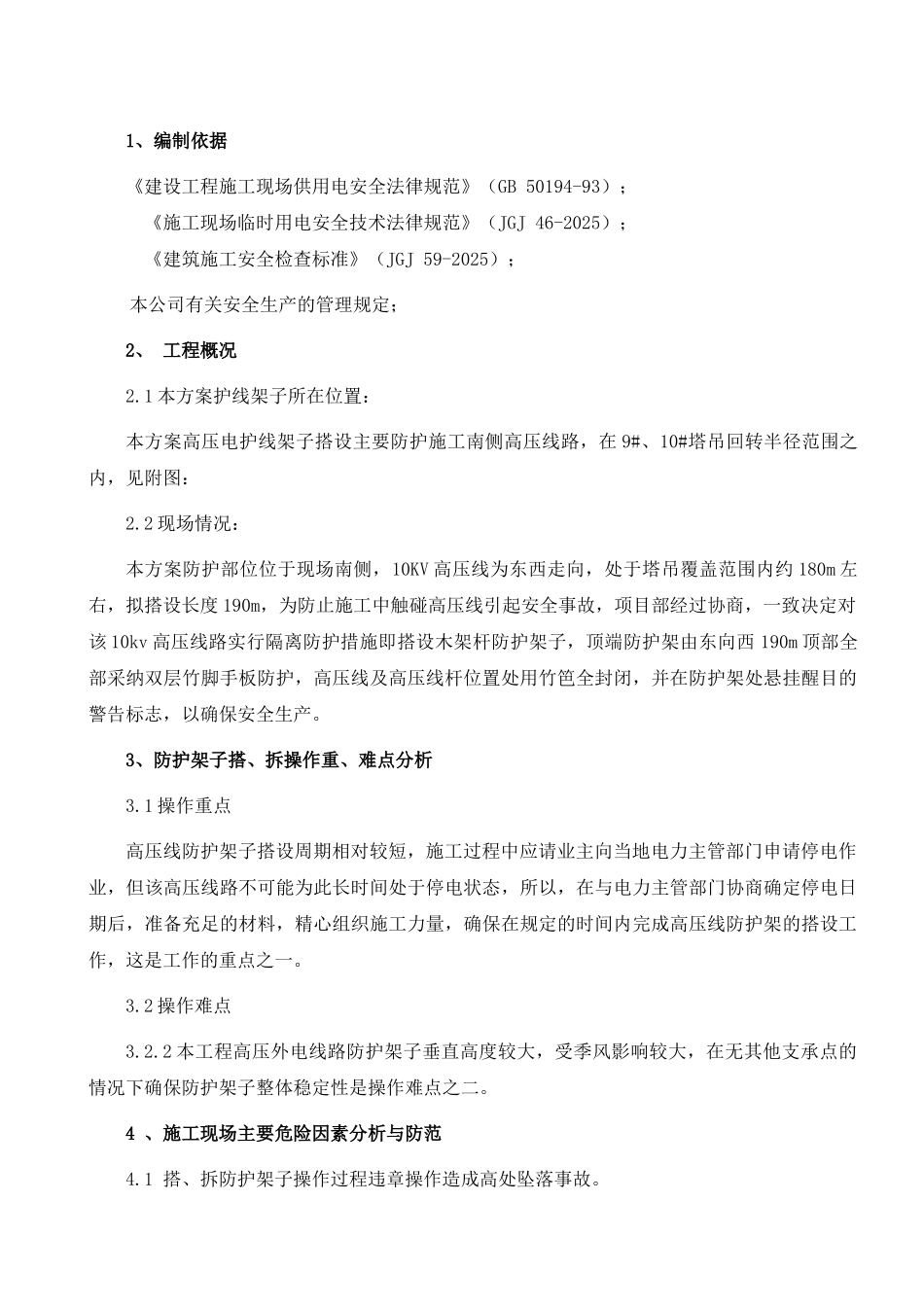

1、编制依据《建设工程施工现场供用电安全法律规范》(GB 50194-93); 《施工现场临时用电安全技术法律规范》(JGJ 46-2025); 《建筑施工安全检查标准》(JGJ 59-2025); 本公司有关安全生产的管理规定;2、 工程概况2
1 本方案护线架子所在位置:本方案高压电护线架子搭设主要防护施工南侧高压线路,在 9#、10#塔吊回转半径范围之内,见附图:2
2 现场情况:本方案防护部位位于现场南侧,10KV 高压线为东西走向,处于塔吊覆盖范围内约 180m 左右,拟搭设长度 190m,为防止施工中触碰高压线引起安全事故,项目部经过协商,一致决定对该 10kv 高压线路实行隔离防护措施即搭设木架杆防护架子,顶端防护架由东向西 190m 顶部全部采纳双层竹脚手板防护,高压线及高压线杆位置处用竹笆全封闭,并在防护架处悬挂醒目的警告标志,以确保安全生产
3、防护架子搭、拆操作重、难点分析3
1 操作重点高压线防护架子搭设周期相对较短,施工过程中应请业主向当地电力主管部门申请停电作业,但该高压线路不可能为此长时间处于停电状态,所以,在与电力主管部门协商确定停电日期后,准备充足的材料,精心组织施工力量,确保在规定的时间内完成高压线防护架的搭设工作,这是工作的重点之一

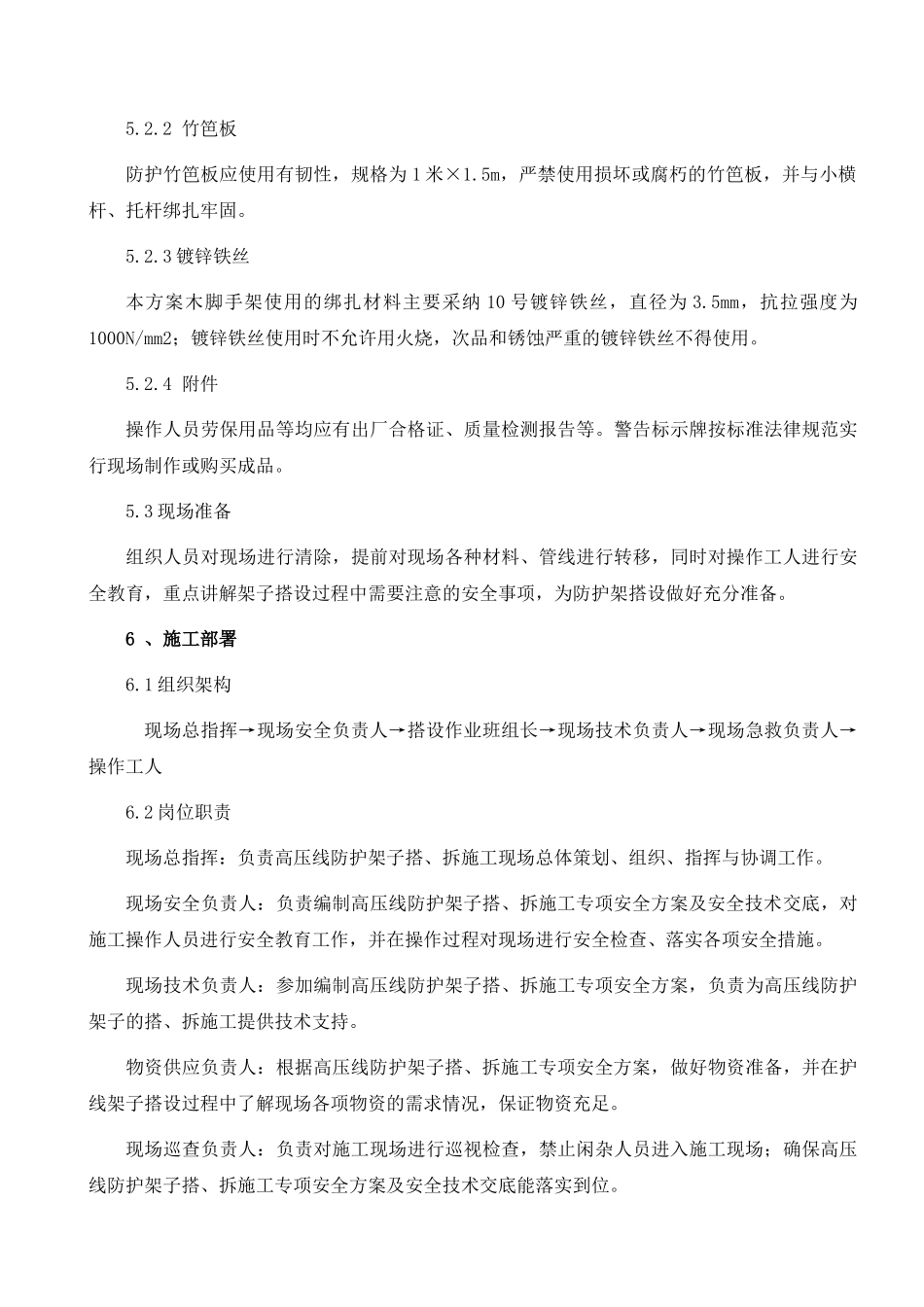

2 操作难点3
2 本工程高压外电线路防护架子垂直高度较大,受季风影响较大,在无其他支承点的情况下确保防护架子整体稳定性是操作难点之二
4 、施工现场主要危险因素分析与防范4
1 搭、拆防护架子操作过程违章操作造成高处坠落事故
防范措施:架子工必须经过专门安全培训,考核合格,持证上岗;施工操作前做好安全教育,高空作业按要求佩挂安全带及其他劳动保护用品;搭、拆过程中严格执行安全技术交底,随搭(拆)随加固,不能一次性完成搭(拆)作业时,离开现场前必须做好架体临时支撑,确保架体稳定
2 在高压外电线路
