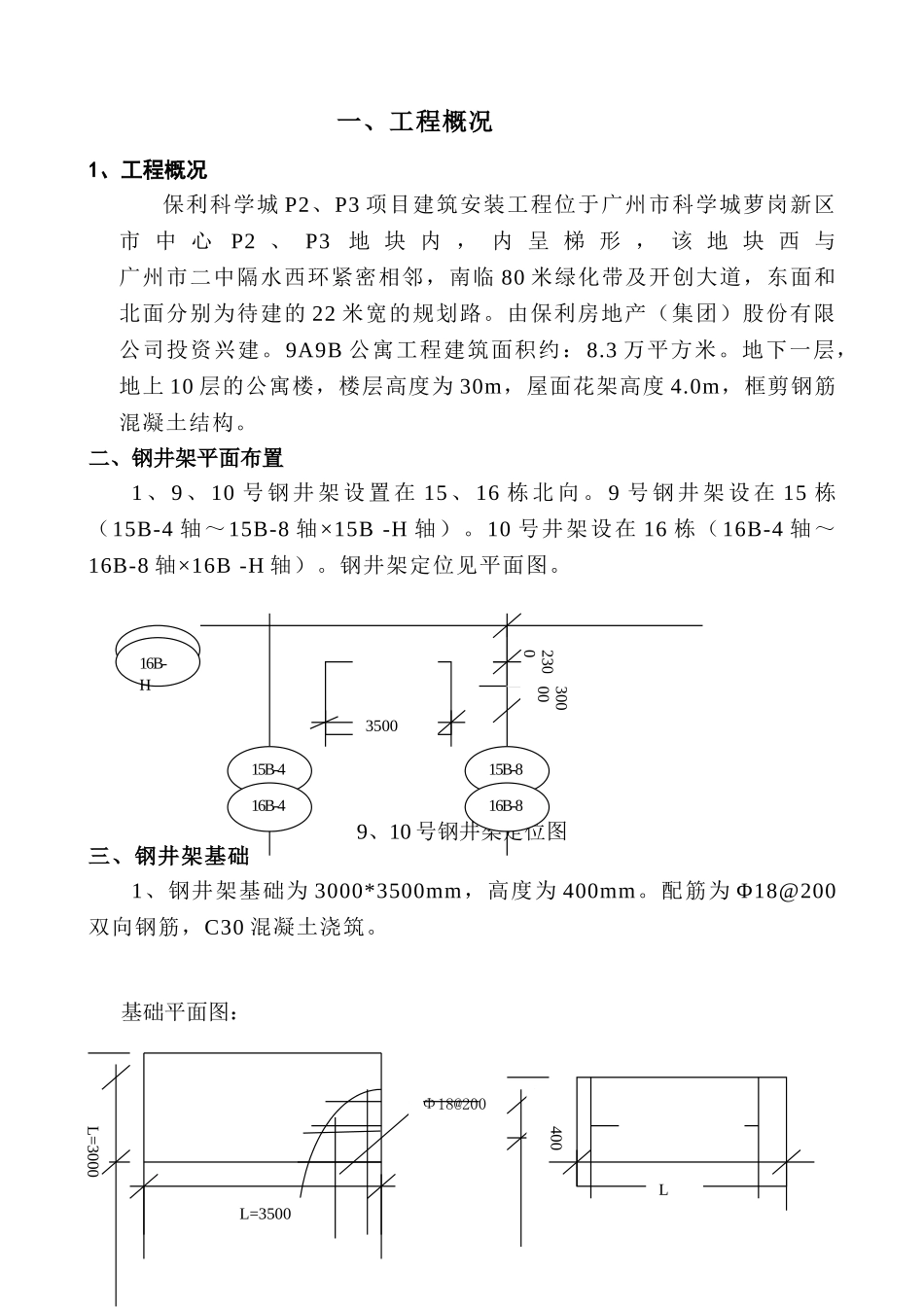

目 录一、工程概况1二、钢井架平面布置1三、钢井架基础2四、钢井架附墙2五、钢井架安装3六、钢井架安装的安全措施4七、卷扬机操作使用规程5八、卷扬机保养6九、井架卷扬机的检查内容8十、井架卷扬机操作安全技术交底12十一、层间防护门的安装13一、工程概况1、工程概况保利科学城 P2、P3 项目建筑安装工程位于广州市科学城萝岗新区市 中 心P2 、 P3地 块 内 , 内 呈 梯 形 , 该 地 块 西 与 广州市二中隔水西环紧密相邻,南临 80 米绿化带及开创大道,东面和北面分别为待建的 22 米宽的规划路
由保利房地产(集团)股份有限公司投资兴建
9A9B 公寓工程建筑面积约:8
3 万平方米
地下一层,地上 10 层的公寓楼,楼层高度为 30m,屋面花架高度 4
0m,框剪钢筋混凝土结构
二、钢井架平面布置1 、 9 、 10 号 钢 井 架 设 置 在 15 、 16 栋 北 向
9 号 钢 井 架 设 在 15 栋(15B-4 轴~15B-8 轴×15B -H 轴)
10 号井架设在 16 栋(16B-4 轴~16B-8 轴×16B -H 轴)
钢井架定位见平面图
9、10 号钢井架定位图三、钢井架基础1、钢井架基础为 3000*3500mm,高度为 400mm
配筋为 Φ18@200双向钢筋,C30 混凝土浇筑

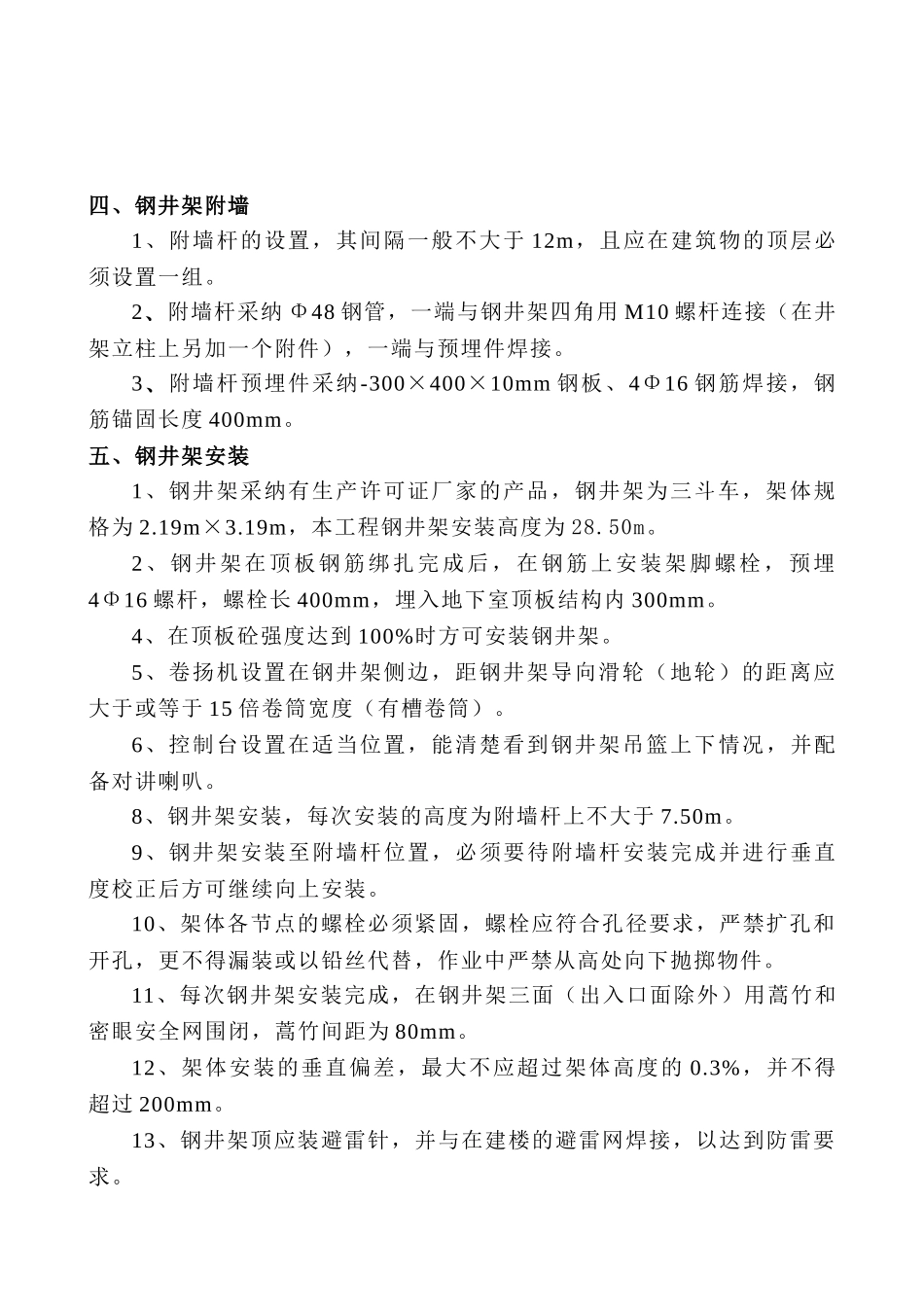

基础平面图:Φ18@200L=3500L=3000400L230030000350015B-415B-H15B-816B-H16B-416B-8四、钢井架附墙1、附墙杆的设置,其间隔一般不大于 12m,且应在建筑物的顶层必须设置一组
2、附墙杆采纳 Φ48 钢管,一端与钢井架四角用 M10 螺杆连接(在井架立柱上另加一个附件),一端与预埋件焊接
3、附墙杆预埋件采纳-300×400×10mm 钢板、4Φ16 钢筋焊接,钢筋锚固长度 400mm
