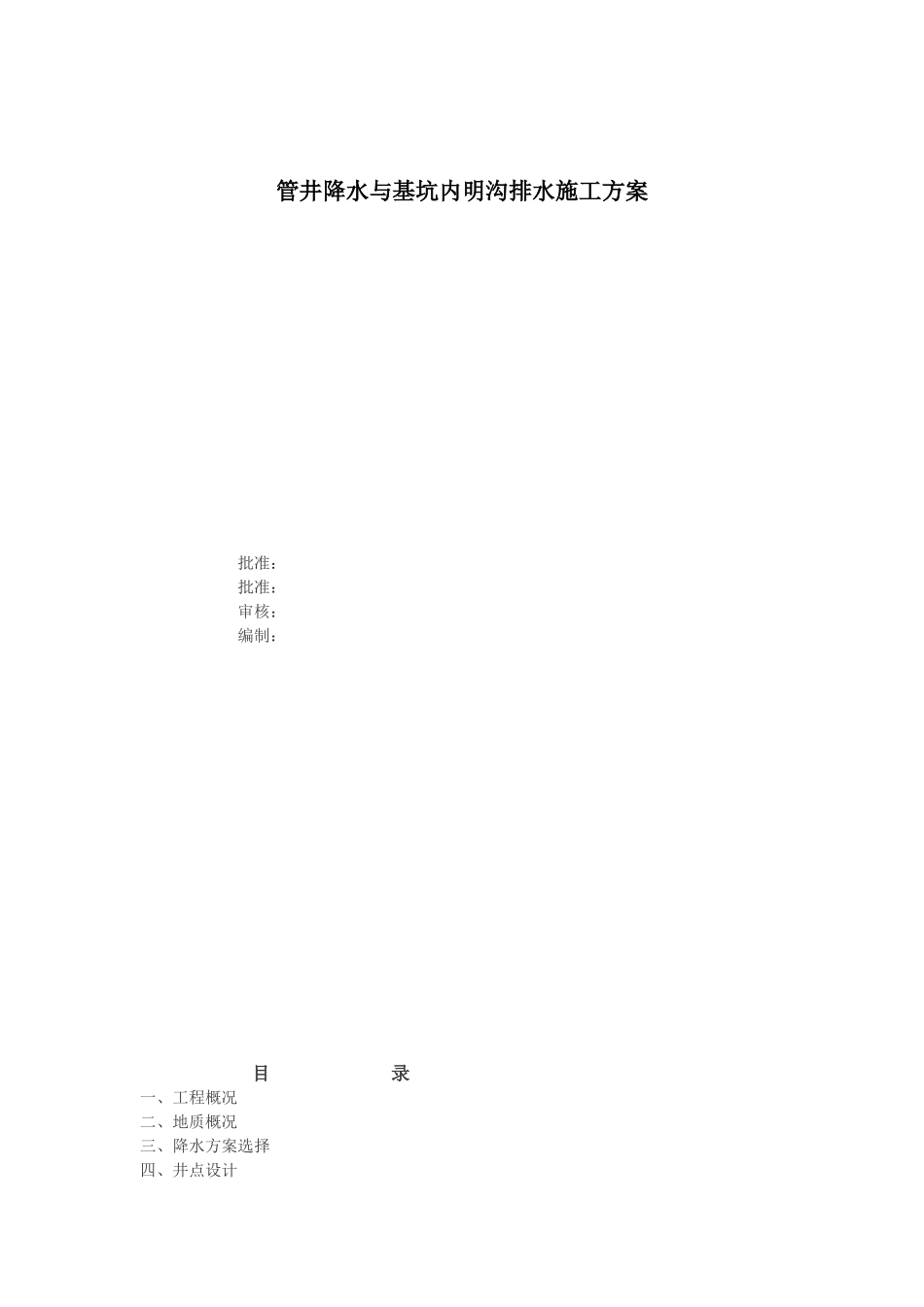

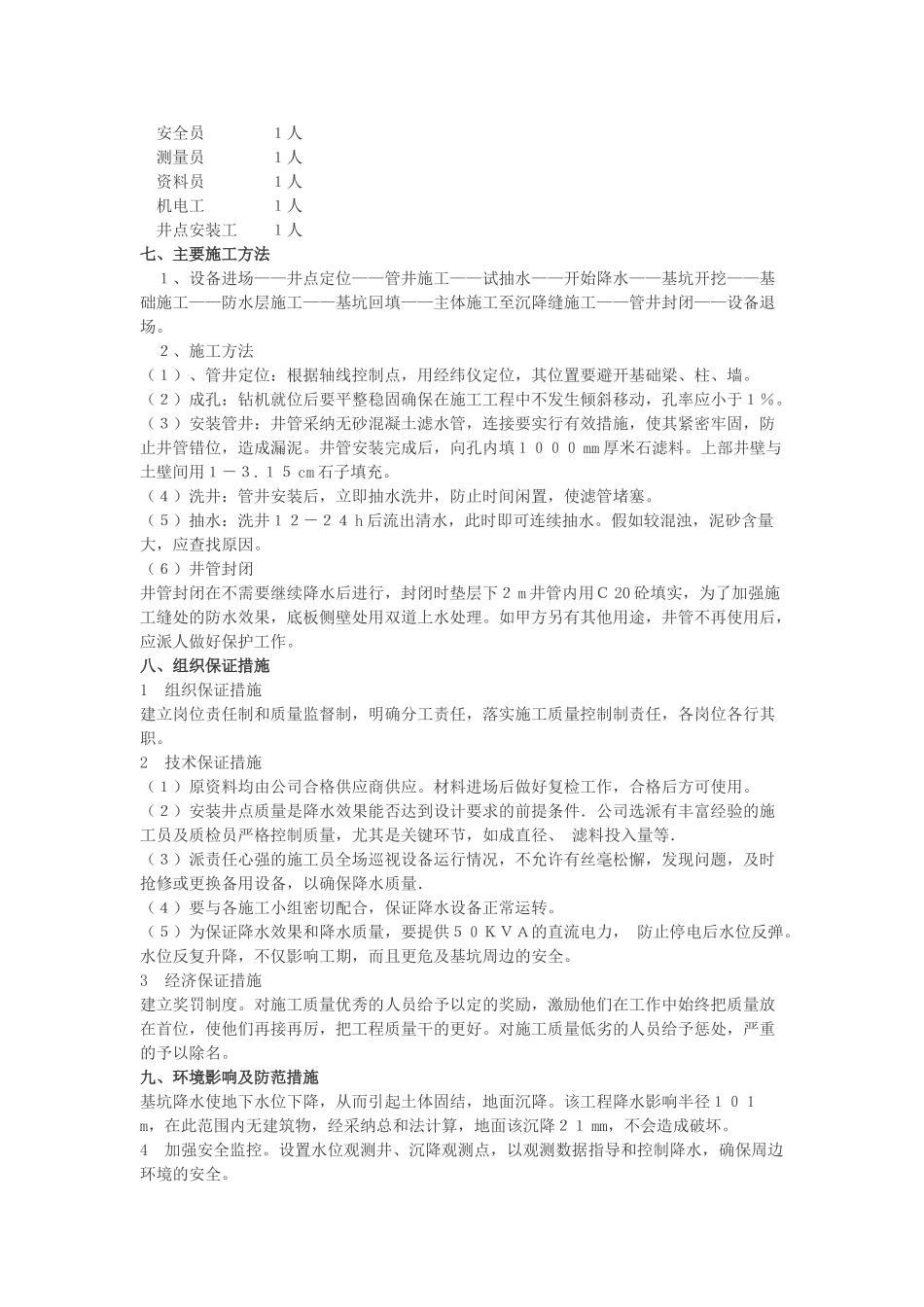

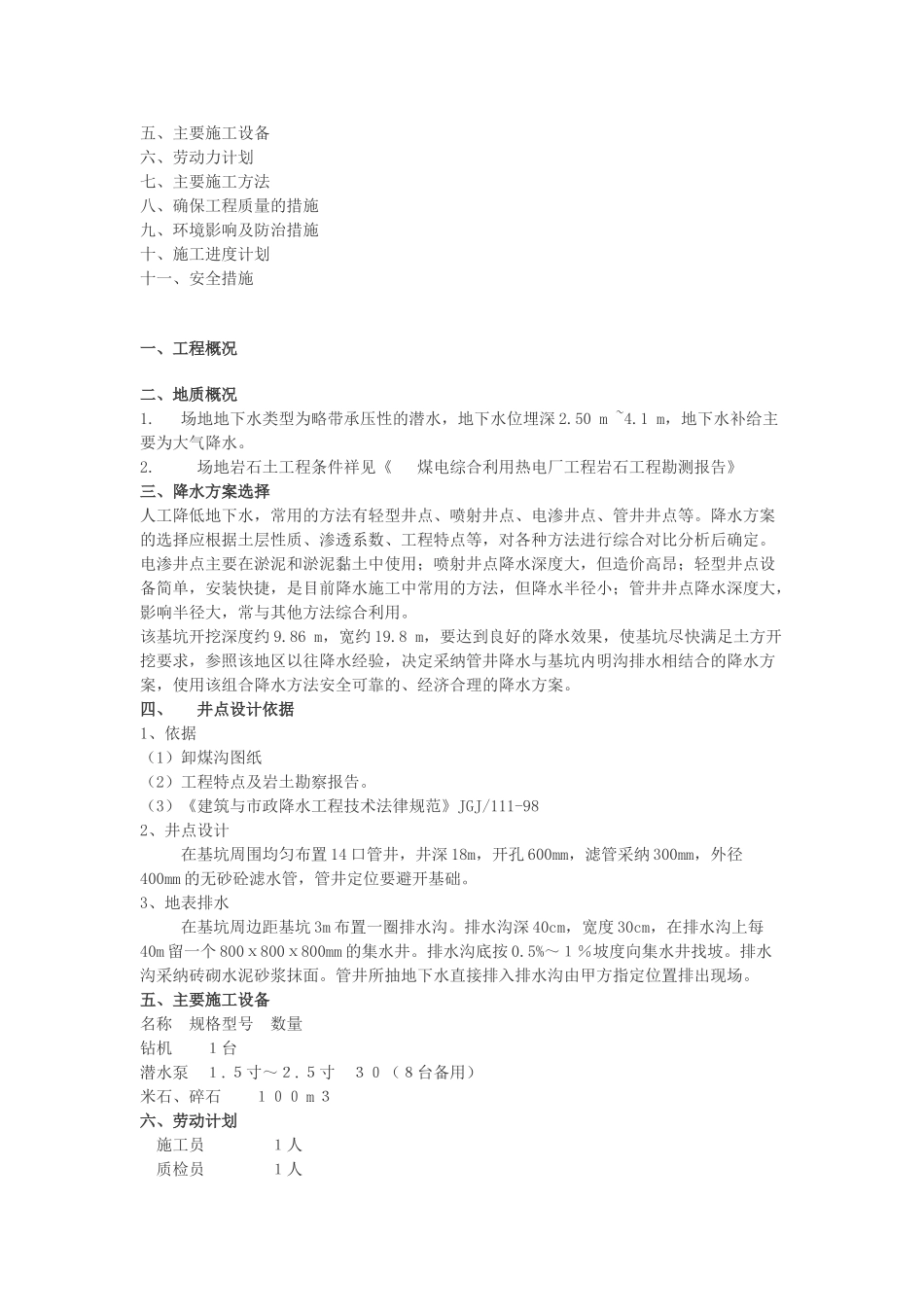

管井降水与基坑内明沟排水施工方案 批准: 批准: 审核: 编制:目 录一、工程概况二、地质概况三、降水方案选择四、井点设计五、主要施工设备六、劳动力计划七、主要施工方法八、确保工程质量的措施九、环境影响及防治措施十、施工进度计划十一、安全措施 一、工程概况二、地质概况1. 场地地下水类型为略带承压性的潜水,地下水位埋深 2.50 m ~4.1 m,地下水补给主要为大气降水。2. 场地岩石土工程条件祥见《 煤电综合利用热电厂工程岩石工程勘测报告》三、降水方案选择人工降低地下水,常用的方法有轻型井点、喷射井点、电渗井点、管井井点等。降水方案的选择应根据土层性质、渗透系数、工程特点等,对各种方法进行综合对比分析后确定。电渗井点主要在淤泥和淤泥黏土中使用;喷射井点降水深度大,但造价高昂;轻型井点设备简单,安装快捷,是目前降水施工中常用的方法,但降水半径小;管井井点降水深度大,影响半径大,常与其他方法综合利用。该基坑开挖深度约 9.86 m,宽约 19.8 m,要达到良好的降水效果,使基坑尽快满足土方开挖要求,参照该地区以往降水经验,决定采纳管井降水与基坑内明沟排水相结合的降水方案,使用该组合降水方法安全可靠的、经济合理的降水方案。四、 井点设计依据1、依据(1)卸煤沟图纸(2)工程特点及岩土勘察报告。(3)《建筑与市政降水工程技术法律规范》JGJ/111-982、井点设计 在基坑周围均匀布置 14 口管井,井深 18m,开孔 600mm,滤管采纳 300mm,外径400mm 的无砂砼滤水管,管井定位要避开基础。3、地表排水 在基坑周边距基坑 3m 布置一圈排水沟。排水沟深 40cm,宽度 30cm,在排水沟上每40m 留一个 800ⅹ800ⅹ800mm 的集水井。排水沟底按 0.5%~1%坡度向集水井找坡。排水沟采纳砖砌水泥砂浆抹面。管井所抽地下水直接排入排水沟由甲方指定位置排出现场。五、主要施工设备名称 规格型号 数量钻机 1台潜水泵 1.5寸~2.5寸 30(8台备用)米石、碎石 100 m 3六、劳动计划 施工员 1人 质检员 1人 安全员 1人 测量员 1人 资料员 1人 机电工 1人 井点安装工 1人七、主要施工方法 1、设备进场——井点定位——管井施工——试抽水——开始降水——基坑开挖——基础施工——防水层施工——基坑回填——主体施工至沉降缝施工——管井封闭——设备退场。 2、施工方法(1)、管井定位:根据轴线控制点,用经纬仪定位,其位置要避开基础...
