河南博海化工有限公司15 万 t/a 煤焦油加工工程非标设备制作施工技术方案中国化学工程第六建设公司二○○四年七月目 录1 编制说明2 编制依据3 施工方法4 施工准备5 材料验收6 预制加工7 组对8 焊接9 罐体试验10 工程质量保证措施11 安全技术措施12 设备、工机具计划13 劳动力计划安排14 冬雨季施工措施15 施工进度计划1 编制说明1

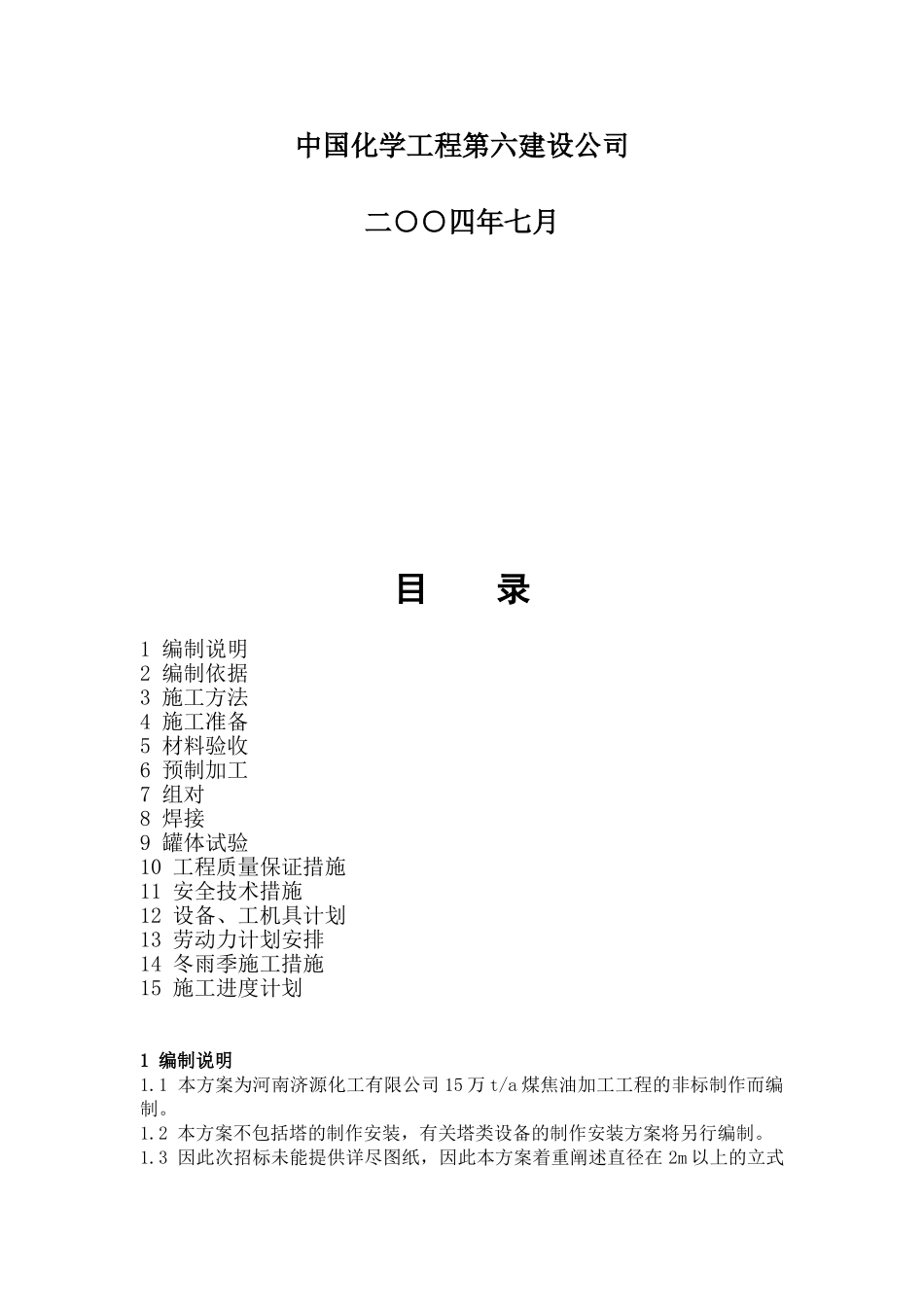

1 本方案为河南济源化工有限公司 15 万 t/a 煤焦油加工工程的非标制作而编制
2 本方案不包括塔的制作安装,有关塔类设备的制作安装方案将另行编制
3 因此次招标未能提供详尽图纸,因此本方案着重阐述直径在 2m 以上的立式圆筒形贮罐制作的常规方法和施工手段,其它非标设备的制作应符合图纸设计和有关法律规范

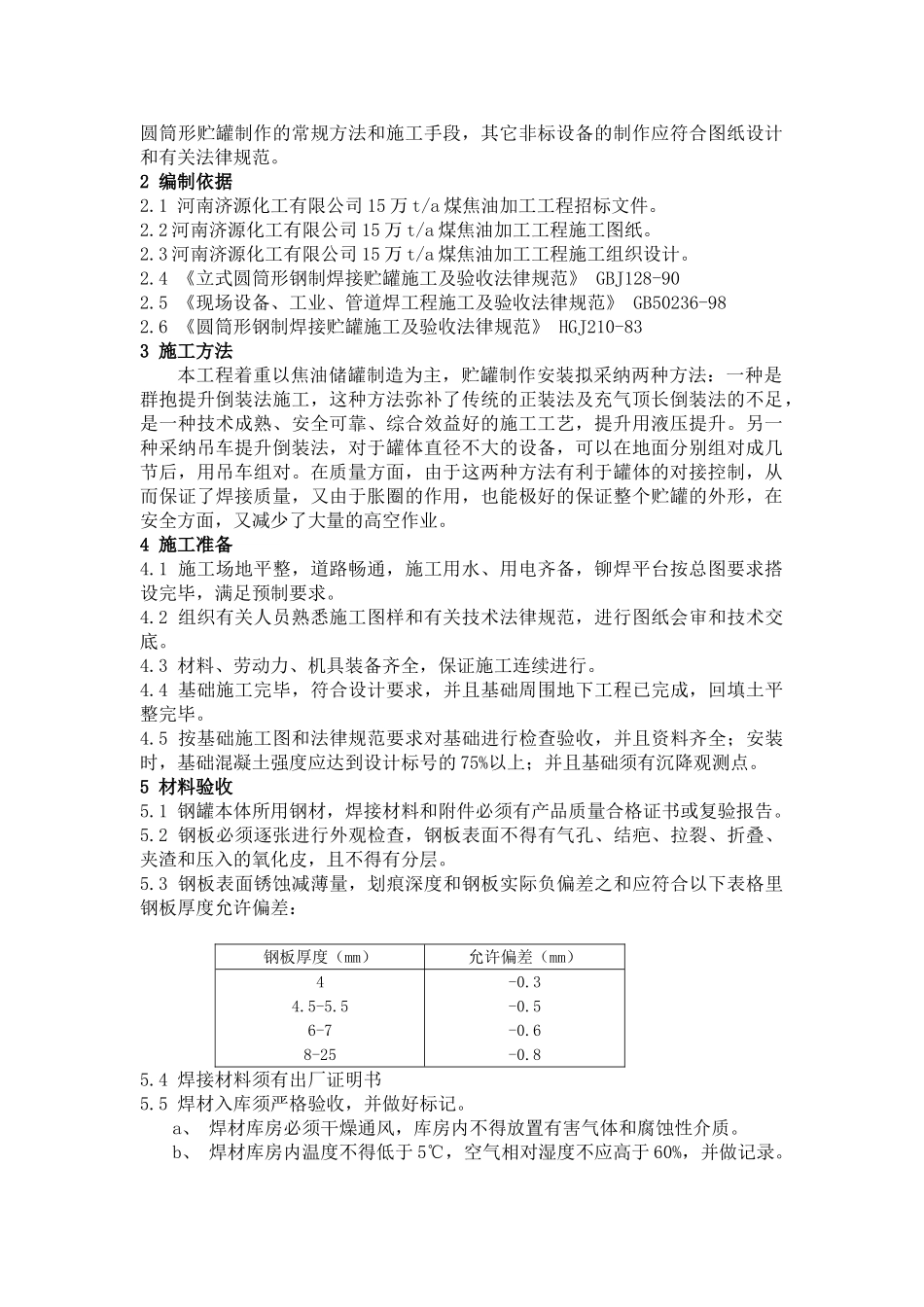

2 编制依据2
1 河南济源化工有限公司 15 万 t/a 煤焦油加工工程招标文件
2 河南济源化工有限公司 15 万 t/a 煤焦油加工工程施工图纸
3 河南济源化工有限公司 15 万 t/a 煤焦油加工工程施工组织设计
4 《立式圆筒形钢制焊接贮罐施工及验收法律规范》 GBJ128-902
5 《现场设备、工业、管道焊工程施工及验收法律规范》 GB50236-982
6 《圆筒形钢制焊接贮罐施工及验收法律规范》 HGJ210-833 施工方法本工程着重以焦油储罐制造为主,贮罐制作安装拟采纳两种方法:一种是群抱提升倒装法施工,这种方法弥补了传统的正装法及充气顶长倒装法的不足,是一种技术成熟、安全可靠、综合效益好的施工工艺,提升用液压提升
另一种采纳吊车提升倒装法,对于罐体直径不大的设备,可以在地面分别组对成几节后,用吊车组对
在质量方面,由于这两种方法有利于罐体的对接控制,从而保证了焊接质量,又由于胀圈的作用,也能极好的保证整个贮罐的外形,在安全方面,又减少了大量的高空作业
4 施工准备4
