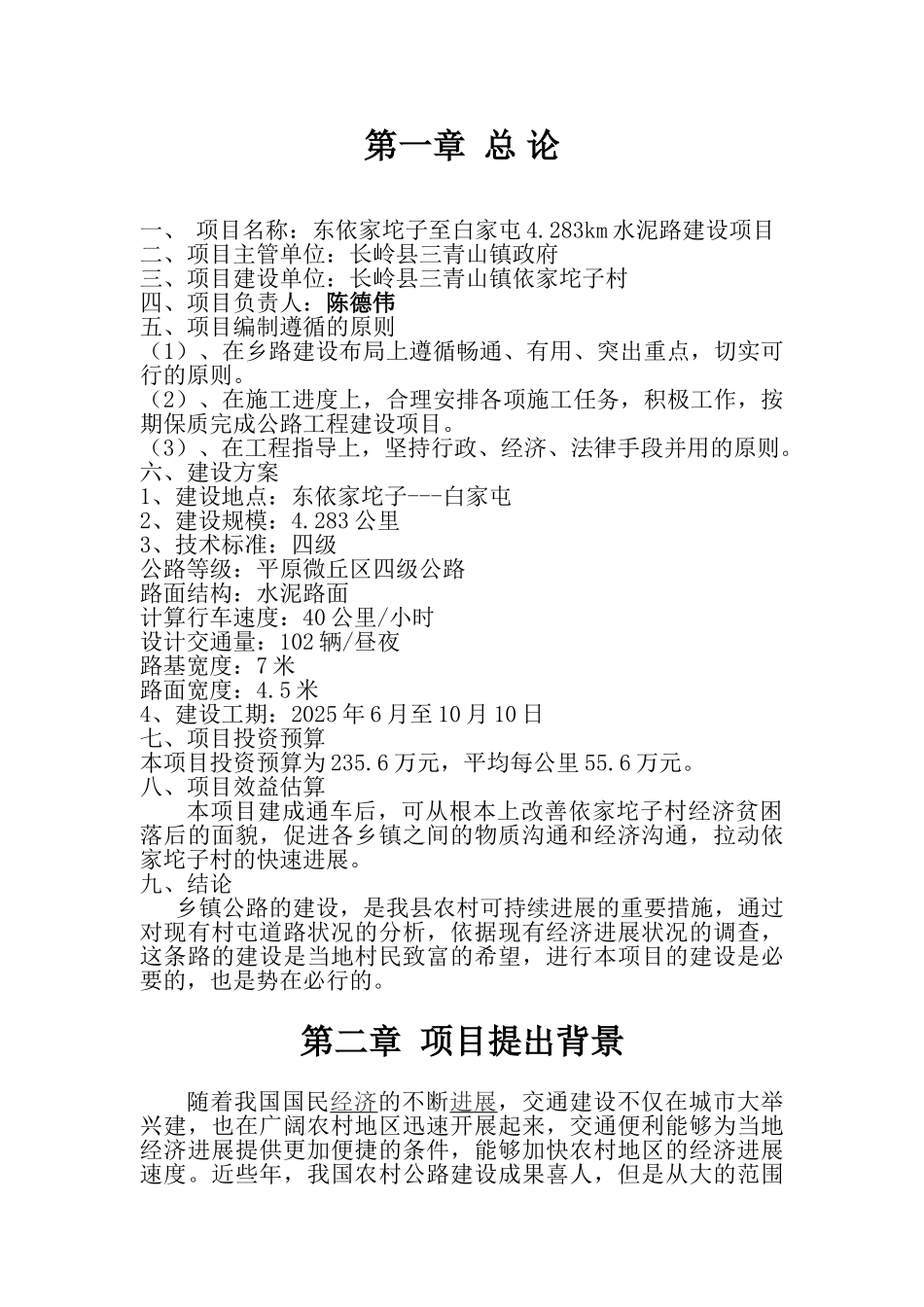

东依家坨子至白家屯 4.283km 水泥路建设项目建议书第一章 总 论一、 项目名称:东依家坨子至白家屯 4.283km 水泥路建设项目二、项目主管单位:长岭县三青山镇政府三、项目建设单位:长岭县三青山镇依家坨子村四、项目负责人:陈德伟五、项目编制遵循的原则(1)、在乡路建设布局上遵循畅通、有用、突出重点,切实可行的原则。(2)、在施工进度上,合理安排各项施工任务,积极工作,按期保质完成公路工程建设项目。(3)、在工程指导上,坚持行政、经济、法律手段并用的原则。六、建设方案1、建设地点:东依家坨子---白家屯2、建设规模:4.283 公里3、技术标准:四级公路等级:平原微丘区四级公路路面结构:水泥路面计算行车速度:40 公里/小时设计交通量:102 辆/昼夜路基宽度:7 米路面宽度:4.5 米4、建设工期:2025 年 6 月至 10 月 10 日七、项目投资预算本项目投资预算为 235.6 万元,平均每公里 55.6 万元。八、项目效益估算本项目建成通车后,可从根本上改善依家坨子村经济贫困落后的面貌,促进各乡镇之间的物质沟通和经济沟通,拉动依家坨子村的快速进展。九、结论 乡镇公路的建设,是我县农村可持续进展的重要措施,通过对现有村屯道路状况的分析,依据现有经济进展状况的调查,这条路的建设是当地村民致富的希望,进行本项目的建设是必要的,也是势在必行的。 第二章 项目提出背景随着我国国民经济的不断进展,交通建设不仅在城市大举兴建,也在广阔农村地区迅速开展起来,交通便利能够为当地经济进展提供更加便捷的条件,能够加快农村地区的经济进展速度。近些年,我国农村公路建设成果喜人,但是从大的范围看来,农村公路建设管理方面还存在着许多需要改进的地方。只有不断提高农村公路建设管理水平,才能保证农村地区公路建设稳步向前推动。 一、农村公路建设管理过程中存在的问题 (一)财务状况及收支问题 自从改革开放以来,我国的经济建设逐渐从计划经济向市场经济发生转变,公路建设也从以前的国家财政全权包干向多元化资金筹集方向转变,现在农村公路建设的筹资渠道非常多元化,有国家拨款、社会集资、企业注资等等。而渠道多元化也带来了财务管理和收支方面的混乱问题,许多部门对于资金的管理认识不够全面,只对自己的资金负责而没有全局意识,整个资金的收支情况缺乏一个统一部分进行协调管理,从而造成了农村公路建设的财务状况和收支状况混乱问题十分严重。 (二)管理监督问题 农村公路...
